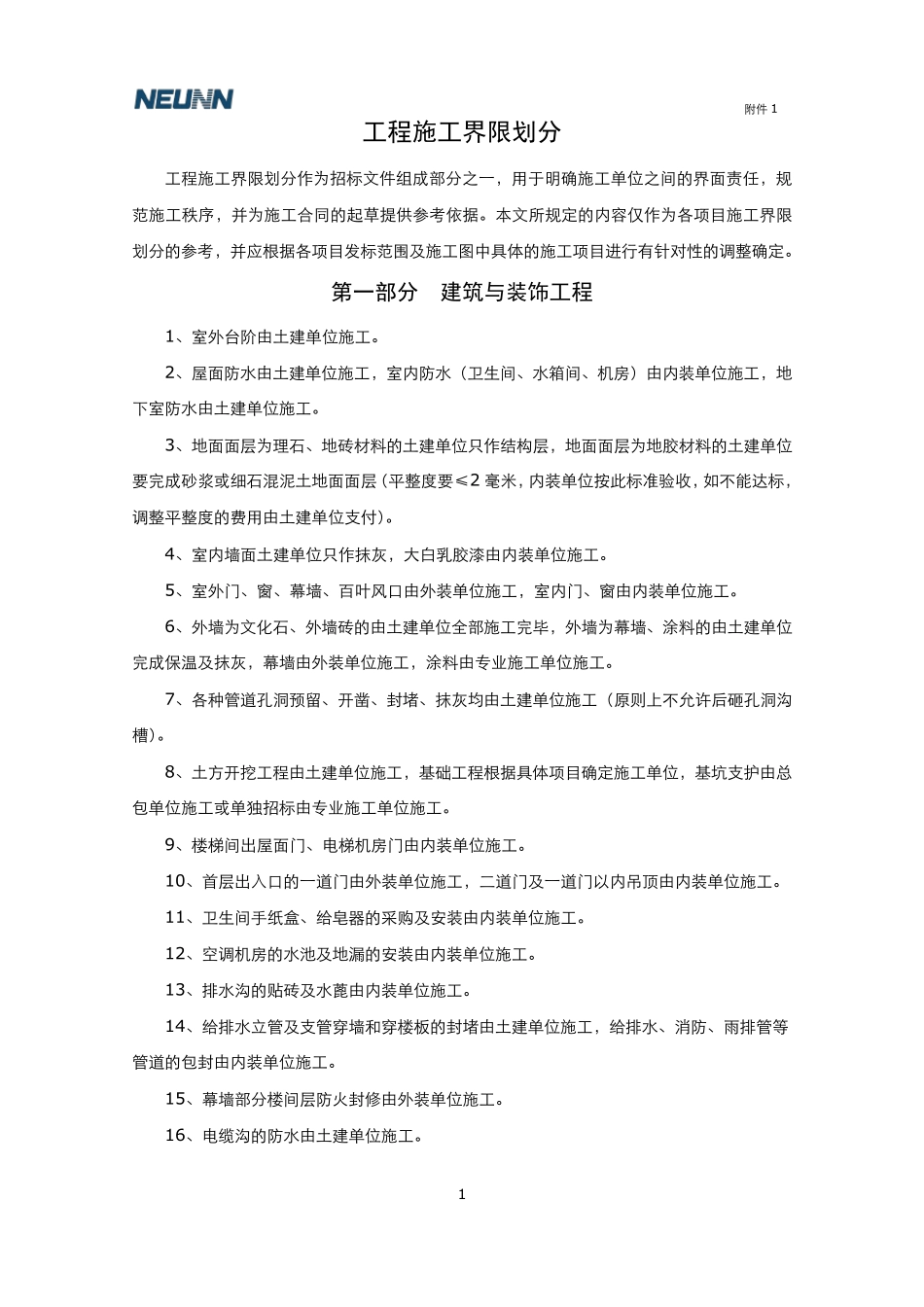

附件 1 1 工程施工界限划分 工程施工界限划分作为招标文件组成部分之一,用于明确施工单位之间的界面责任,规范施工秩序,并为施工合同的起草提供参考依据
本文所规定的内容仅作为各项目施工界限划分的参考,并应根据各项目发标范围及施工图中具体的施工项目进行有针对性的调整确定
第一部分 建筑与装饰工程 1、室外台阶由土建单位施工
2、屋面防水由土建单位施工,室内防水(卫生间、水箱间、机房)由内装单位施工,地下室防水由土建单位施工
3、地面面层为理石、地砖材料的土建单位只作结构层,地面面层为地胶材料的土建单位要完成砂浆或细石混泥土地面面层(平整度要≤2 毫米,内装单位按此标准验收,如不能达标,调整平整度的费用由土建单位支付)
4、室内墙面土建单位只作抹灰,大白乳胶漆由内装单位施工
5、室外门、窗、幕墙、百叶风口由外装单位施工,室内门、窗由内装单位施工
6、外墙为文化石、外墙砖的由土建单位全部施工完毕,外墙为幕墙、涂料的由土建单位完成保温及抹灰,幕墙由外装单位施工,涂料由专业施工单位施工
7、各种管道孔洞预留、开凿、封堵、抹灰均由土建单位施工(原则上不允许后砸孔洞沟槽)
8、土方开挖工程由土建单位施工,基础工程根据具体项目确定施工单位,基坑支护由总包单位施工或单独招标由专业施工单位施工
9、楼梯间出屋面门、电梯机房门由内装单位施工
10、首层出入口的一道门由外装单位施工,二道门及一道门以内吊顶由内装单位施工
11、卫生间手纸盒、给皂器的采购及安装由内装单位施工
12、空调机房的水池及地漏的安装由内装单位施工
13、排水沟的贴砖及水蓖由内装单位施工
14、给排水立管及支管穿墙和穿楼板的封堵由土建单位施工,给排水、消防、雨排管等管道的包封由内装单位施工
15、幕墙部分楼间层防火封修由外装单位施工
16、电缆沟的防水由土建单位施工

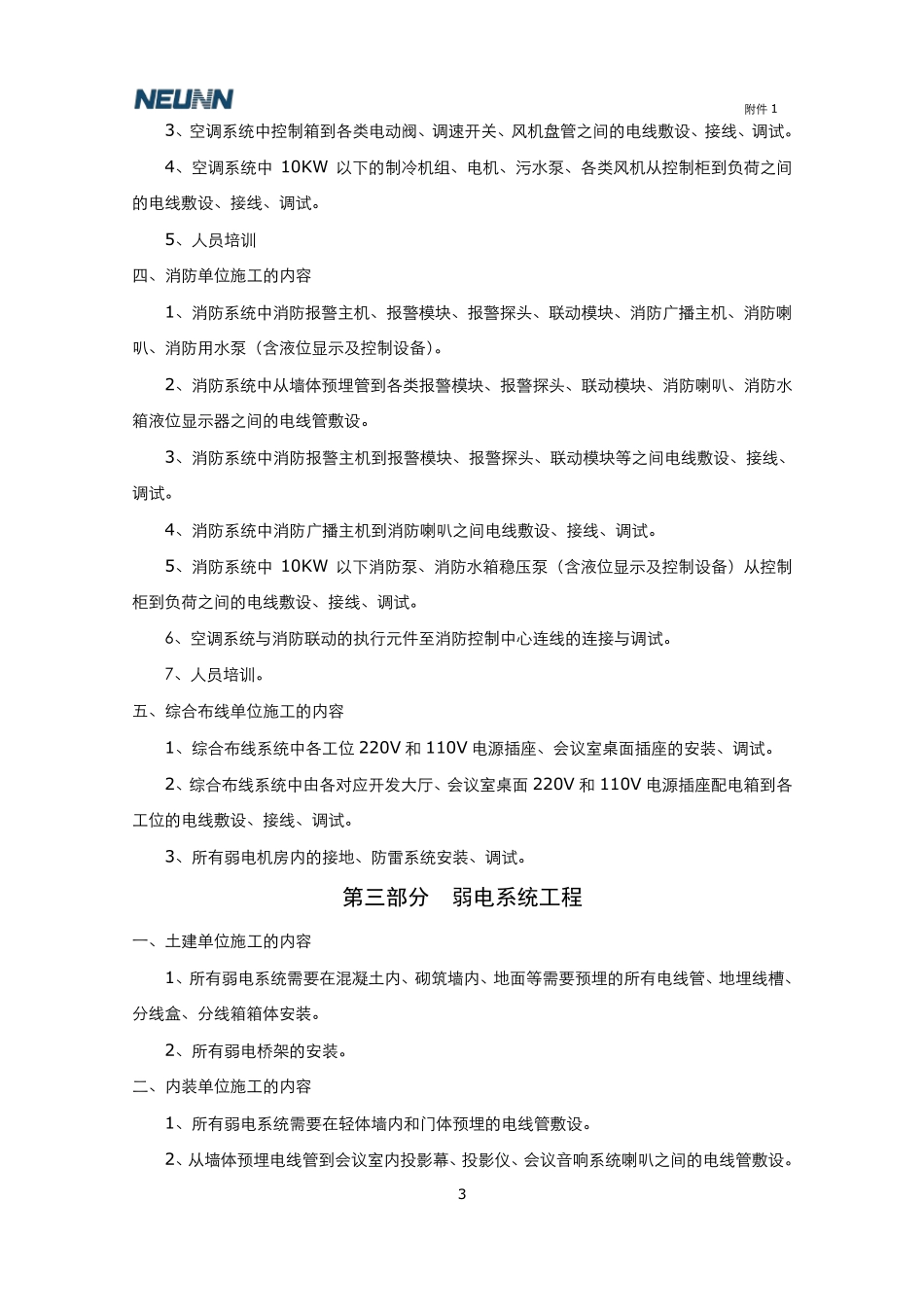

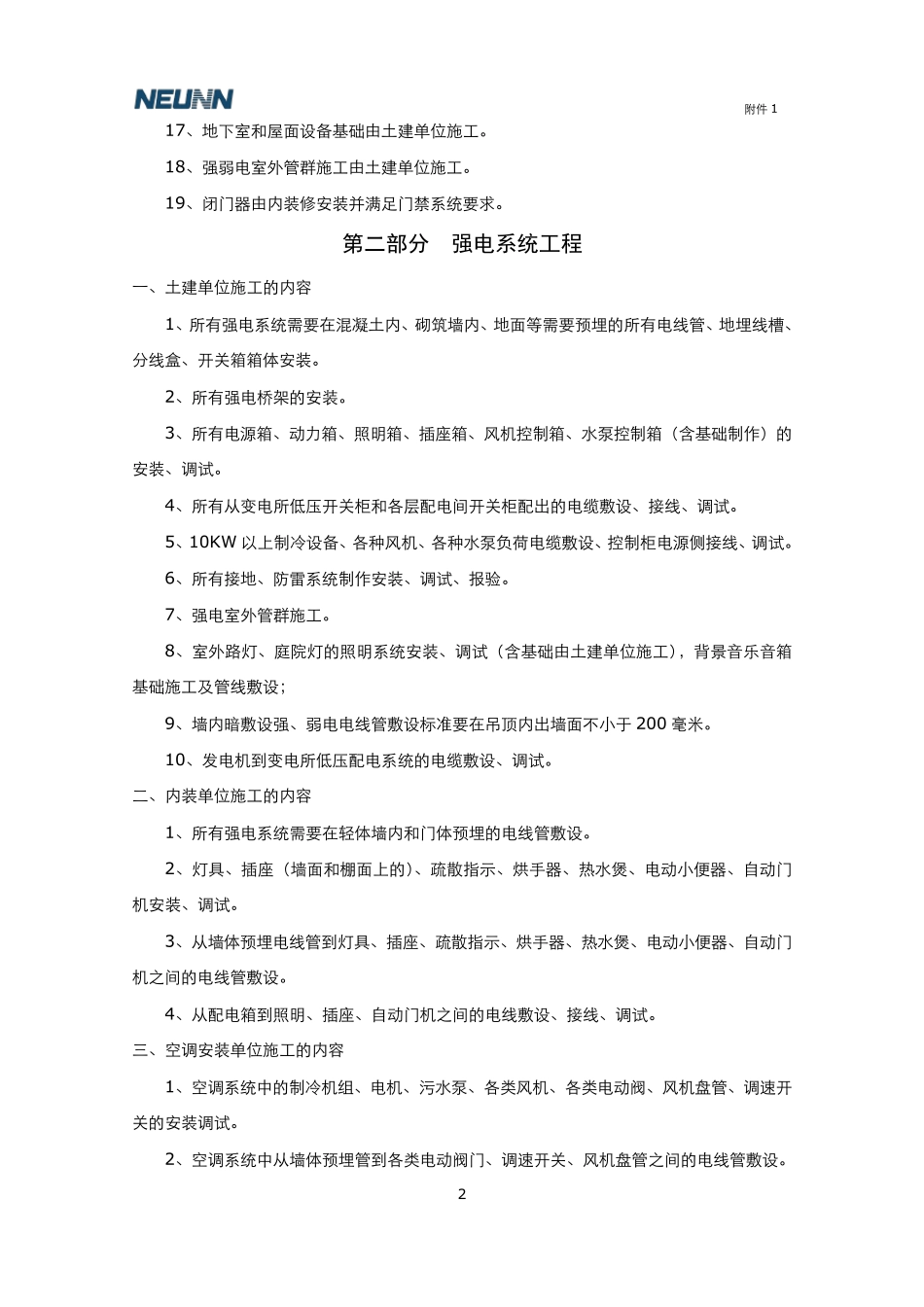

附件 1 2 17、地下室
