1 前泥洼站-西局站区间 盾构接收井、施工竖井兼盾构接收井临时布梯方案 1、 工程概况 1
1、围护结构基本情况 表1-1 前-西区间施工竖井和盾构接收井概况 工程项目 中心里程桩号 工法 基坑规模 (长x宽x深)(m) 围护形式 结构形式 施工竖井兼盾构接收井 右K43+375
945 明挖 28
7 Φ1000@1400 钻孔灌注桩+钢(砼)支撑 钢筋混凝土 盾构接收井 左 K43+302
473 明挖 10
7 Φ1000@1400(1500)钻孔灌注桩+钢(砼)支撑 钢筋混凝土 1
2、临时爬梯概况 施工竖井兼盾构接收井 施工竖井临时爬梯设在竖井东侧的中间位置,临时楼梯为折返梯,除三角架用膨胀螺栓固定于围护桩上外,其余部分均为焊接加固
施工竖井第一道支撑位钢筋混凝土支撑,第二、三道支撑为直径 600 的钢支撑,第四、五道支撑位直径600 钢支撑双拼的形式
第一道支撑至第三道支撑之间的爬梯随支撑进行折返,由于第四、五道支撑较密集,为保证临时爬梯的净空,在三至五道支撑每两道支撑之间设置两个折返平台,穿越支撑的梯道在远离基坑边沿的一侧,具体布置如图 1-1、图 1-2

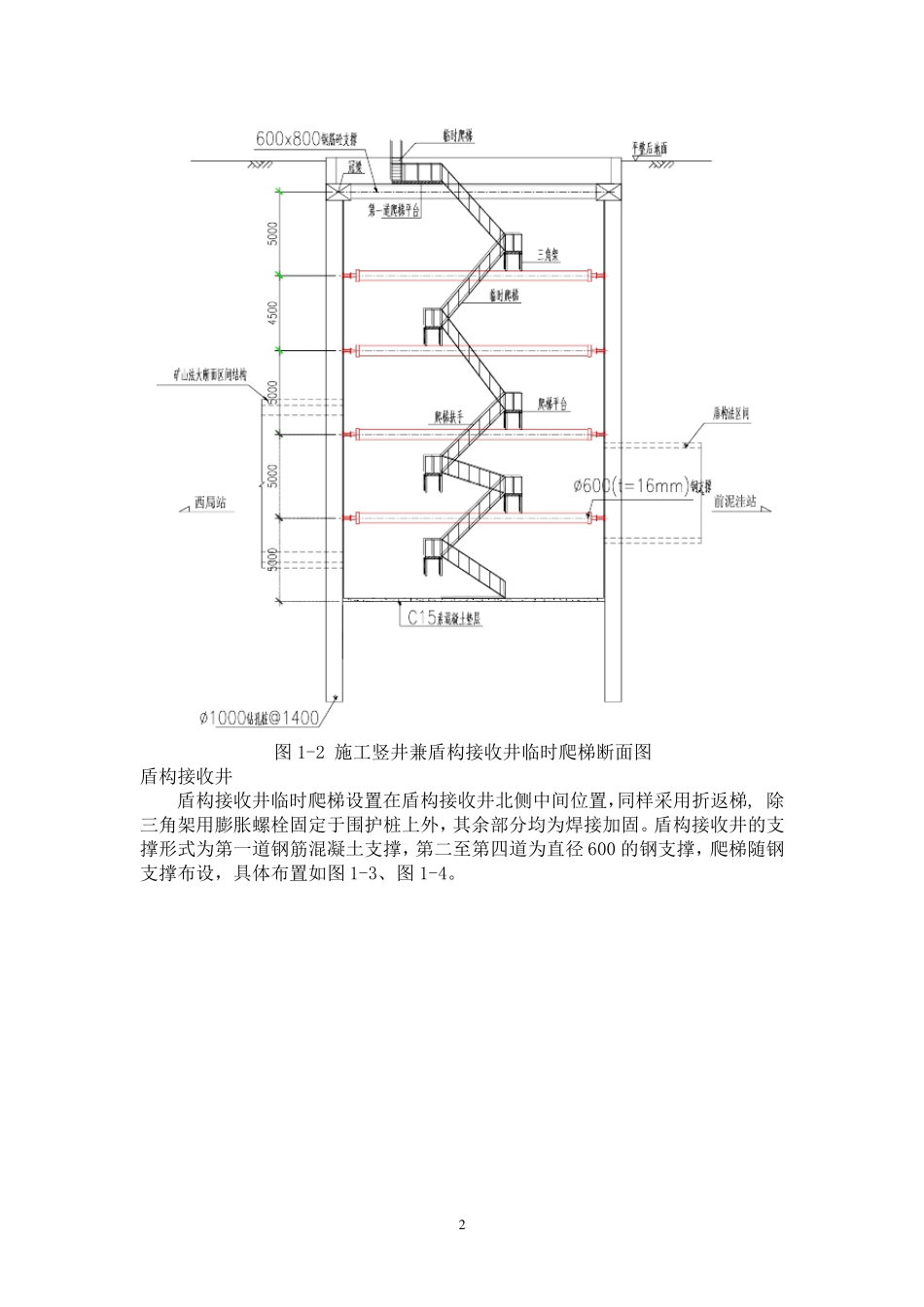

图 1-1 施工竖井兼盾构接收井临时爬梯平面布置图 2 图1-2 施工竖井兼盾构接收井临时爬梯断面图 盾构接收井 盾构接收井临时爬梯设置在盾构接收井北侧中间位置,同样采用折返梯, 除三角架用膨胀螺栓固定于围护桩上外,其余部分均为焊接加固
盾构接收井的支撑形式为第一道钢筋混凝土支撑,第二至第四道为直径600 的钢支撑,爬梯随钢支撑布设,具体布置如图1-3、图1-4

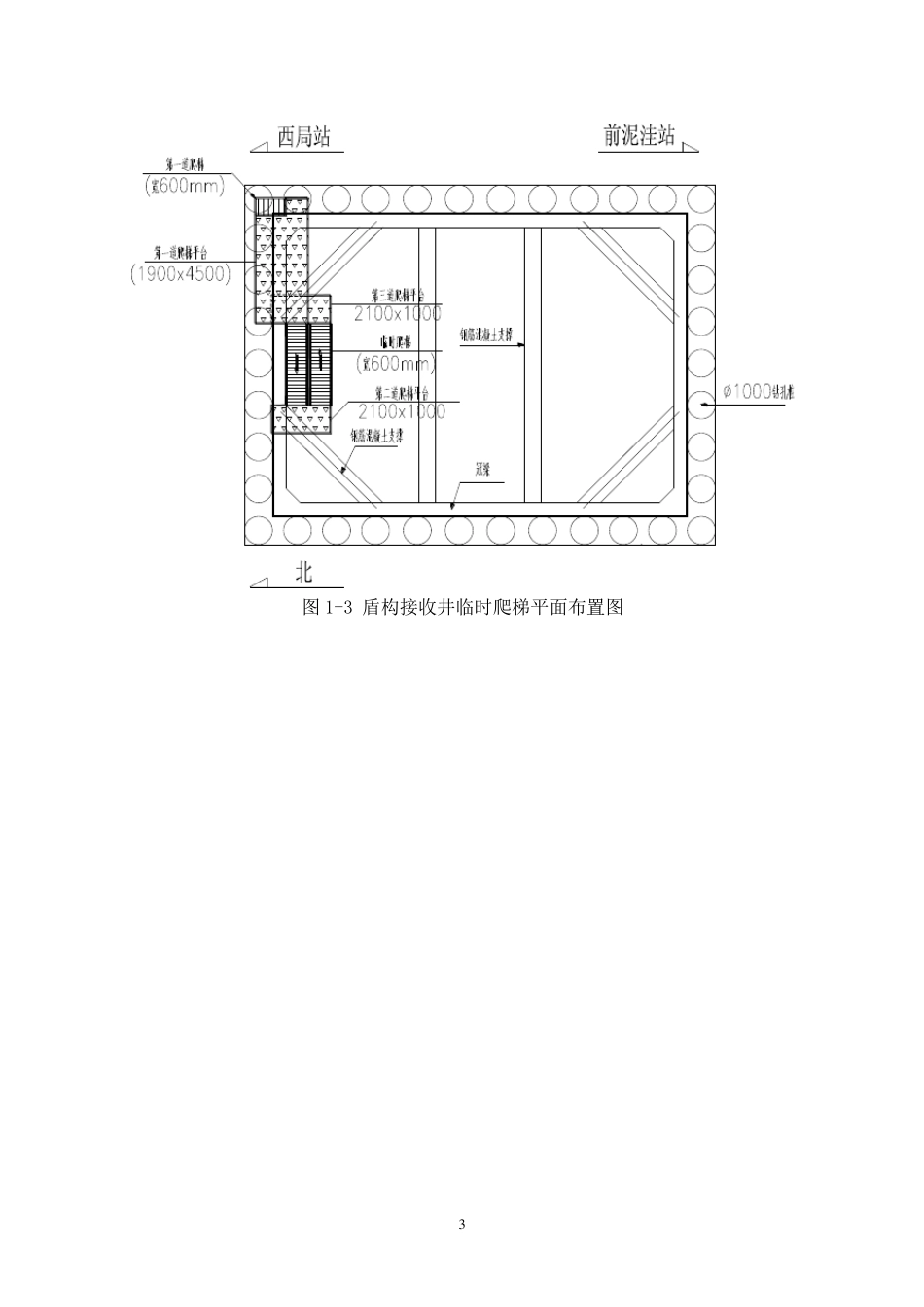

3 图1-3 盾构接收井临时爬梯平面布置图 4 图1-4 盾构接收井临时爬梯断面图 2、 编制依据 (1) 施工竖井和盾构接收井结构施工图 (2) 工程所在地的现场调查资料 (3) 主要施工及验收规范、
