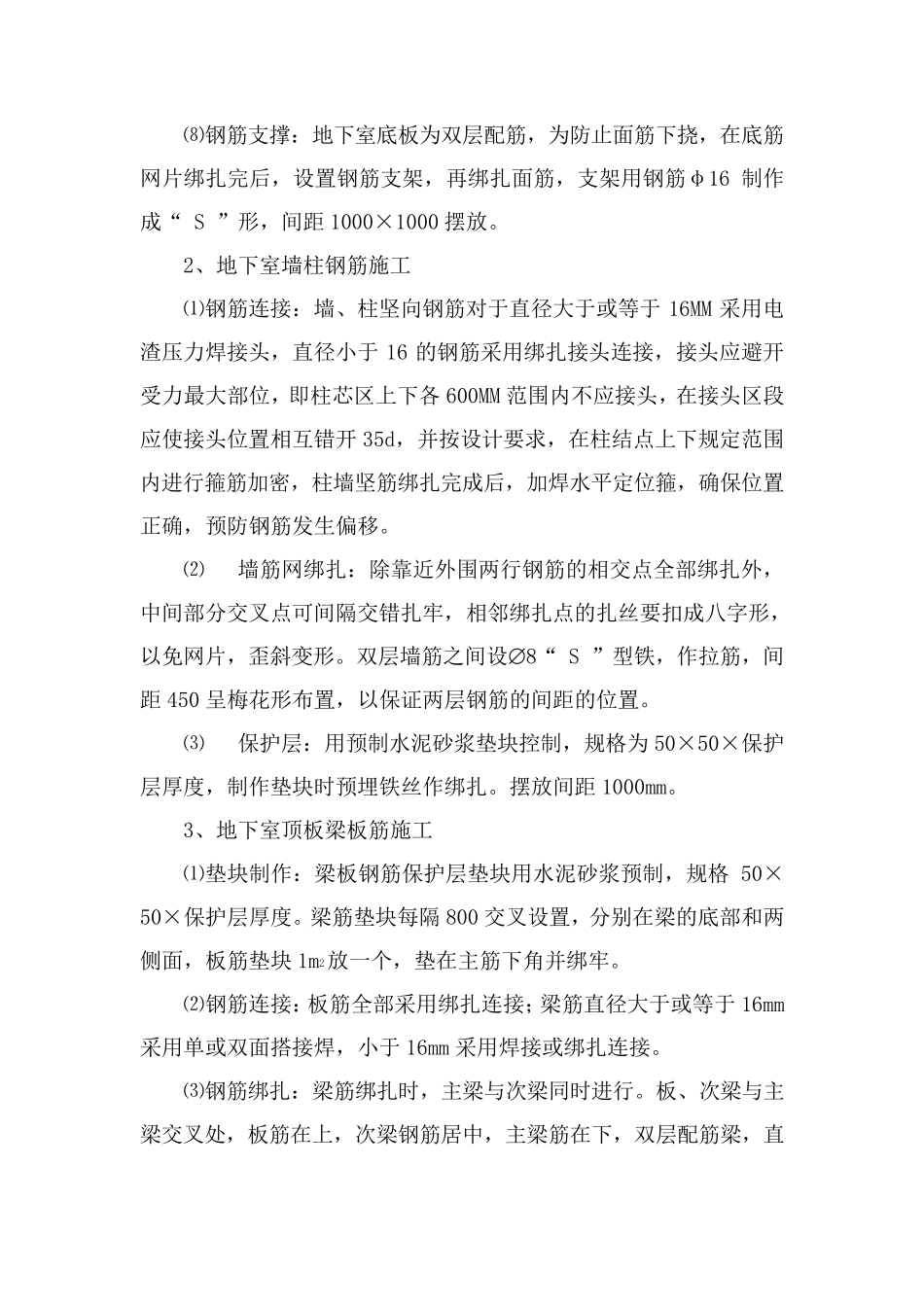

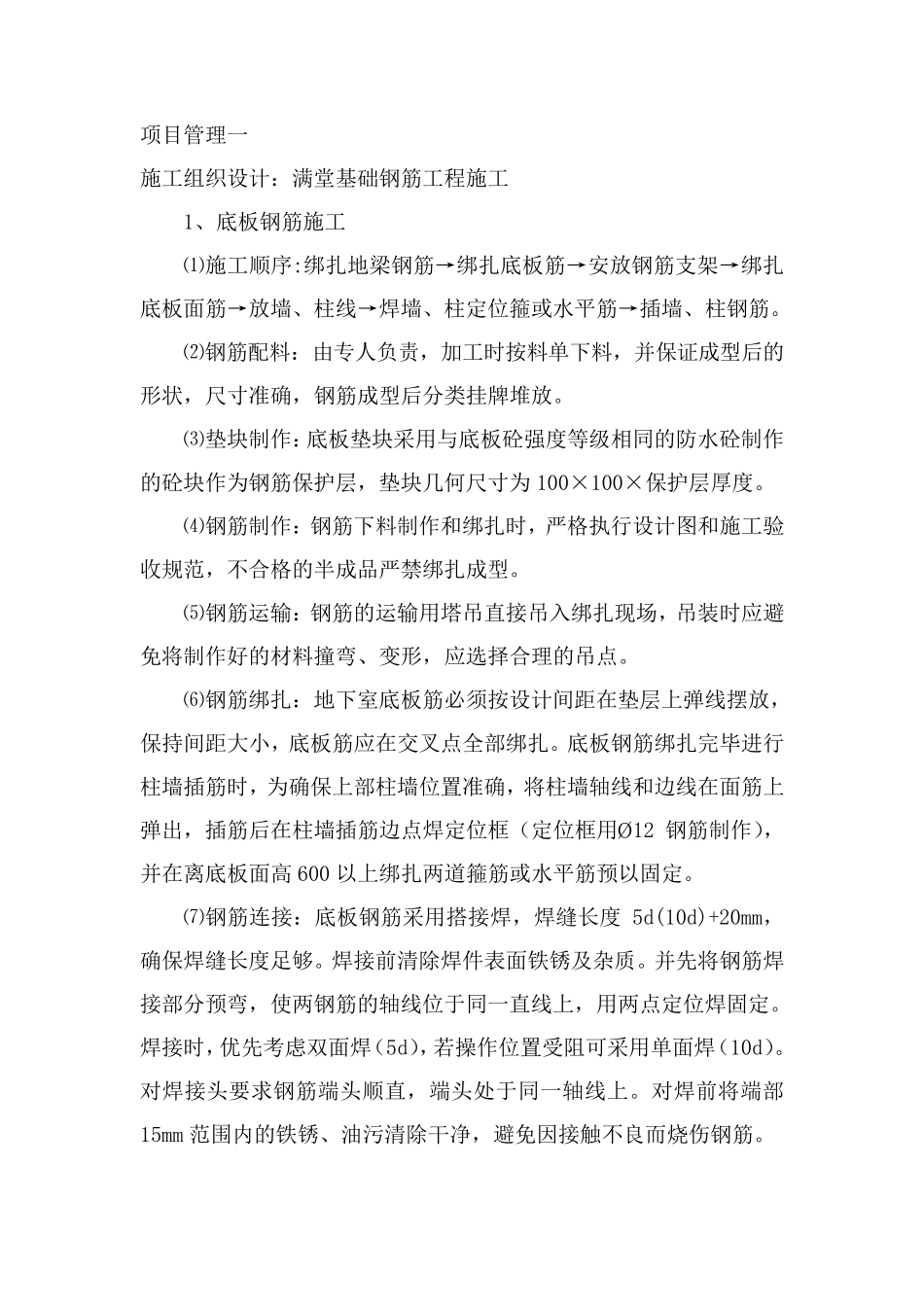

项目管理一 施工组织设计:满堂基础钢筋工程施工 1、底板钢筋施工 ⑴施工顺序:绑扎地梁钢筋→绑扎底板筋→安放钢筋支架→绑扎底板面筋→放墙、柱线→焊墙、柱定位箍或水平筋→插墙、柱钢筋
⑵钢筋配料:由专人负责,加工时按料单下料,并保证成型后的形状,尺寸准确,钢筋成型后分类挂牌堆放
⑶垫块制作:底板垫块采用与底板砼强度等级相同的防水砼制作的砼块作为钢筋保护层,垫块几何尺寸为100×100×保护层厚度
⑷钢筋制作:钢筋下料制作和绑扎时,严格执行设计图和施工验收规范,不合格的半成品严禁绑扎成型
⑸钢筋运输:钢筋的运输用塔吊直接吊入绑扎现场,吊装时应避免将制作好的材料撞弯、变形,应选择合理的吊点
⑹钢筋绑扎:地下室底板筋必须按设计间距在垫层上弹线摆放,保持间距大小,底板筋应在交叉点全部绑扎
底板钢筋绑扎完毕进 行柱墙插筋时,为确保上部柱墙位置 准确,将柱墙轴 线和边 线在面筋上弹出 ,插筋后在柱墙插筋边 点焊定位框 ( 定位框 用12 钢筋制作),并在离 底板面高 600 以 上绑扎两 道 箍筋或水平筋预 以 固 定
⑺ 钢筋连 接:底板钢筋采用搭 接焊,焊缝 长 度5d(10d)+20mm,确保焊缝 长 度足 够
焊接前 清 除 焊件 表 面铁 锈 及 杂 质
并先 将钢筋焊接部分预 弯,使 两 钢筋的轴 线位于 同一直线上,用两 点定位焊固 定
焊接时,优 先 考 虑 双 面焊( 5d),若 操 作位置 受 阻 可 采用单面焊( 10d)
对 焊接头 要 求 钢筋端 头 顺直,端 头 处 于 同一轴 线上
对 焊前 将端 部15mm 范围 内 的铁 锈 、油 污 清 除 干 净 ,避免因 接触 不良 而 烧 伤 钢筋

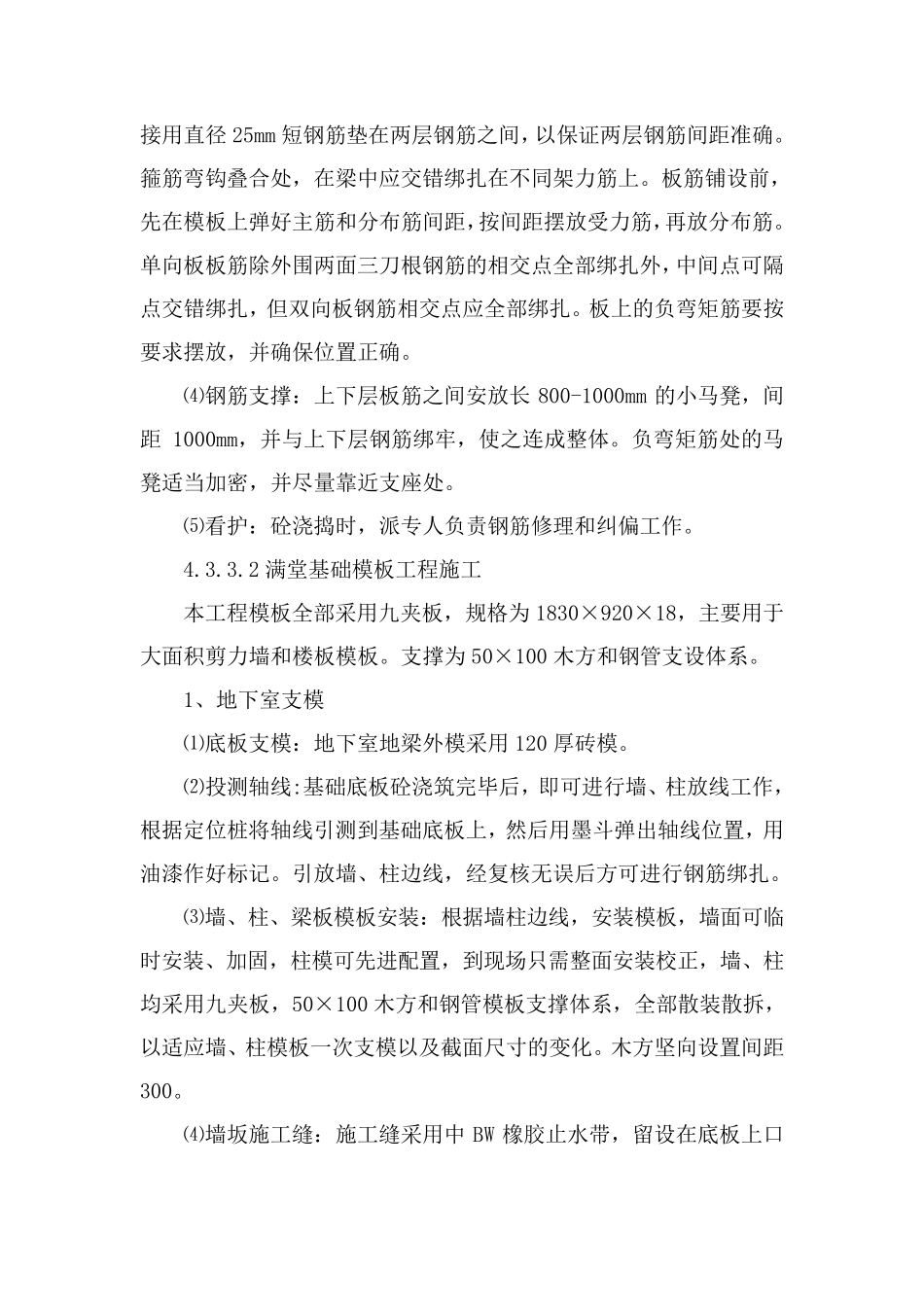

⑻钢筋支撑:地下室底板为双层配筋,为防止面筋下挠,在底筋网片绑扎完后,设置钢筋支架,再绑扎面筋,支架用钢筋φ16 制作成“ S ”形,间距1000
