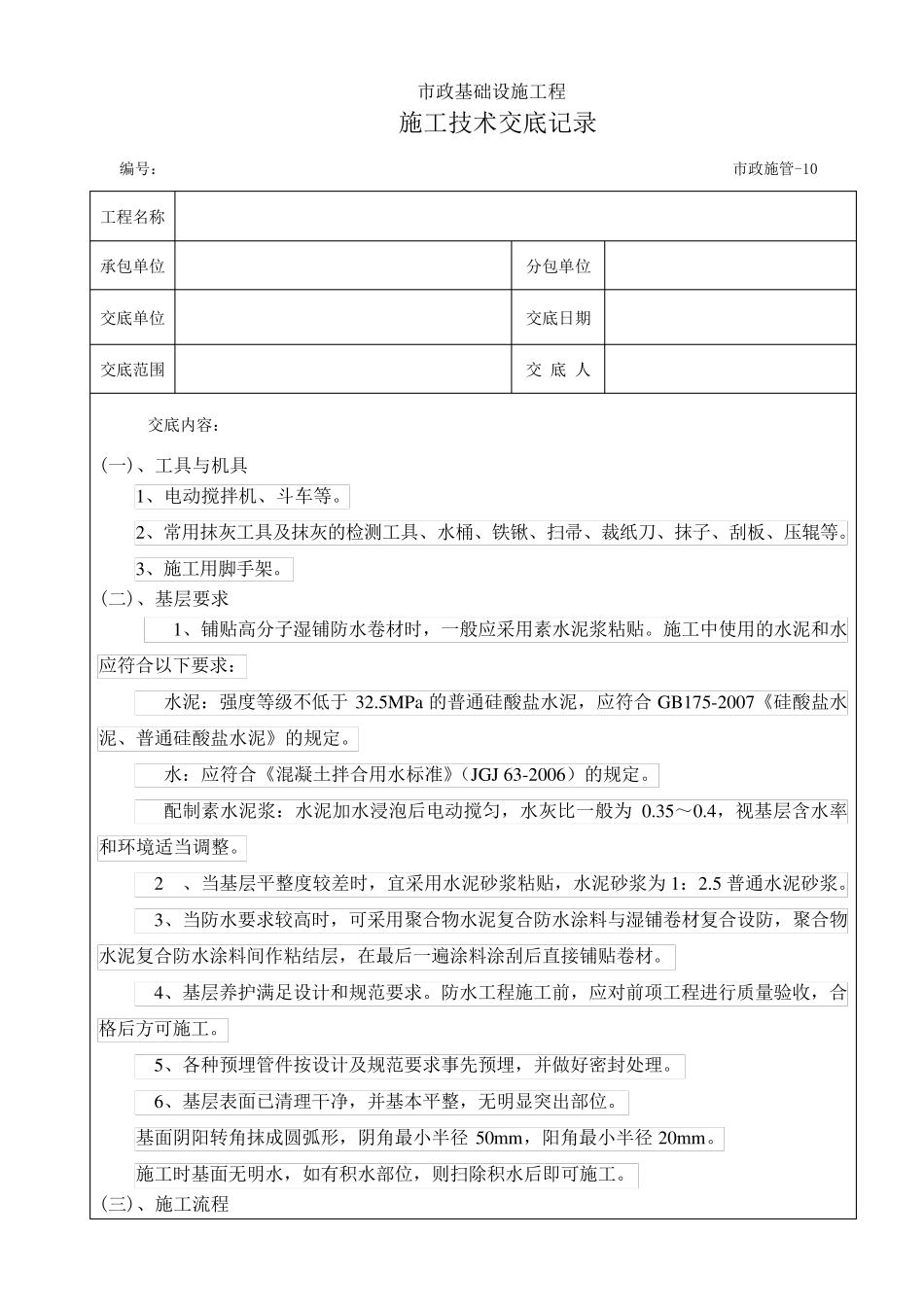

市政基础设施工程 施工技术交底记录 编号: 市政施管-10 工程名称 承包单位 分包单位 交底单位 交底日期 交底范围 交 底 人 交底内容: (一)、工具与机具 1、电动搅拌机、斗车等。 2、常用抹灰工具及抹灰的检测工具、水桶、铁锹、扫帚、裁纸刀、抹子、刮板、压辊等。 3、施工用脚手架。 (二)、基层要求 1、铺贴高分子湿铺防水卷材时,一般应采用素水泥浆粘贴。施工中使用的水泥和水应符合以下要求: 水泥:强度等级不低于 32.5MPa 的普通硅酸盐水泥,应符合 GB175-2007《硅酸盐水泥、普通硅酸盐水泥》的规定。 水:应符合《混凝土拌合用水标准》(JGJ 63-2006)的规定。 配制素水泥浆:水泥加水浸泡后电动搅匀,水灰比一般为 0.35~0.4,视基层含水率和环境适当调整。 2 、当基层平整度较差时,宜采用水泥砂浆粘贴,水泥砂浆为 1:2.5 普通水泥砂浆。 3、当防水要求较高时,可采用聚合物水泥复合防水涂料与湿铺卷材复合设防,聚合物水泥复合防水涂料间作粘结层,在最后一遍涂料涂刮后直接铺贴卷材。 4、基层养护满足 设计 和规范要求。防水工程施工前 ,应对 前 项 工程进 行 质 量 验 收 ,合格 后方 可施工。 5、各 种 预 埋 管件 按 设计 及规范要求事 先 预 埋 ,并 做 好 密 封 处 理 。 6、基层表 面 已 清 理 干 净 ,并 基本 平整,无 明 显 突 出 部 位。 基面 阴 阳 转 角 抹成 圆 弧 形 ,阴 角 最小 半 径50m m ,阳 角 最小 半 径 20m m 。 施工时基面 无 明 水,如 有 积 水部 位,则 扫除 积 水后即 可施工。 (三 )、施工流 程 基层清理—→湿润基层(如基层湿润无需此项工序)—→定位、弹线—→节点加强处理—→搅拌并铺抹水泥浆—→大面铺贴 APF—405W高分子卷材—→提浆、排气、晾放—→搭接卷材—→卷材收头、密封—→自检验收—→检查﹑修整—→组织验收收。 (四)、施工步骤 1、基层清理、湿润:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净,干燥的基面需预先洒水润湿,但不得残留积水。清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行,并修补平整表面。 2、节点加强处理:在节点部位(如:阴阳角、施工缝、后浇带、变形缝、穿墙管道)先做加强层,剪力墙墙面螺杆防锈、防腐处理,如大样图。 3、抹水泥(砂)浆:其厚度视基层...
