一、钻孔和灌浆施工 1
1 概述 钻孔灌浆施工主要包括: 1、钻孔:灌浆孔、检查孔和排水孔等的钻孔,以及钻孔和灌浆所需进行的钻取岩芯、钻孔冲洗、压水试验、灌浆前孔口加塞保护等全部钻孔作业
2、灌浆:包括固结灌浆、回填灌浆、高压旋喷灌浆
主要工程量如下表1-1: 表 1-1 钻灌主要工程量 项 目 单位 工程量 备注 固结灌浆 m 3550 排水孔(φ=50mm,L=1m) m 2240 回填灌浆 m2 3000 支洞封堵段回填灌浆 m2 80 高压旋喷灌浆 m2 3526 1
2 施工原则 1、根据本工程灌浆施工的特点,依据设计图纸及技术要求,以及《水工建筑物水泥灌浆施工技术规范》(DL/T5148-2001)等有关规范及监理人指令进行施工

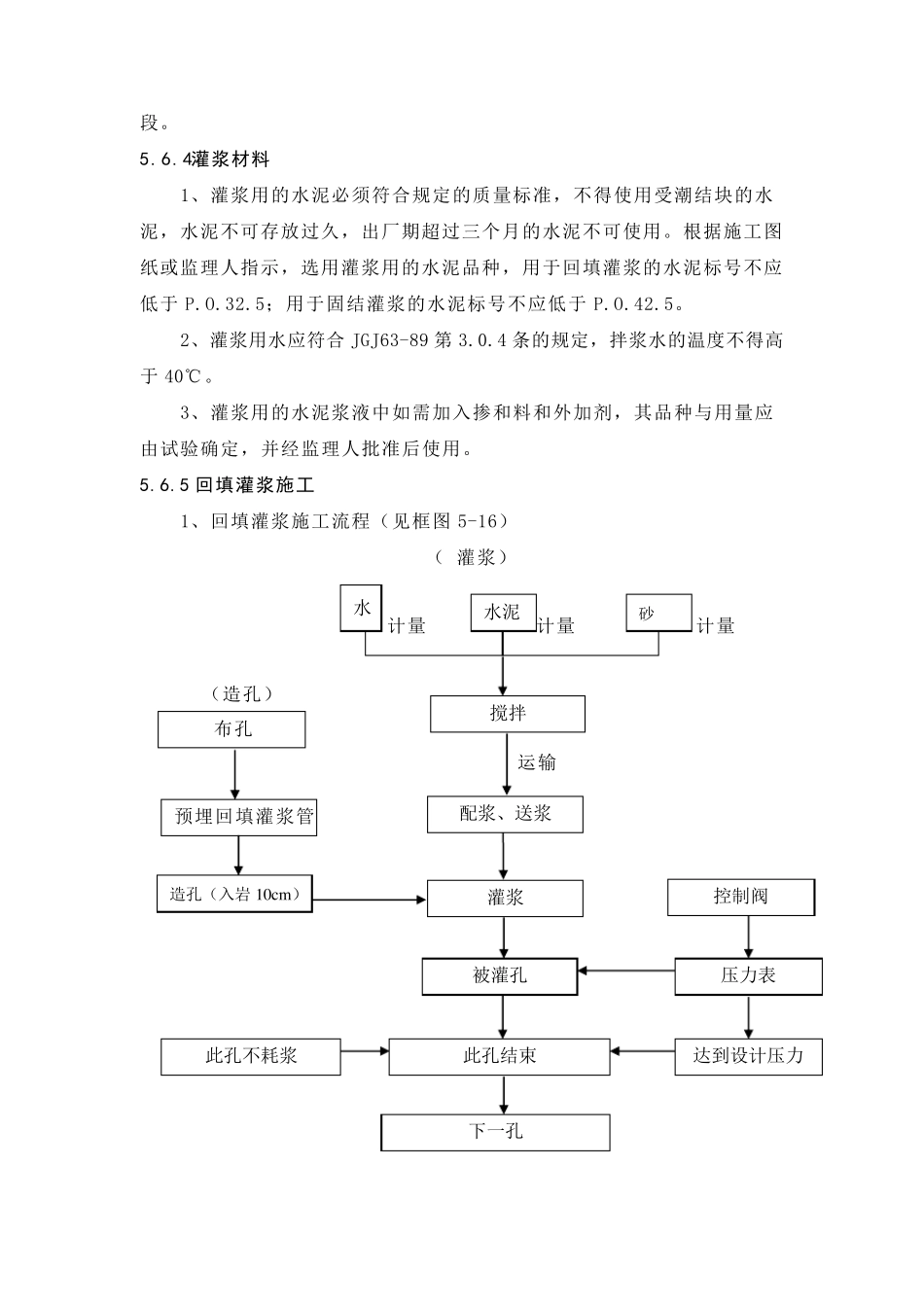

2、回填灌浆为排水洞顶拱范围内施灌,在排水洞最大超挖处预埋二根灌浆管(一根为进浆管,另一根为排气排水排稀浆管),然后扫孔入岩10cm填压式灌浆方法施工
3、固结灌浆施工孔深大于 5m 的采用分段灌浆,不超过5m 的全孔一次灌浆,排间分序,排内加密,下灌浆膨胀栓塞的灌浆方法施工
4、精心组织施工,严格工艺,文明生产,确保工程质量和安全
5、施工人员经培训后持证上岗
3 制浆站布置 拟 采用就 近 在灌浆工作面 设简 易 移 动 制 浆站 制 浆系 统 供 浆
排水洞灌浆滞 后混 凝 土 浇 筑进行,制 浆系 统 与 灌浆机 组用对 讲 机 等作为信 号 联 系 手段
4灌浆材料 1、灌浆用的水泥必须符合规定的质量标准,不得使用受潮结块的水泥,水泥不可存放过久,出厂期超过三个月的水泥不可使用
根据施工图纸或监理人指示,选用灌浆用的水泥品种,用于回填灌浆的水泥标号不应低于P
5;用于固结灌浆的水泥标号不应低于P
2、灌浆用水应符合JGJ63-89 第3
4 条的规定,拌浆水的温度
