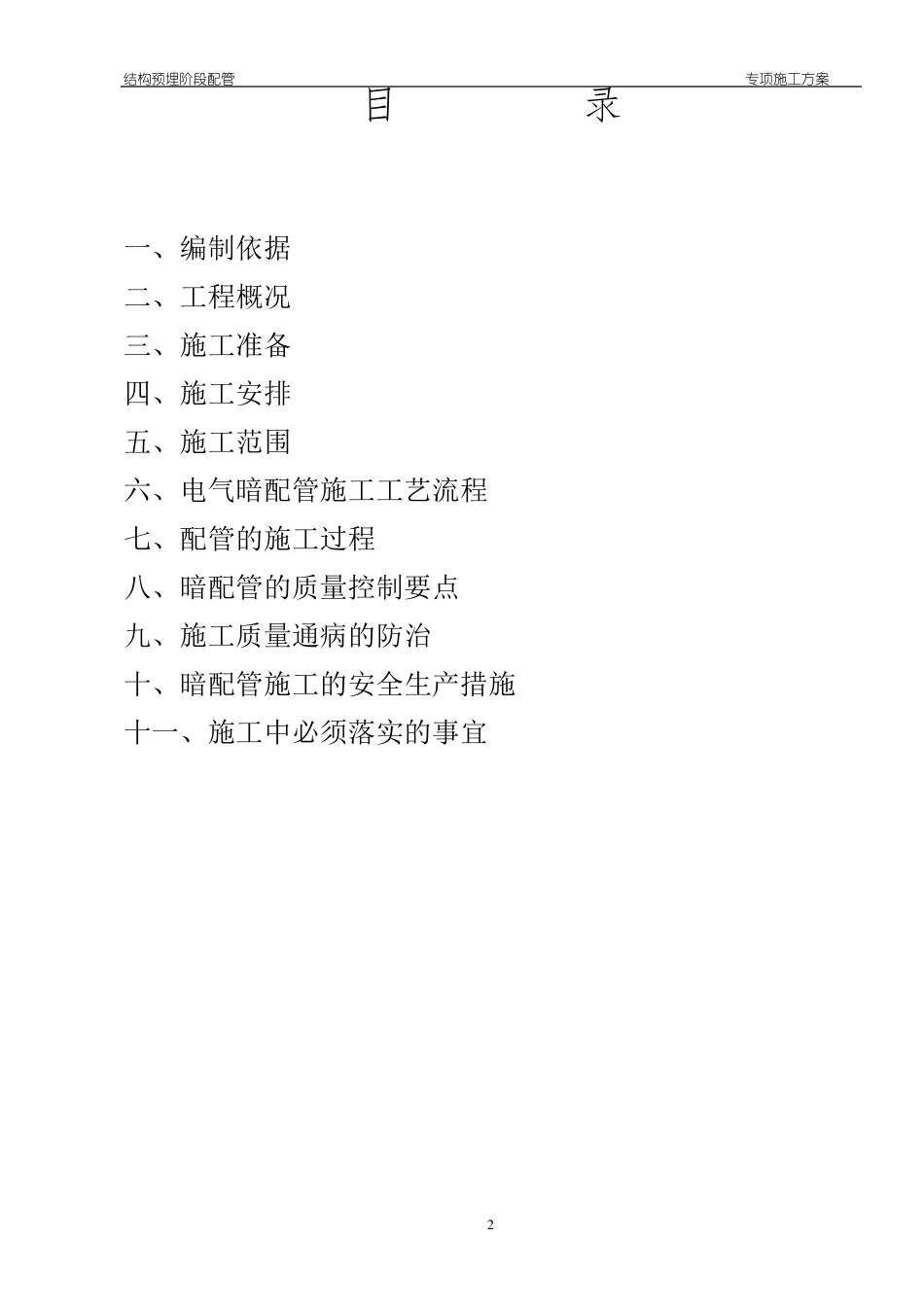

结构预埋阶段配管 专项施工方案 1 智能建筑工程 火灾自动报警系统暗配管 专项施工方案 编制人:*** 审核人:*** 审批人: 张立新 2 0 1 4 年 3 月 8 日 中国建筑一局(集团)有限公司 结构预埋阶段配管 专项施工方案 2 目 录 一、编制依据 二、工程概况 三、施工准备 四、施工安排 五、施工范围 六、电气暗配管施工工艺流程 七、配管的施工过程 八、暗配管的质量控制要点 九、施工质量通病的防治 十、暗配管施工的安全生产措施 十一、施工中必须落实的事宜结构预埋阶段配管 专项施工方案 3 合和国际中心结构阶段火灾自动报警系统暗配管 专项施工方案 一、编制依据 《智能建筑工程质量验收规范》 (GB50339-2003) 《建筑工程施工质量统一标准》 (GB50300—2001) 二、工程概况 本项目为山西顺德房地产开发有限公司开发,工程隶属于山西省太原市,场地位于太原市长风商务区 S6 地块,北侧为商务西四条,西侧和南侧临接干渠路,东接商务西环路。 本项目是集办公、餐饮、会议、展览为一体的现代化办公综合体。基地内建有南北两栋高层建筑,使用功能以办公为主。高层建筑层数为:地上南/北:29/33层,地下 3 层,建筑高度为南/北 127/143 米,总高度南/北塔楼150/170 米。裙房功能为会议、展厅、商业、餐饮等功能,建筑层数为:地上 4 层,地下 3层。地下主要功能为车库、设备用房,建筑层数为地下 3 层。在地下工程东南地下二层设有平时为地下汽车库,战时为核6 级常6 级甲类人防物资库,地下三层设有战时为核6 级常6 级甲类二等人员掩蔽和核6 级常6 级甲类人防物资库。 本工程地上建筑面 积 为:116436.37 ㎡ ,地下建筑面 积 为:32936.91 ㎡ ,主楼结构形 式 为型 钢 混 凝 土 框 架 -钢 筋 混 凝 土 核心筒 结构,裙房为框 架 结构。建筑使用年 限:50 年 ; 建筑防火分 类:一类; 建筑耐 火等级:地上一级,地下一级。电 气 分 部 包 括 消 防报警、弱 电 等系统,管路采 用镀 锌 钢 管,现浇 混 凝 土结构内暗敷 设。 结构预埋阶段配管 专项施工方案 4 三 、 施 工 准 备 人 员 准 备 : 本 工 程 在 结 构 预 留 预 埋 阶 段 技 工 配 置 10 人 、 普 工 配 置 15 人 机 械 准 备 : 套 丝 机 一 台 、 手 动 畏 管 器 5 套 、 液 压 畏 管 器 一 ...
