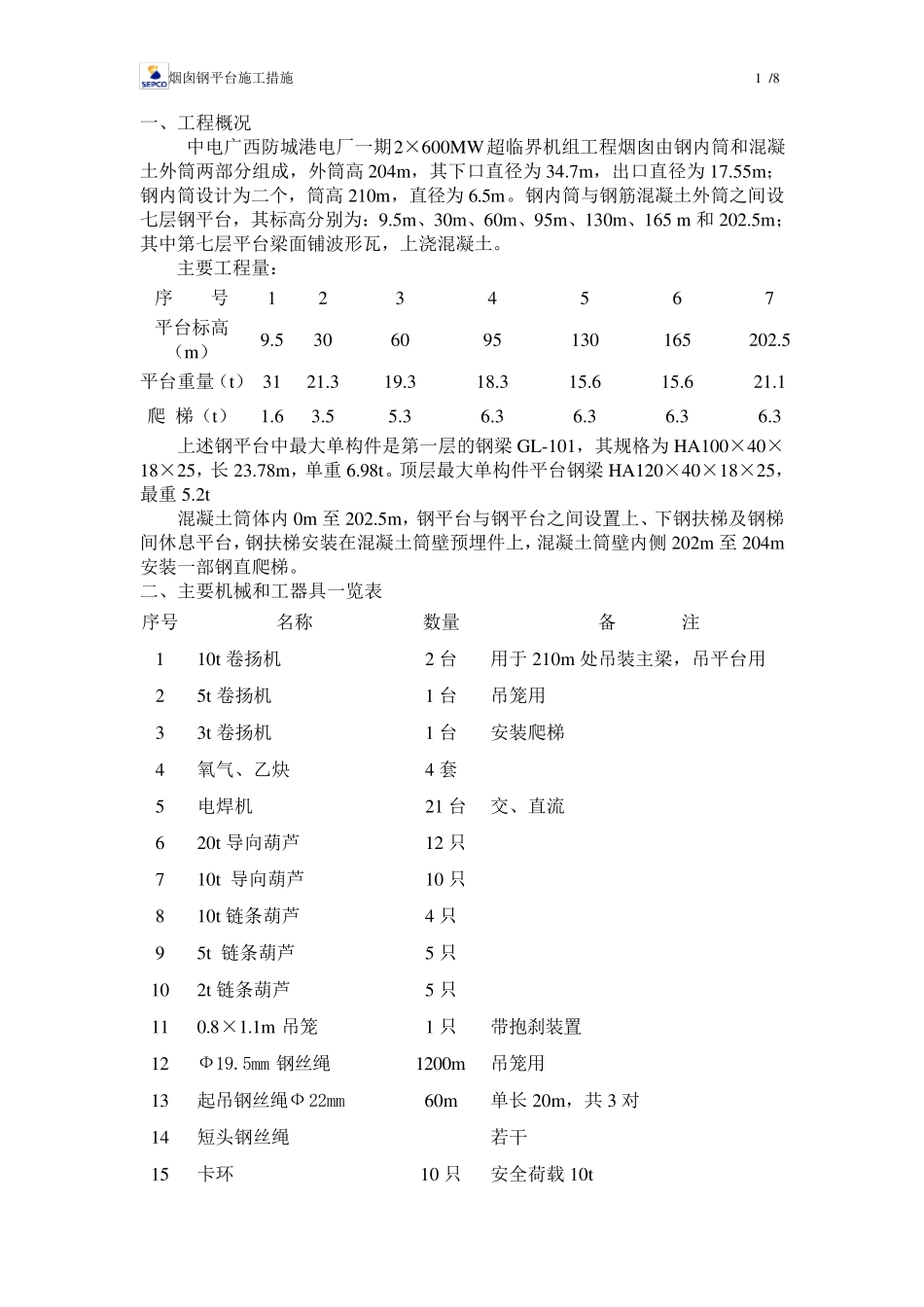

烟囱钢平台施工措施 1 /8 一、工程概况 中电广西防城港电厂一期2×600MW超临界机组工程烟囱由钢内筒和混凝土外筒两部分组成,外筒高 204m,其下口直径为 34.7m,出口直径为 17.55m;钢内筒设计为二个,筒高 210m,直径为 6.5m。钢内筒与钢筋混凝土外筒之间设七层钢平台,其标高分别为:9.5m、30m、60m、95m、130m、165 m 和 202.5m;其中第七层平台梁面铺波形瓦,上浇混凝土。 主要工程量: 序 号 1 2 3 4 5 6 7 平台标高(m) 9.5 30 60 95 130 165 202.5 平台重量(t) 31 21.3 19.3 18.3 15.6 15.6 21.1 爬 梯(t) 1.6 3.5 5.3 6.3 6.3 6.3 6.3 上述钢平台中最大单构件是第一层的钢梁 GL-101,其规格为 HA100×40×18×25,长 23.78m,单重 6.98t。顶层最大单构件平台钢梁 HA120×40×18×25,最重 5.2t 混凝土筒体内 0m 至 202.5m,钢平台与钢平台之间设置上、下钢扶梯及钢梯间休息平台,钢扶梯安装在混凝土筒壁预埋件上,混凝土筒壁内侧 202m 至 204m安装一部钢直爬梯。 二、主要机械和工器具一览表 序号 名称 数量 备 注 1 10t卷扬机 2 台 用于 210m 处吊装主梁,吊平台用 2 5t卷扬机 1 台 吊笼用 3 3t卷扬机 1 台 安装爬梯 4 氧气、乙炔 4 套 5 电焊机 21 台 交、直流 6 20t导向葫芦 12 只 7 10t 导向葫芦 10 只 8 10t链条葫芦 4 只 9 5t 链条葫芦 5 只 10 2t链条葫芦 5 只 11 0.8×1.1m 吊笼 1 只 带抱刹装置 12 Ф19.5mm 钢丝绳 1200m 吊笼用 13 起吊钢丝绳Ф22mm 60m 单长 20m,共 3 对 14 短头钢丝绳 若干 15 卡环 10 只 安全荷载 10t 烟囱钢平台施工措施 2 /8 16 卡环 16 只 安全荷载9t 17 卡环 3 只 安全荷载20.6t 18 锚锭钢梁 4 根 其中1 根用于钢内筒卸车的卷扬机地锚 19 防坠器 4 根 30m 20 垂直运输吊笼井架 1 个 三、施工进度、工期安排: 06.6.8~ 06.7.30 钢平台、钢爬梯施工完 四、劳动力组织及人员配备: 4.1 施工负责人:高磊、孙青鹏 4.2 技术负责人:楚增宝、陈明中 4.3 施 工 员: 赵玉琢 4.4 质 检 员: 张维鹏 4.5 安 全 员: 刘全振 4.6 电工: 孙交武 4.7 焊 工: 12 人 4.9 操 作 工: 8 人 4.10 零 工: 18 人 五、钢平台的施工方法 5 .1 工艺流程图 制作组装平台的工作台——施...
