一、二第一章工程概况第二章编写依据三、第三章施工部署四、第四章施工目标五、第五章主要施工内容六、第六章施工技术要求七、第七章主要施工工艺八、第八章施工进度计划及工期保证措施九、第九章施工机械设备安排十、十第十章施工管理及劳动力组织、第十一章工程质量保证措施十二、第十二章安全文明施工管理第一章工程概况一、工程概况该边坡位于 2-4、6-8、10-12、14-16 号楼的北侧
边坡长为 159
50m,坡高为1
2011 年雨季期间发生局部坍塌
边坡长约 160m,坡面面积约 3000,平均坡度约为 70°
拟整治边坡安全等级为一级,按永久性边坡设计

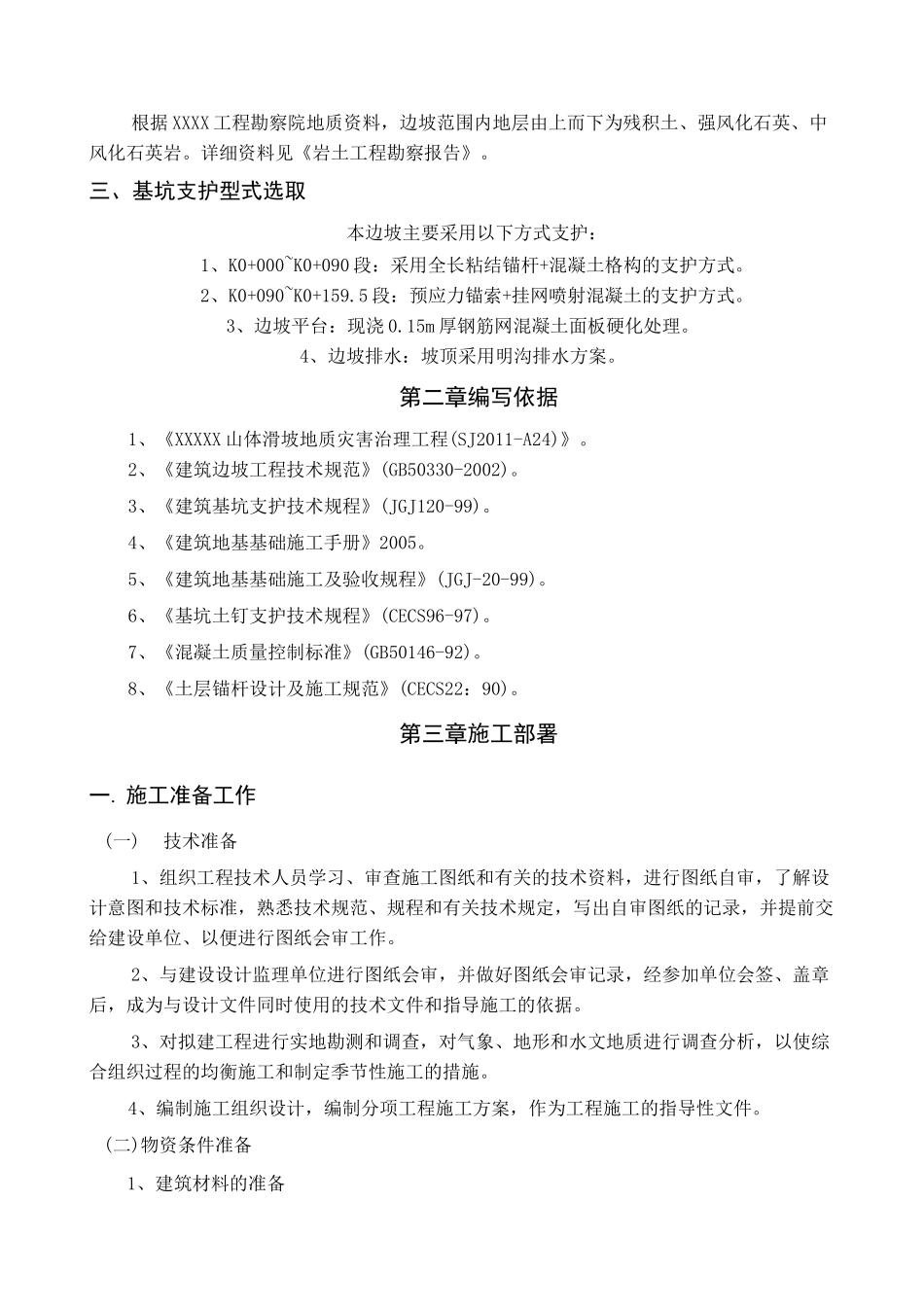

二、施工场地的地层地质情况根据 XXXX 工程勘察院地质资料,边坡范围内地层由上而下为残积土、强风化石英、中风化石英岩
详细资料见《岩土工程勘察报告》
三、基坑支护型式选取本边坡主要采用以下方式支护:1、K0+000~K0+090 段:采用全长粘结锚杆+混凝土格构的支护方式
2、K0+090~K0+159
5 段:预应力锚索+挂网喷射混凝土的支护方式
3、边坡平台:现浇 0
15m 厚钢筋网混凝土面板硬化处理
4、边坡排水:坡顶采用明沟排水方案
第二章编写依据1、《XXXXX 山体滑坡地质灾害治理工程(SJ2011-A24)》
2、《建筑边坡工程技术规范》(GB50330-2002)
3、《建筑基坑支护技术规程》(JGJ120-99)
4、《建筑地基基础施工手册》2005
5、《建筑地基基础施工及验收规程》(JGJ-20-99)
6、《基坑土钉支护技术规程》(CECS96-97)
7、《混凝土质量控制标准》(GB50146-92)
8、《土层锚杆设计及施工规范》(CECS22:90)
第三章施工部署一

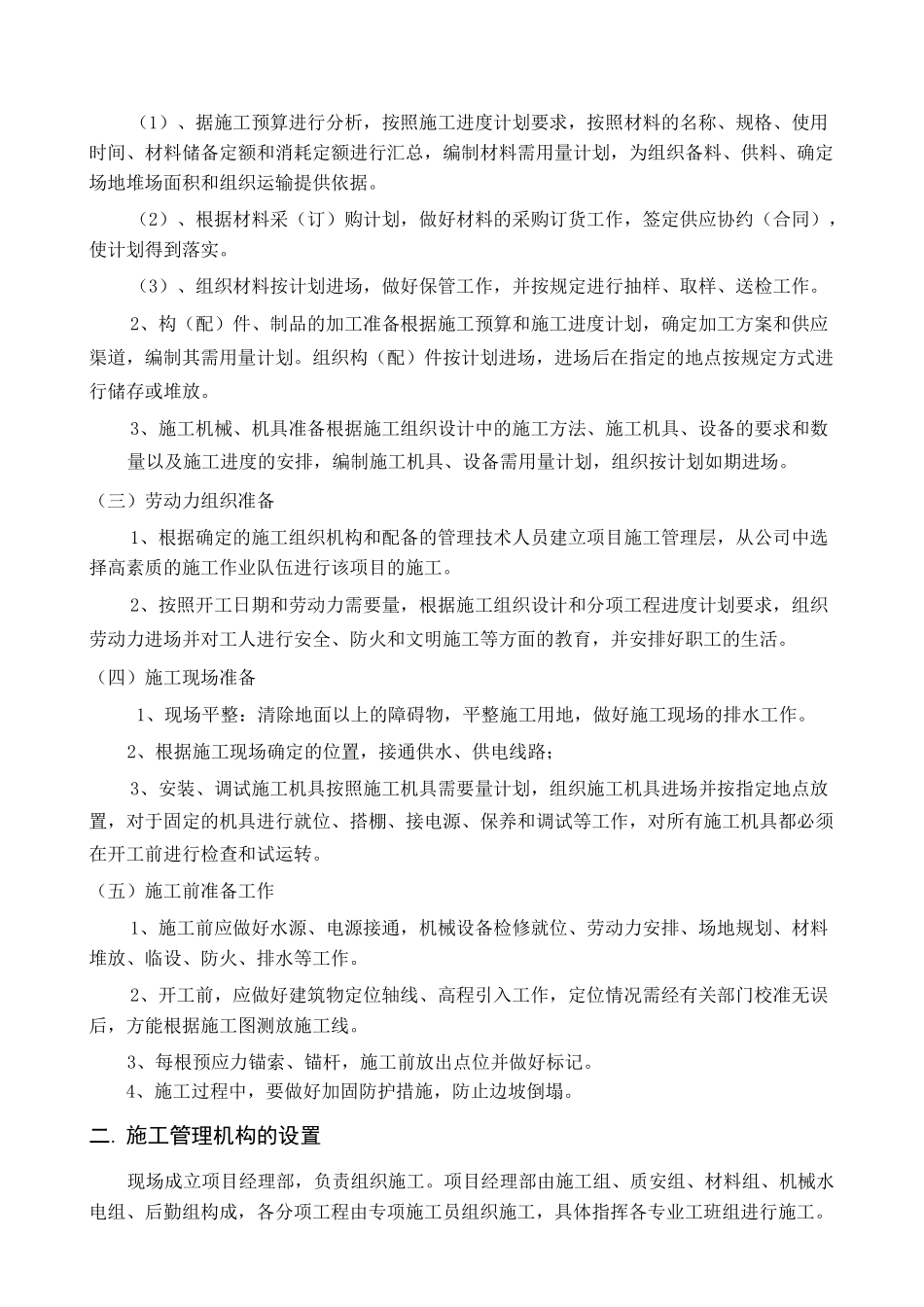

施工准备工作(一)技术准备1、组织工程技术人员学习、审查施工图纸和有关的技术资料,进行图纸自审,了解设计意图
