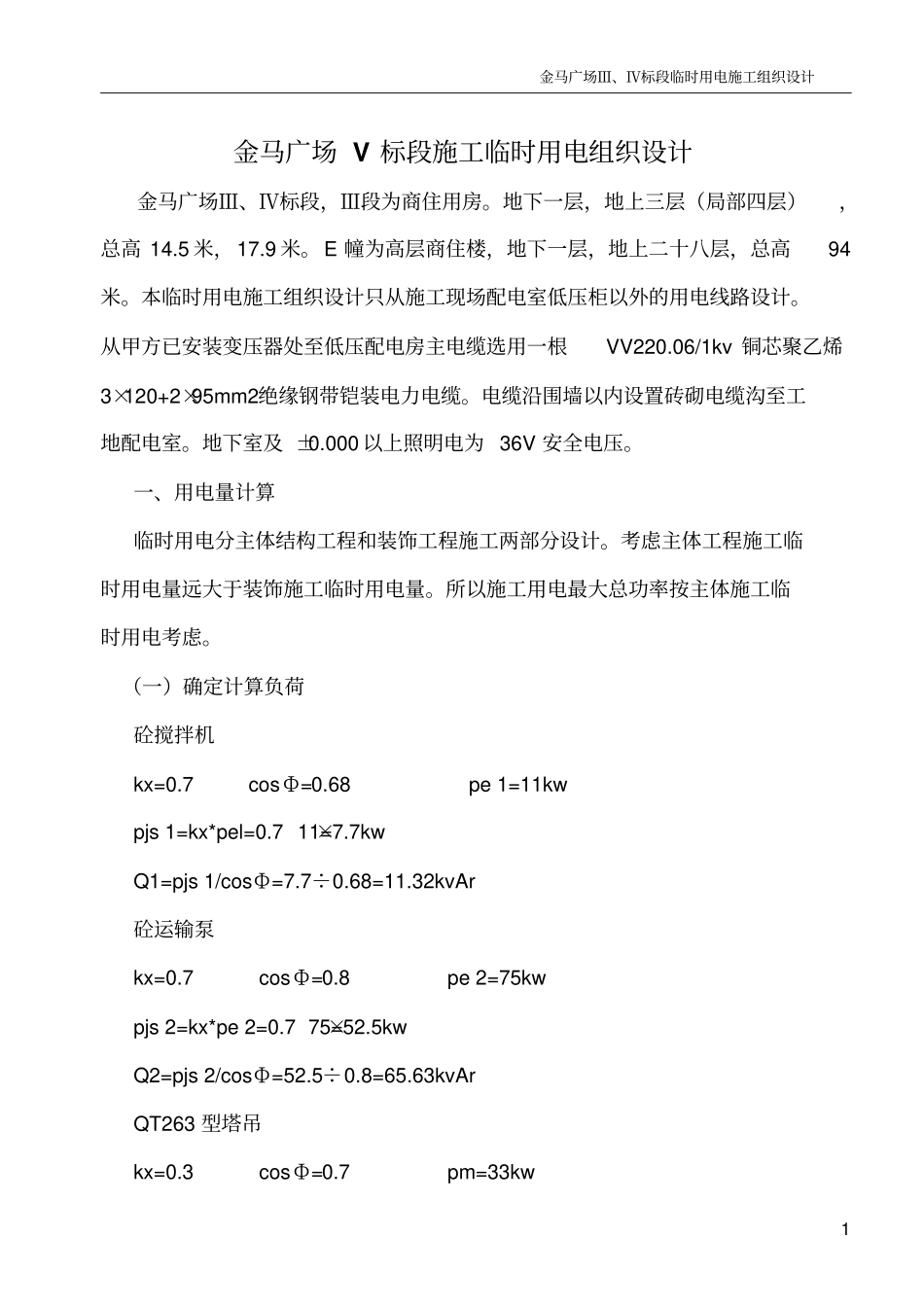

乐 清 金 马 广 场 Ⅲ 、 Ⅳ 标 段临时用电施工组织设计编 制 :审 核 :批 准 :乐 清 市 成 泰 建 筑 工 程 有 限 公 司二 00 三年四月一日金马广场Ⅲ、Ⅳ标段临时用电施工组织设计1 金马广场 V 标段施工临时用电组织设计金马广场Ⅲ、Ⅳ标段,Ⅲ段为商住用房
地下一层,地上三层(局部四层),总高 14
5 米,17
E 幢为高层商住楼,地下一层,地上二十八层,总高94米
本临时用电施工组织设计只从施工现场配电室低压柜以外的用电线路设计
从甲方已安装变压器处至低压配电房主电缆选用一根VV220
06/1kv 铜芯聚乙烯3×120+2×95mm2绝缘钢带铠装电力电缆
电缆沿围墙以内设置砖砌电缆沟至工地配电室
地下室及 ±0
000 以上照明电为 36V 安全电压
一、用电量计算临时用电分主体结构工程和装饰工程施工两部分设计
考虑主体工程施工临时用电量远大于装饰施工临时用电量
所以施工用电最大总功率按主体施工临时用电考虑
(一)确定计算负荷砼搅拌机kx=0
7 cos Ф=0
68 pe 1=11kw pjs 1=kx*pel=0
7×11=7
7kw Q1=pjs 1/cos Ф=7
32kvAr 砼运输泵kx=0
7 cos Ф=0
8 pe 2=75kw pjs 2=kx*pe 2=0
7×75=52
5kw Q2=pjs 2/cos Ф=52
63kvAr QT263 型塔吊kx=0
3 cos Ф=0

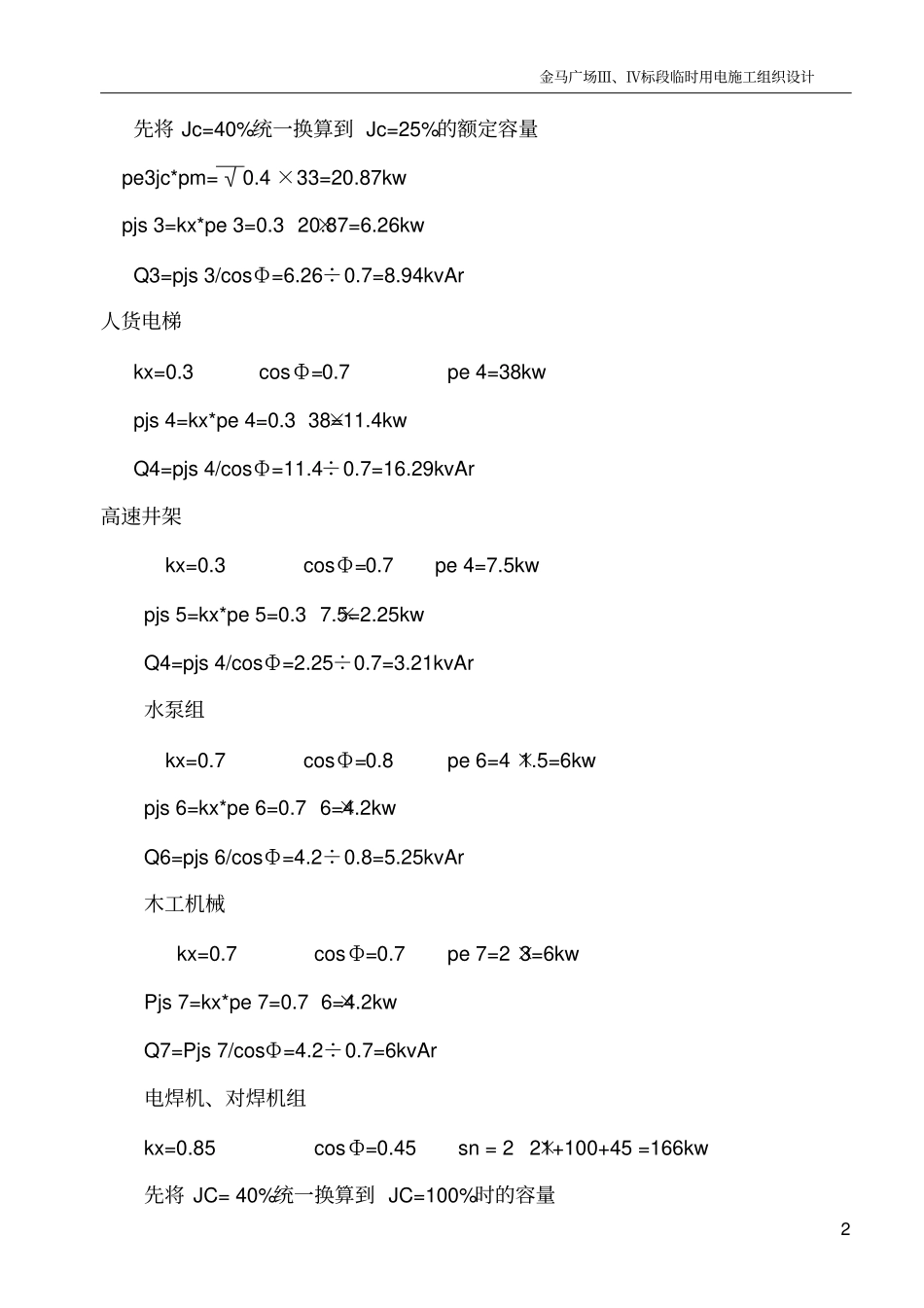

7 pm=33kw 金马广场Ⅲ、Ⅳ标段临时用电施工组织设计2 先将 Jc=40%统一换算到 Jc=25%的额定容量pe3jc*pm=√0
4 ×33=20
87kwpjs 3=kx*pe 3=0
26kw Q3=pjs 3/cos Ф=6
94kvAr 人货电梯kx=0
