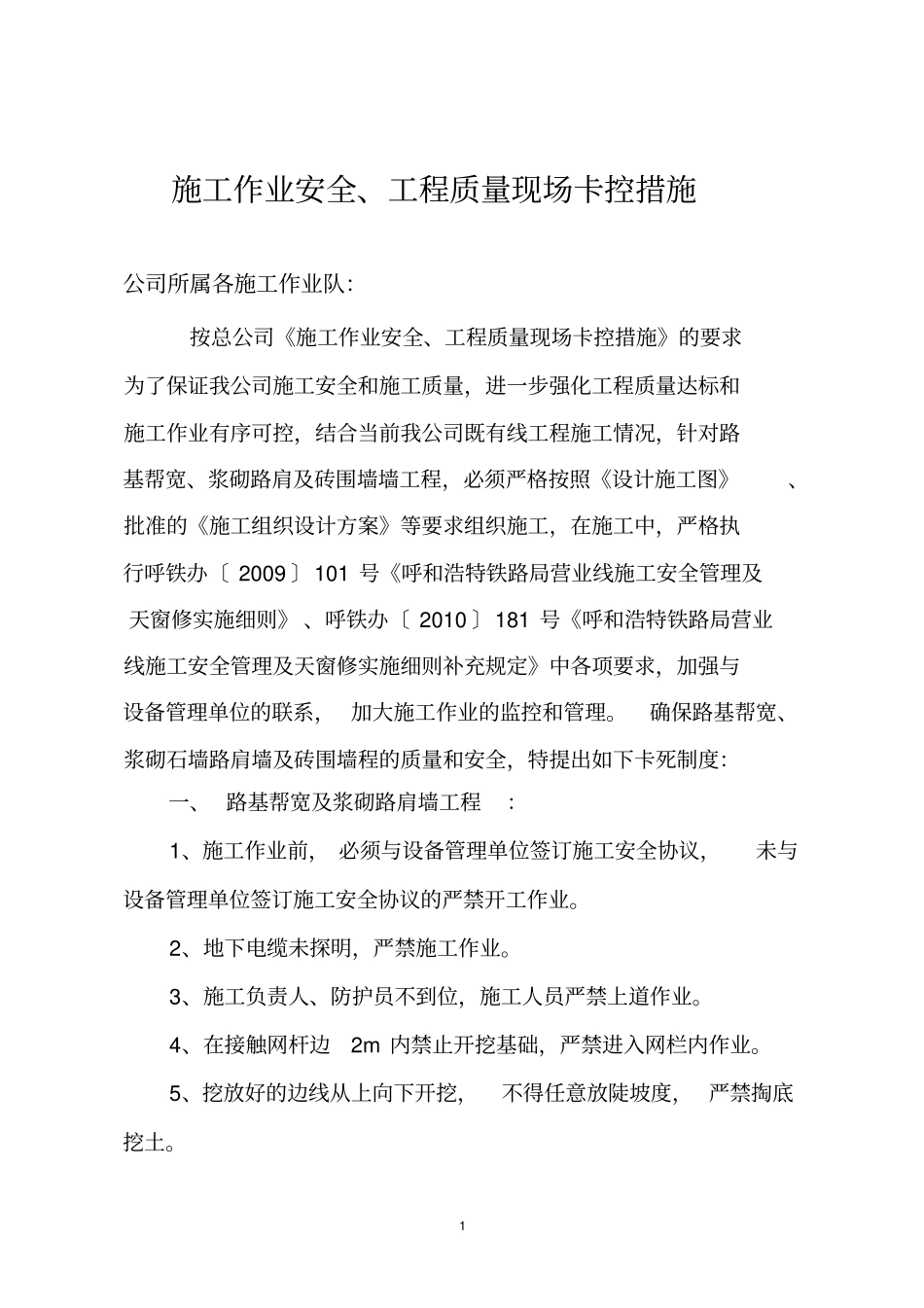

1 施工作业安全、工程质量现场卡控措施公司所属各施工作业队:按总公司《施工作业安全、工程质量现场卡控措施》的要求为了保证我公司施工安全和施工质量,进一步强化工程质量达标和施工作业有序可控,结合当前我公司既有线工程施工情况,针对路基帮宽、浆砌路肩及砖围墙墙工程,必须严格按照《设计施工图》、批准的《施工组织设计方案》等要求组织施工,在施工中,严格执行呼铁办〔 2009 〕101 号《呼和浩特铁路局营业线施工安全管理及天窗修实施细则》 、呼铁办〔 2010 〕181 号《呼和浩特铁路局营业线施工安全管理及天窗修实施细则补充规定》中各项要求,加强与设备管理单位的联系, 加大施工作业的监控和管理
确保路基帮宽、浆砌石墙路肩墙及砖围墙程的质量和安全,特提出如下卡死制度:一、 路基帮宽及浆砌路肩墙工程:1、施工作业前, 必须与设备管理单位签订施工安全协议,未与设备管理单位签订施工安全协议的严禁开工作业
2、地下电缆未探明,严禁施工作业
3、施工负责人、防护员不到位,施工人员严禁上道作业
4、在接触网杆边2m 内禁止开挖基础,严禁进入网栏内作业
5、挖放好的边线从上向下开挖,不得任意放陡坡度, 严禁掏底挖土
2 6、每天施工开挖基坑, 必须开挖多少砌筑多少, 基坑不得过夜
7、砌筑片石用料用人工搬运时,严禁从上往下翻滚
8、石料用汽车、三轮车、农用四轮车运输时,应按照规定进行装卸作业,车门应关牢,车箱上严禁座人
9、砌石采用人工抬石就位时,应捆绑牢靠,动作一致,缓慢放下,砌石应用撬棍拨移,不得将手伸入拼砌面
10、砌筑高路基时,应采用马凳及跳板配合施工
马凳或跳板应搭设牢固
二、 浆砌片石作业程序1、检查地基或旧砌体接茬面处理情况,拌合砂浆不低于100﹟,砌筑前必须按规定处理好地基,在旧砌体上接砌时,应将接茬面凿成台阶,按要求设置沉降缝
砌石按需要选用石料,表面无风化、无裂纹、水锈,中部厚
