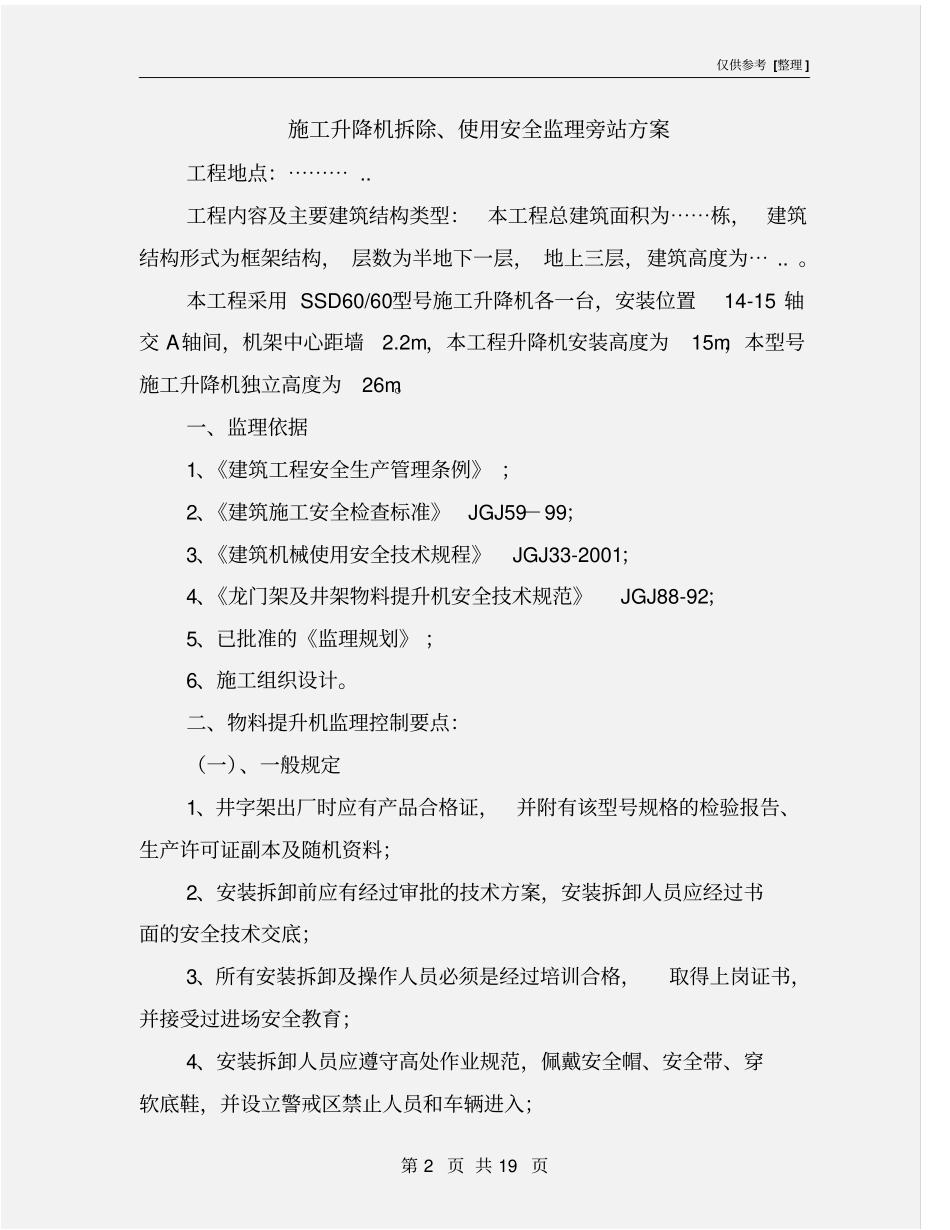

仅供参考 [整理 ] 第 1 页 共 19 页安全管理文书施工升降机拆除、使用安全监理旁站方案日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 19 页施工升降机拆除、使用安全监理旁站方案工程地点:⋯⋯⋯
工程内容及主要建筑结构类型:本工程总建筑面积为⋯⋯栋, 建筑结构形式为框架结构, 层数为半地下一层, 地上三层,建筑高度为⋯
本工程采用 SSD60/60型号施工升降机各一台,安装位置14-15 轴交 A轴间,机架中心距墙2
2m,本工程升降机安装高度为15m,本型号施工升降机独立高度为26m
一、监理依据1、《建筑工程安全生产管理条例》 ;2、《建筑施工安全检查标准》JGJ59-99;3、《建筑机械使用安全技术规程》JGJ33-2001;4、《龙门架及井架物料提升机安全技术规范》JGJ88-92;5、已批准的《监理规划》 ;6、施工组织设计

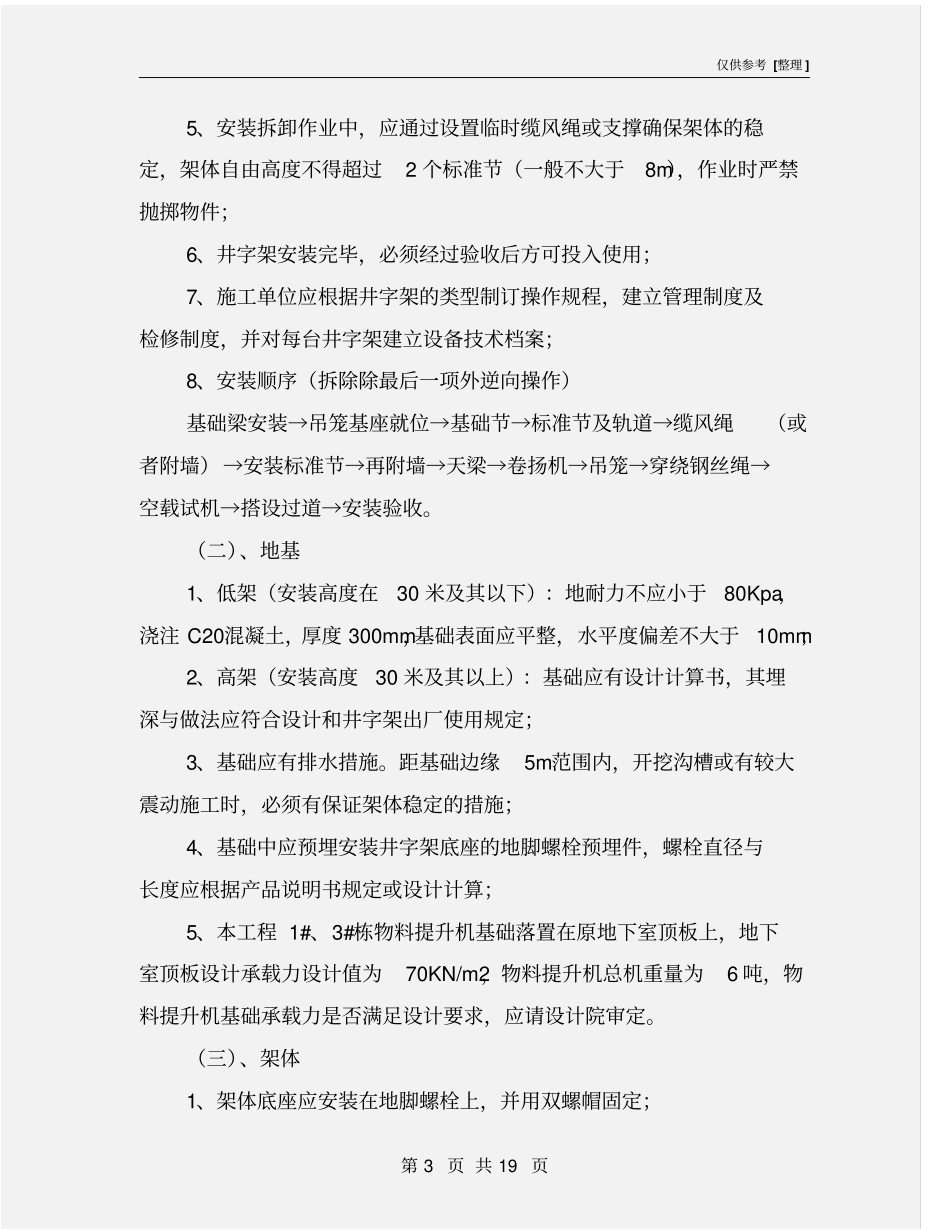

二、物料提升机监理控制要点:(一)、一般规定1、井字架出厂时应有产品合格证,并附有该型号规格的检验报告、生产许可证副本及随机资料;2、安装拆卸前应有经过审批的技术方案,安装拆卸人员应经过书面的安全技术交底;3、所有安装拆卸及操作人员必须是经过培训合格,取得上岗证书,并接受过进场安全教育;4、安装拆卸人员应遵守高处作业规范,佩戴安全帽、安全带、穿软底鞋,并设立警戒区禁止人员和车辆进入;仅供参考 [整理 ] 第 3 页 共 19 页5、安装拆卸作业中,应通过设置临时缆风绳或支撑确保架体的稳定,架体自由高度不得超过2 个标准节(一般不大于8m),作业时严禁抛掷物件;6、井字架安装完毕,必须经过验收后方可投入使用;7、施工单位应根据井字架的类型制订操作规程,建立管理制度及检修制度,并对每台井字架建立设备技术档案;8、安装顺序(拆除除最后一项外逆向操作)基
