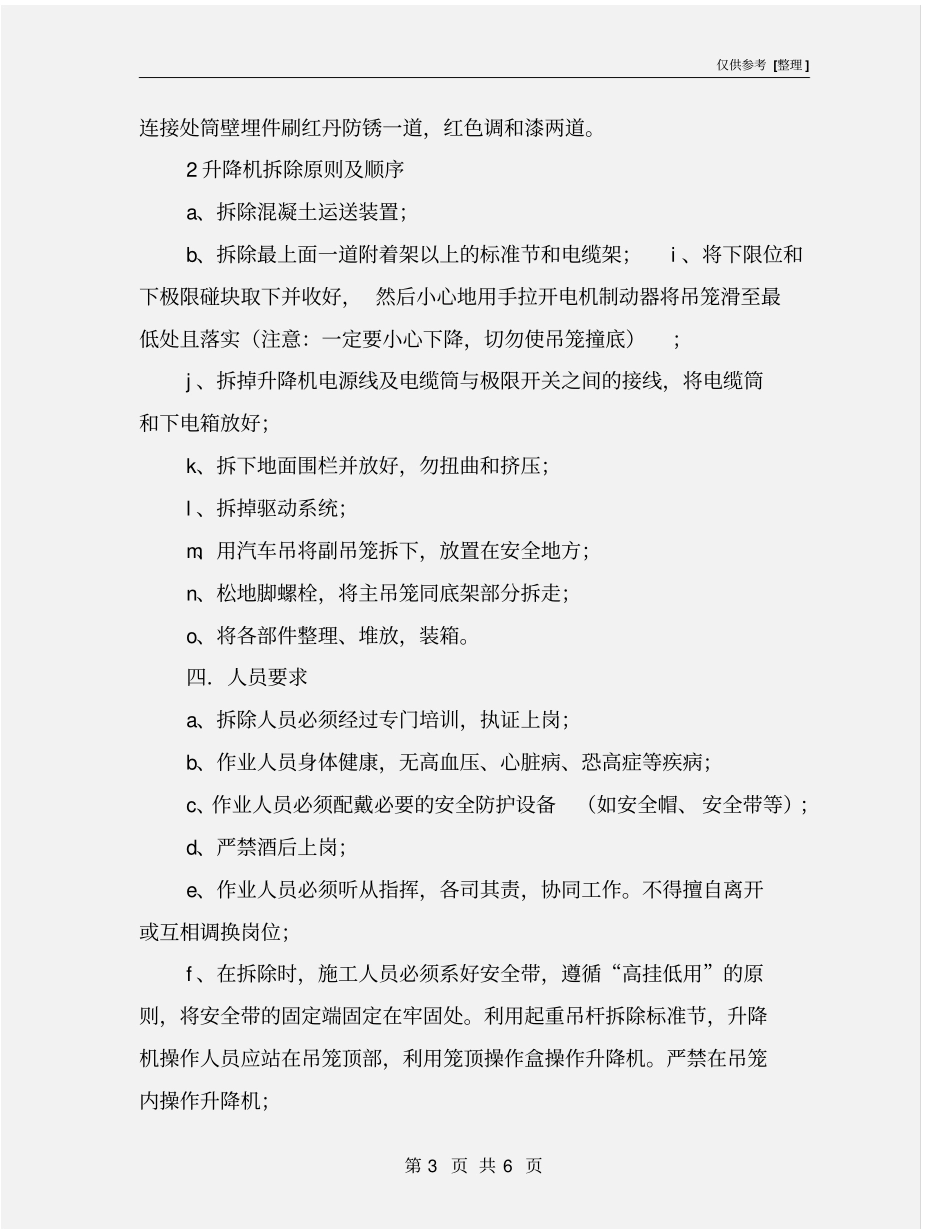

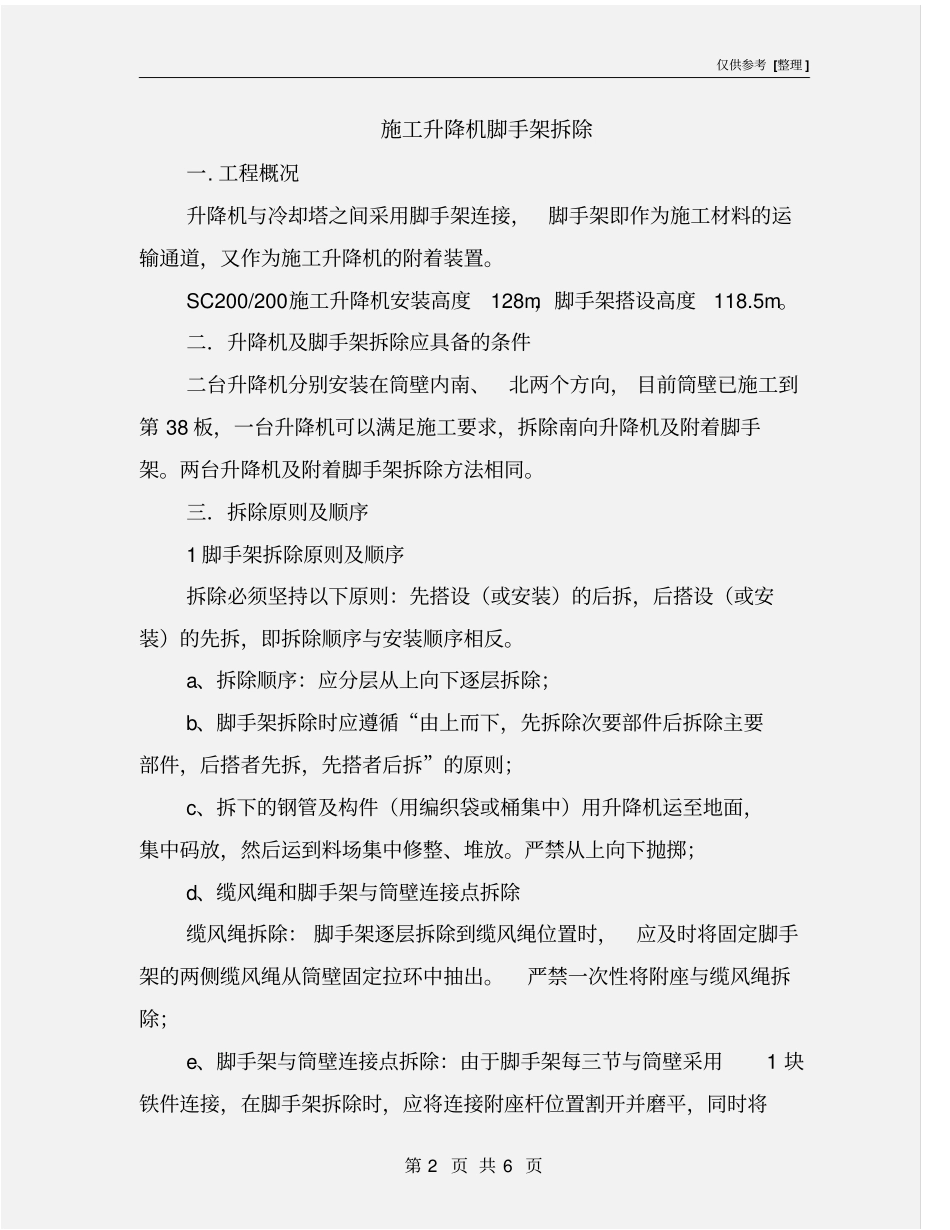

仅供参考 [整理 ] 第 1 页 共 6 页安全管理文书施工升降机脚手架拆除日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 6 页施工升降机脚手架拆除一. 工程概况升降机与冷却塔之间采用脚手架连接,脚手架即作为施工材料的运输通道,又作为施工升降机的附着装置。SC200/200施工升降机安装高度128m,脚手架搭设高度118.5m。二.升降机及脚手架拆除应具备的条件二台升降机分别安装在筒壁内南、北两个方向, 目前筒壁已施工到第 38 板,一台升降机可以满足施工要求,拆除南向升降机及附着脚手架。两台升降机及附着脚手架拆除方法相同。三.拆除原则及顺序1 脚手架拆除原则及顺序拆除必须坚持以下原则:先搭设(或安装)的后拆,后搭设(或安装)的先拆,即拆除顺序与安装顺序相反。a、拆除顺序:应分层从上向下逐层拆除;b、脚手架拆除时应遵循“由上而下,先拆除次要部件后拆除主要部件,后搭者先拆,先搭者后拆”的原则;c、拆下的钢管及构件(用编织袋或桶集中)用升降机运至地面,集中码放,然后运到料场集中修整、堆放。严禁从上向下抛掷;d、缆风绳和脚手架与筒壁连接点拆除缆风绳拆除: 脚手架逐层拆除到缆风绳位置时,应及时将固定脚手架的两侧缆风绳从筒壁固定拉环中抽出。严禁一次性将附座与缆风绳拆除;e、脚手架与筒壁连接点拆除:由于脚手架每三节与筒壁采用1 块铁件连接,在脚手架拆除时,应将连接附座杆位置割开并磨平,同时将仅供参考 [整理 ] 第 3 页 共 6 页连接处筒壁埋件刷红丹防锈一道,红色调和漆两道。2 升降机拆除原则及顺序a、拆除混凝土运送装置;b、拆除最上面一道附着架以上的标准节和电缆架;i 、将下限位和下极限碰块取下并收好, 然后小心地用手拉开电机制动器将吊笼滑至最低处且落实(注意:一定要小心下降,切勿使吊笼撞底);j 、拆掉升降机电源线及电缆筒与极限开关之间的接线,将电缆筒和下电箱放好;k、拆下地面围栏并放好,勿扭曲和挤压;l 、拆掉驱动系统;m、用汽车吊将副吊笼拆下,放置在安全地方;n、松地脚螺栓,将主吊笼同底架部分拆走;o、将各部件整理、堆放,装箱。四.人员要求a、拆除人员必须经过专门培训,执证上岗;b、作业人员身体健康,无高血压、心脏病、恐高症等疾病;c、作业人员必须配戴必要的安全防护设备(如安全帽、 安全带等);d、严禁酒后上岗;e、作业人员必须听从指挥,各司其责,协同工作。不得擅自离开或互...
