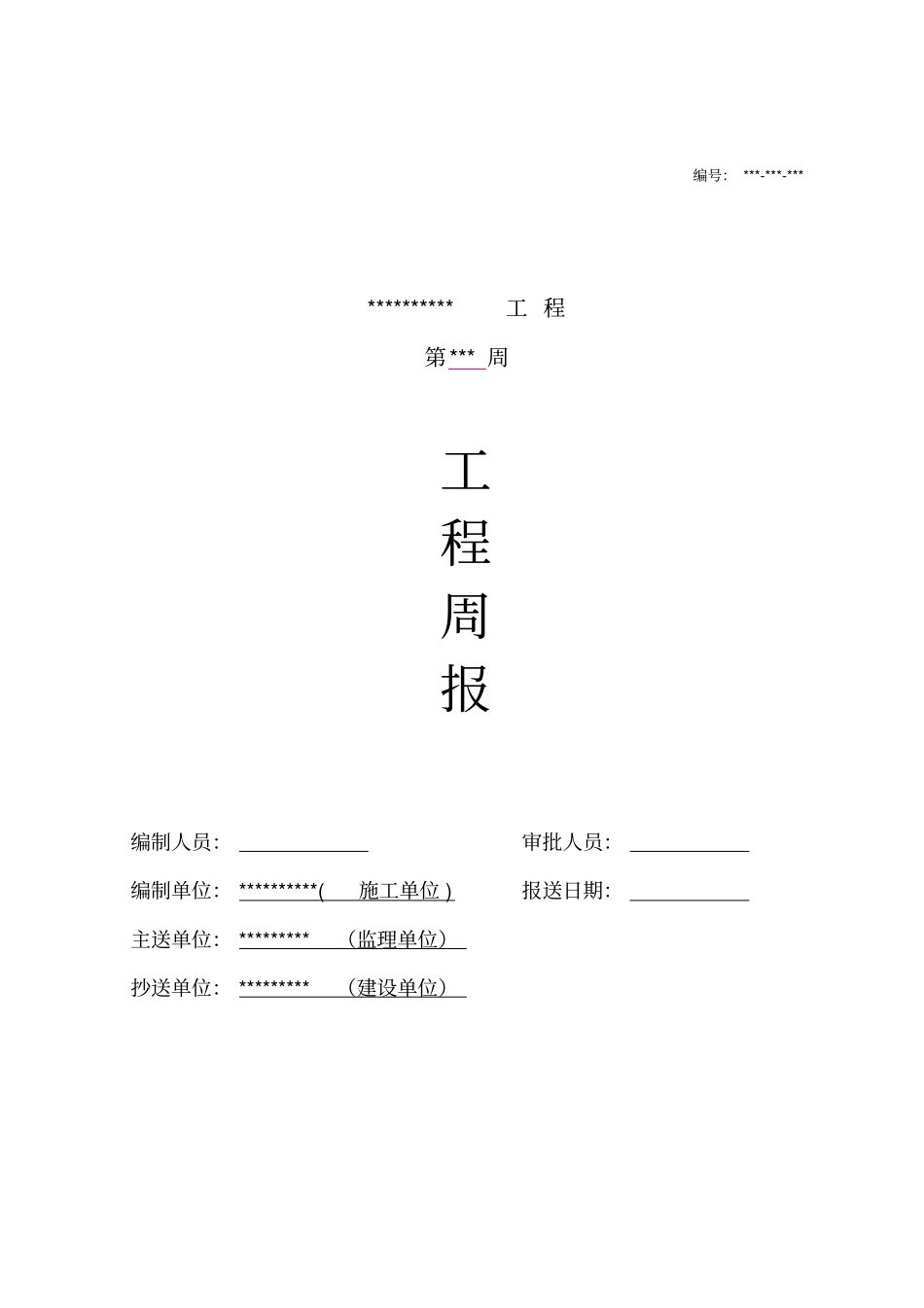

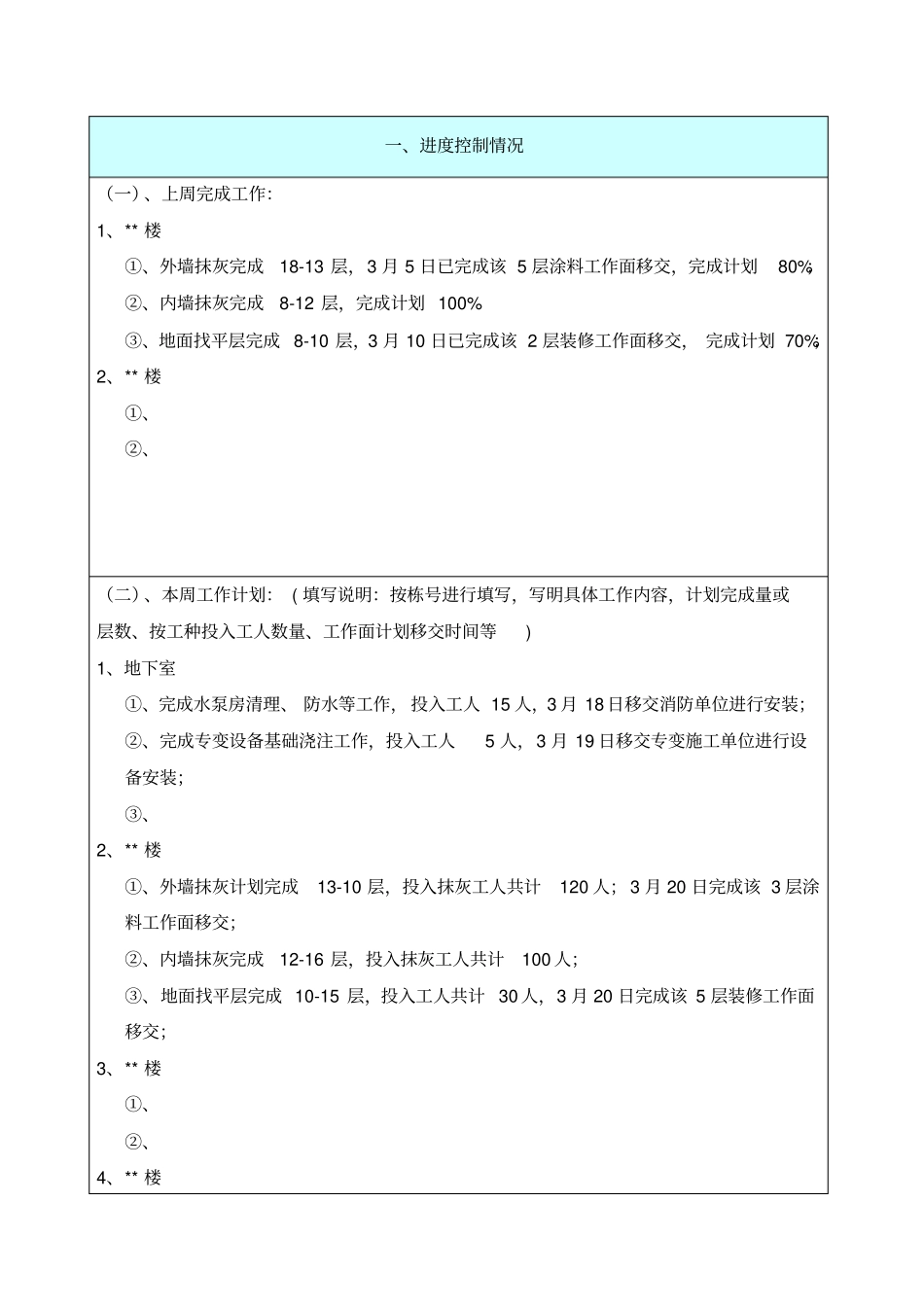

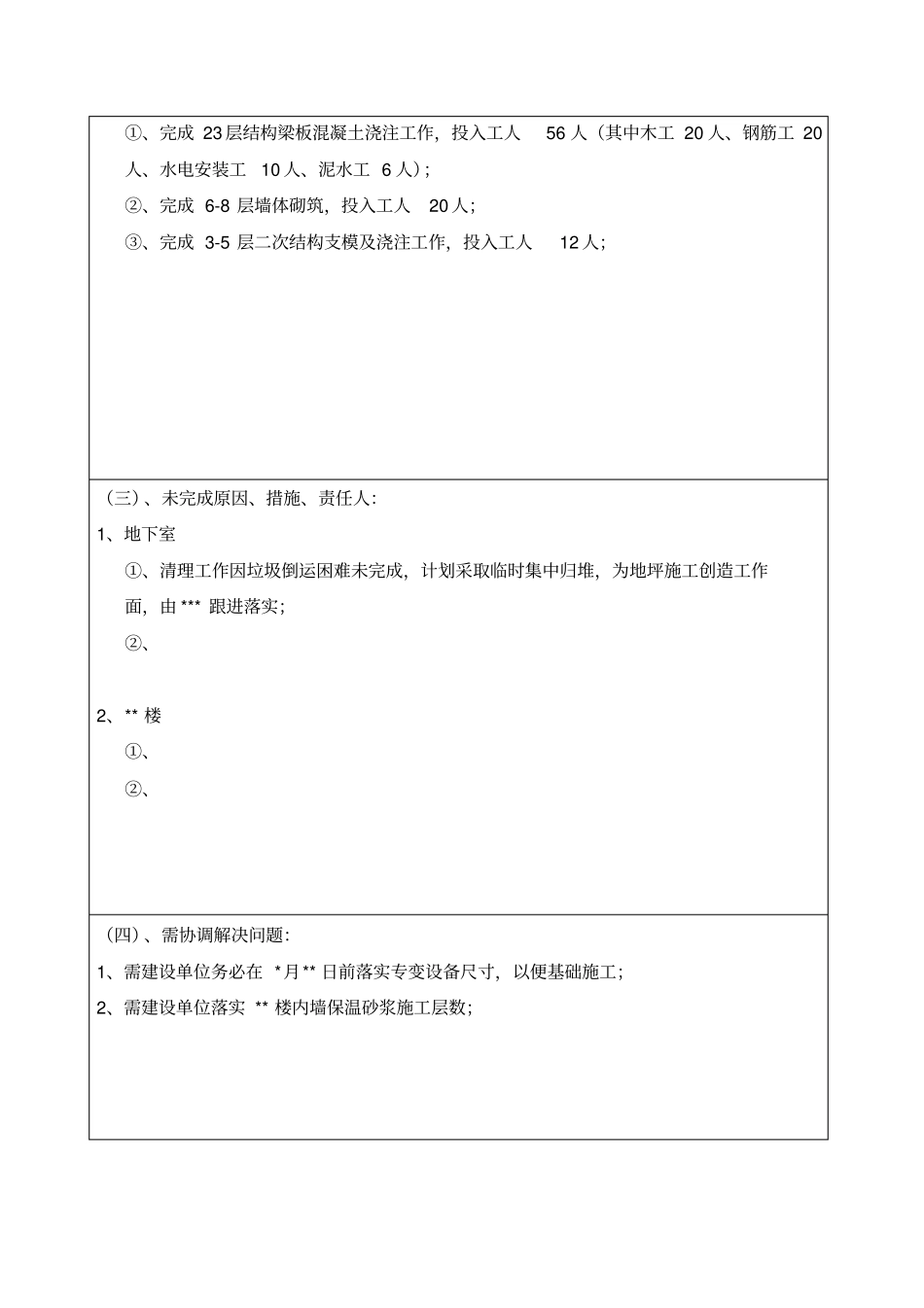

编号: ***-***-*** ********** 工 程第*** 周工程周报编制人员:审批人员:编制单位: **********(施工单位 ) 报送日期:主送单位: *********(监理单位)抄送单位: *********(建设单位)一、进度控制情况(一)、上周完成工作:1、** 楼①、外墙抹灰完成18-13 层,3 月 5 日已完成该 5 层涂料工作面移交,完成计划80%;②、内墙抹灰完成8-12 层,完成计划 100%③、地面找平层完成 8-10 层,3 月 10 日已完成该 2 层装修工作面移交, 完成计划 70%;2、** 楼①、②、(二)、本周工作计划: ( 填写说明:按栋号进行填写,写明具体工作内容,计划完成量或层数、按工种投入工人数量、工作面计划移交时间等)1、地下室①、完成水泵房清理、 防水等工作, 投入工人 15 人,3 月 18 日移交消防单位进行安装;②、完成专变设备基础浇注工作,投入工人5 人,3 月 19 日移交专变施工单位进行设备安装;③、2、** 楼①、外墙抹灰计划完成13-10 层,投入抹灰工人共计120 人; 3 月 20 日完成该 3 层涂料工作面移交;②、内墙抹灰完成12-16 层,投入抹灰工人共计100 人;③、地面找平层完成 10-15 层,投入工人共计 30 人,3 月 20 日完成该 5 层装修工作面移交;3、** 楼①、②、4、** 楼①、完成 23 层结构梁板混凝土浇注工作,投入工人56 人(其中木工 20 人、钢筋工 20人、水电安装工10 人、泥水工 6 人);②、完成 6-8 层墙体砌筑,投入工人20 人;③、完成 3-5 层二次结构支模及浇注工作,投入工人12 人;(三)、未完成原因、措施、责任人:1、地下室①、清理工作因垃圾倒运困难未完成,计划采取临时集中归堆,为地坪施工创造工作面,由 *** 跟进落实;②、2、** 楼①、②、(四)、需协调解决问题:1、需建设单位务必在 *月** 日前落实专变设备尺寸,以便基础施工;2、需建设单位落实 ** 楼内墙保温砂浆施工层数;二、质量控制情况(一)、上周质量问题(二)、本周质量控制重、难点三、安全、文明施工控制情况(一)、上周安全、文明施工存在问题(二)、本周安全、文明施工重点工作四、对分包单位管理及配合
