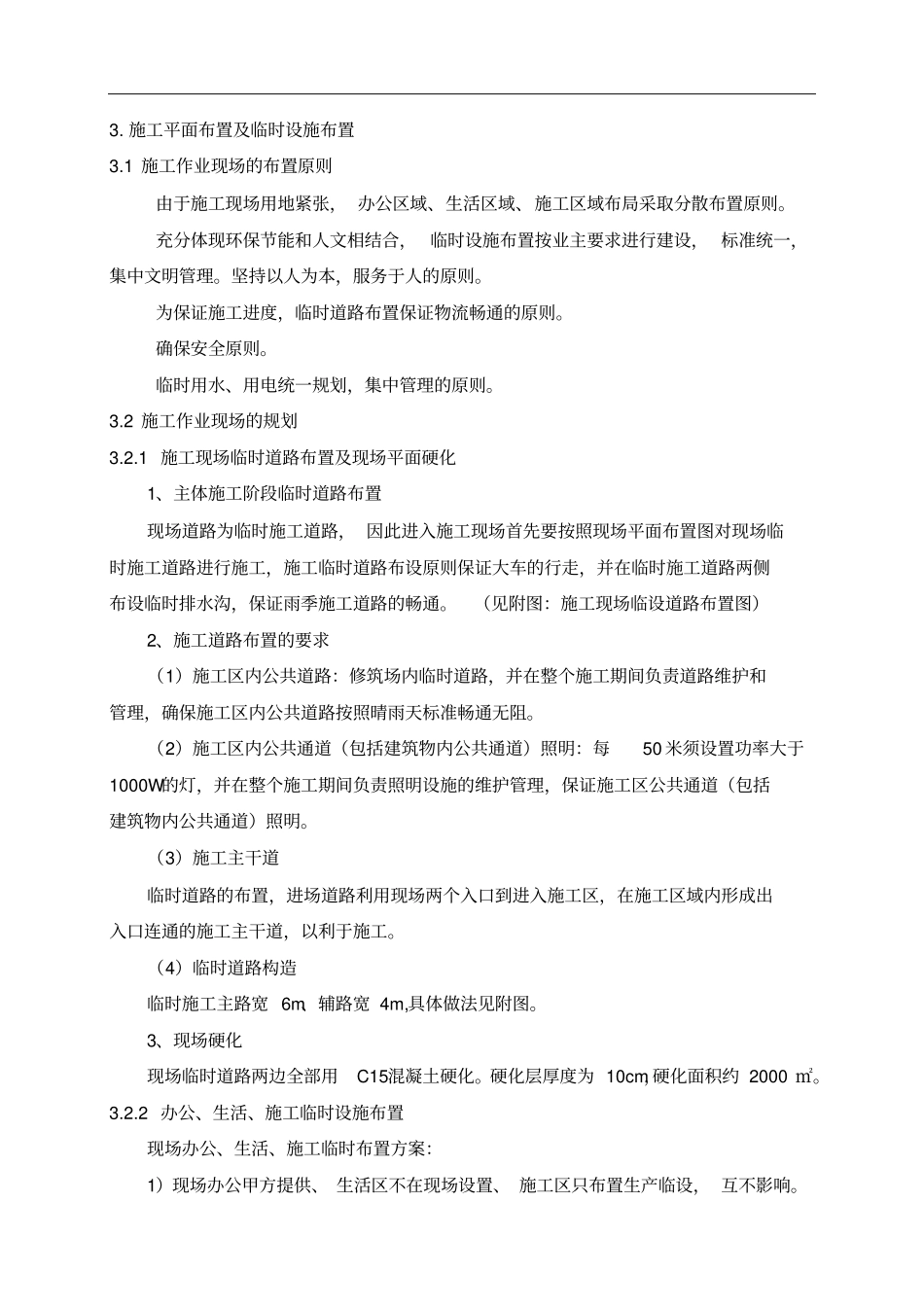

施工平面布置及临时设施布置3
1 施工作业现场的布置原则由于施工现场用地紧张, 办公区域、生活区域、施工区域布局采取分散布置原则
充分体现环保节能和人文相结合, 临时设施布置按业主要求进行建设, 标准统一,集中文明管理
坚持以人为本,服务于人的原则
为保证施工进度,临时道路布置保证物流畅通的原则
确保安全原则
临时用水、用电统一规划,集中管理的原则
2 施工作业现场的规划3
1 施工现场临时道路布置及现场平面硬化1、主体施工阶段临时道路布置现场道路为临时施工道路, 因此进入施工现场首先要按照现场平面布置图对现场临时施工道路进行施工,施工临时道路布设原则保证大车的行走,并在临时施工道路两侧布设临时排水沟,保证雨季施工道路的畅通
(见附图:施工现场临设道路布置图)2、施工道路布置的要求(1)施工区内公共道路:修筑场内临时道路,并在整个施工期间负责道路维护和管理,确保施工区内公共道路按照晴雨天标准畅通无阻
(2)施工区内公共通道(包括建筑物内公共通道)照明:每50 米须设置功率大于1000W的灯,并在整个施工期间负责照明设施的维护管理,保证施工区公共通道(包括建筑物内公共通道)照明
(3)施工主干道临时道路的布置,进场道路利用现场两个入口到进入施工区,在施工区域内形成出入口连通的施工主干道,以利于施工
(4)临时道路构造临时施工主路宽 6m、辅路宽 4m,具体做法见附图
3、现场硬化现场临时道路两边全部用C15混凝土硬化
硬化层厚度为 10cm,硬化面积约 2000 ㎡

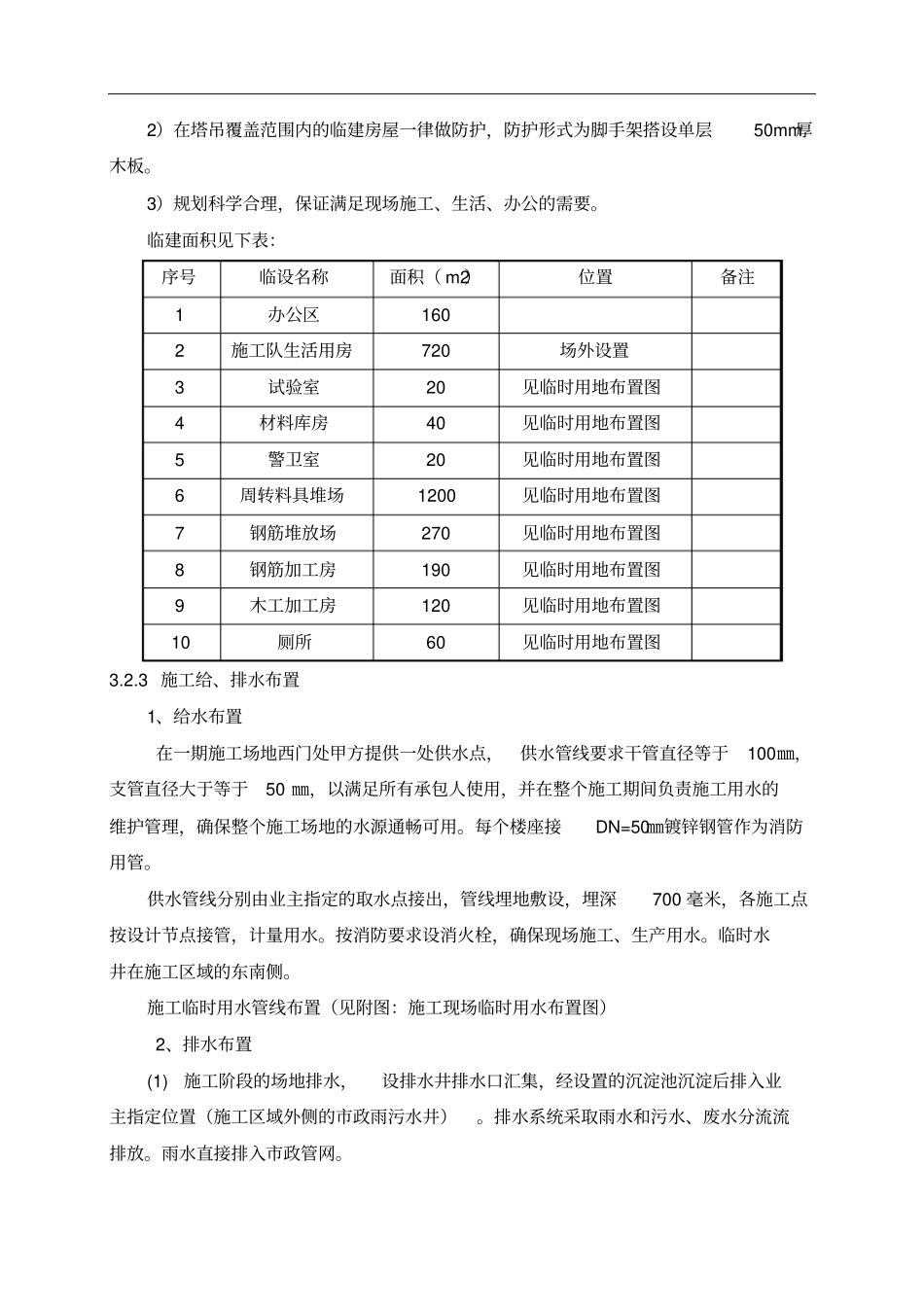

2 办公、生活、施工临时设施布置现场办公、生活、施工临时布置方案:1)现场办公甲方提供、 生活区不在现场设置、 施工区只布置生产临设, 互不影响
2)在塔吊覆盖范围内的临建房屋一律做防护,防护形式为脚手架搭设单层50mm厚木板

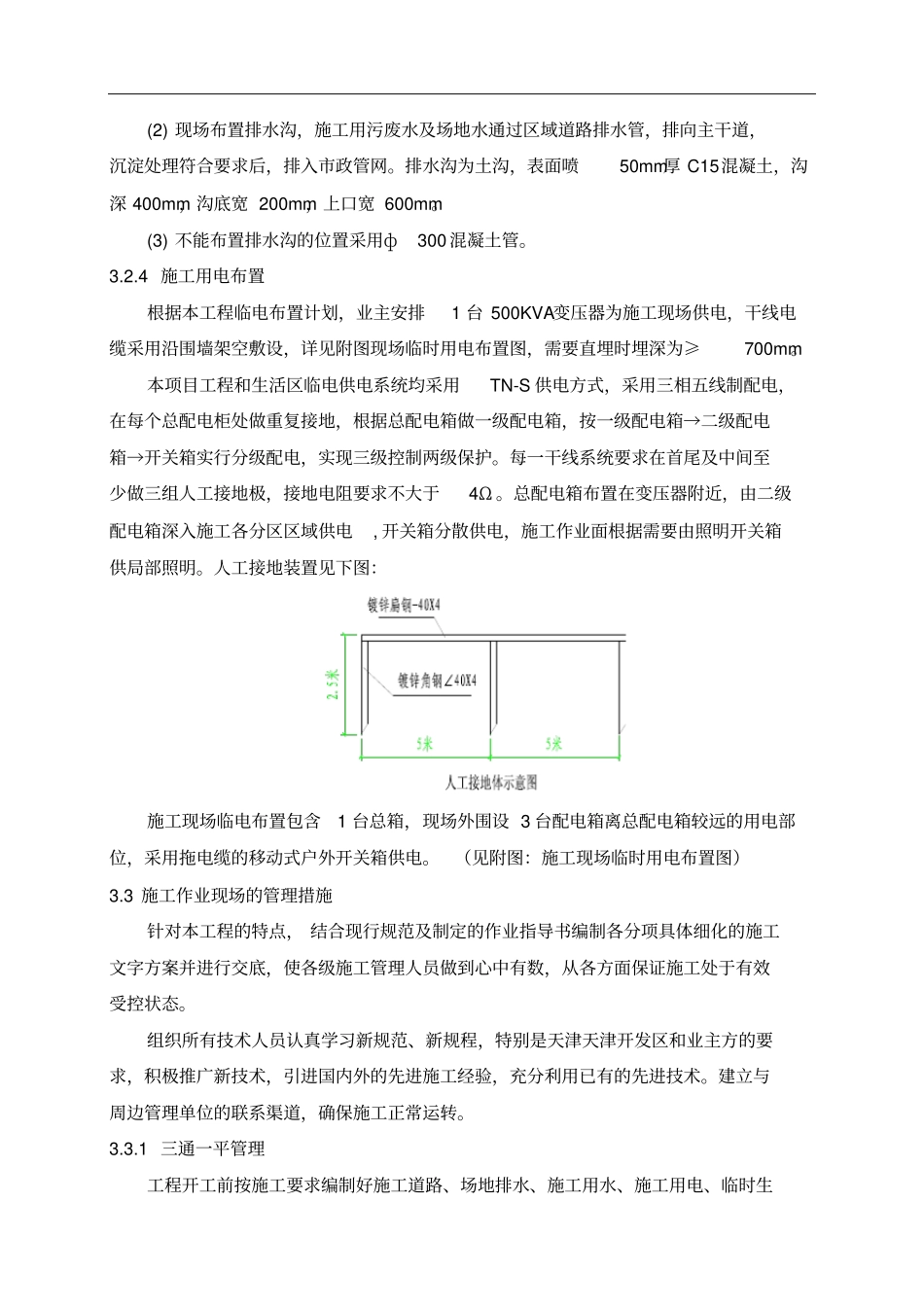

3)规划科学合理,保证满足现场施工、生活、办公的需要
