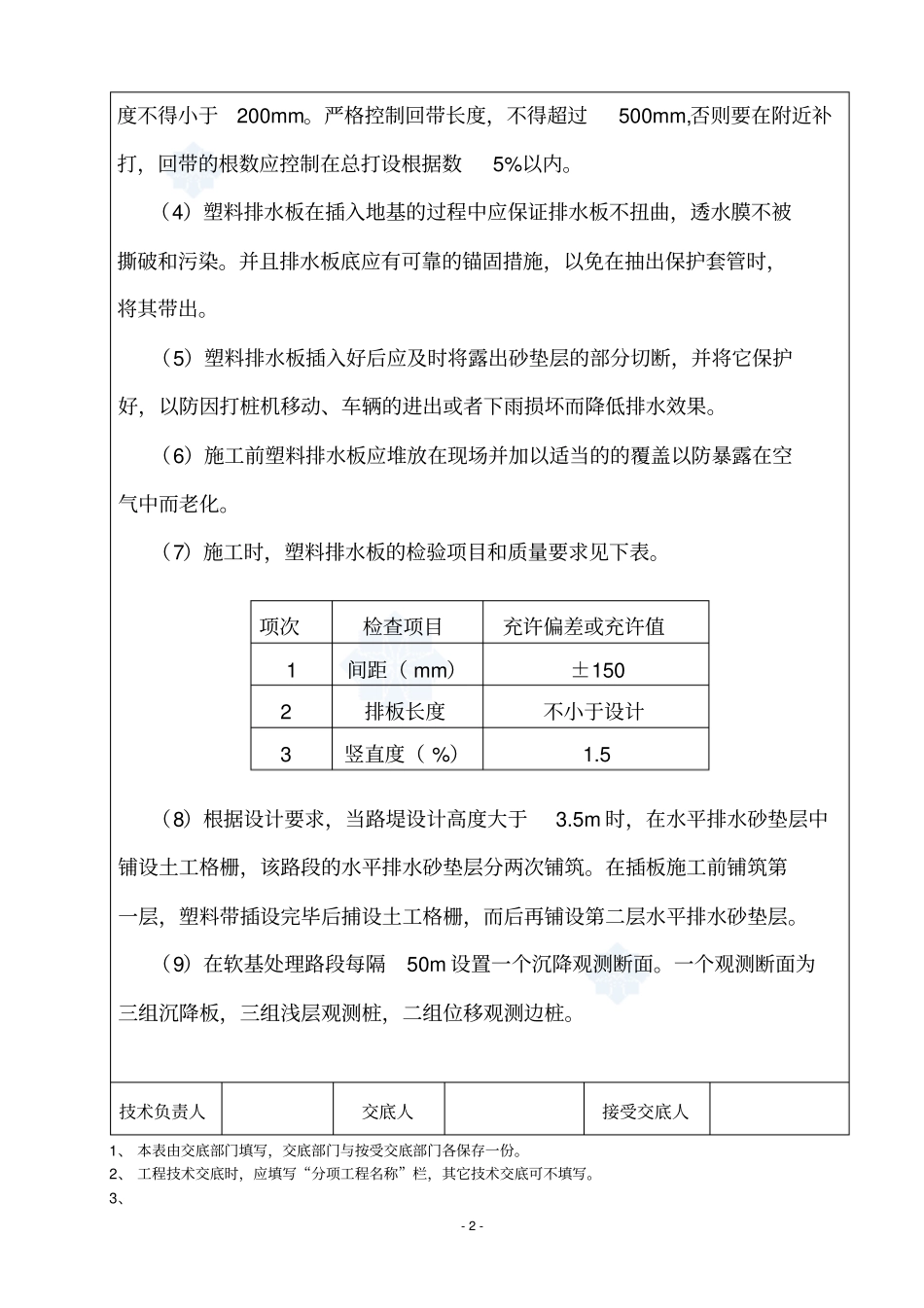

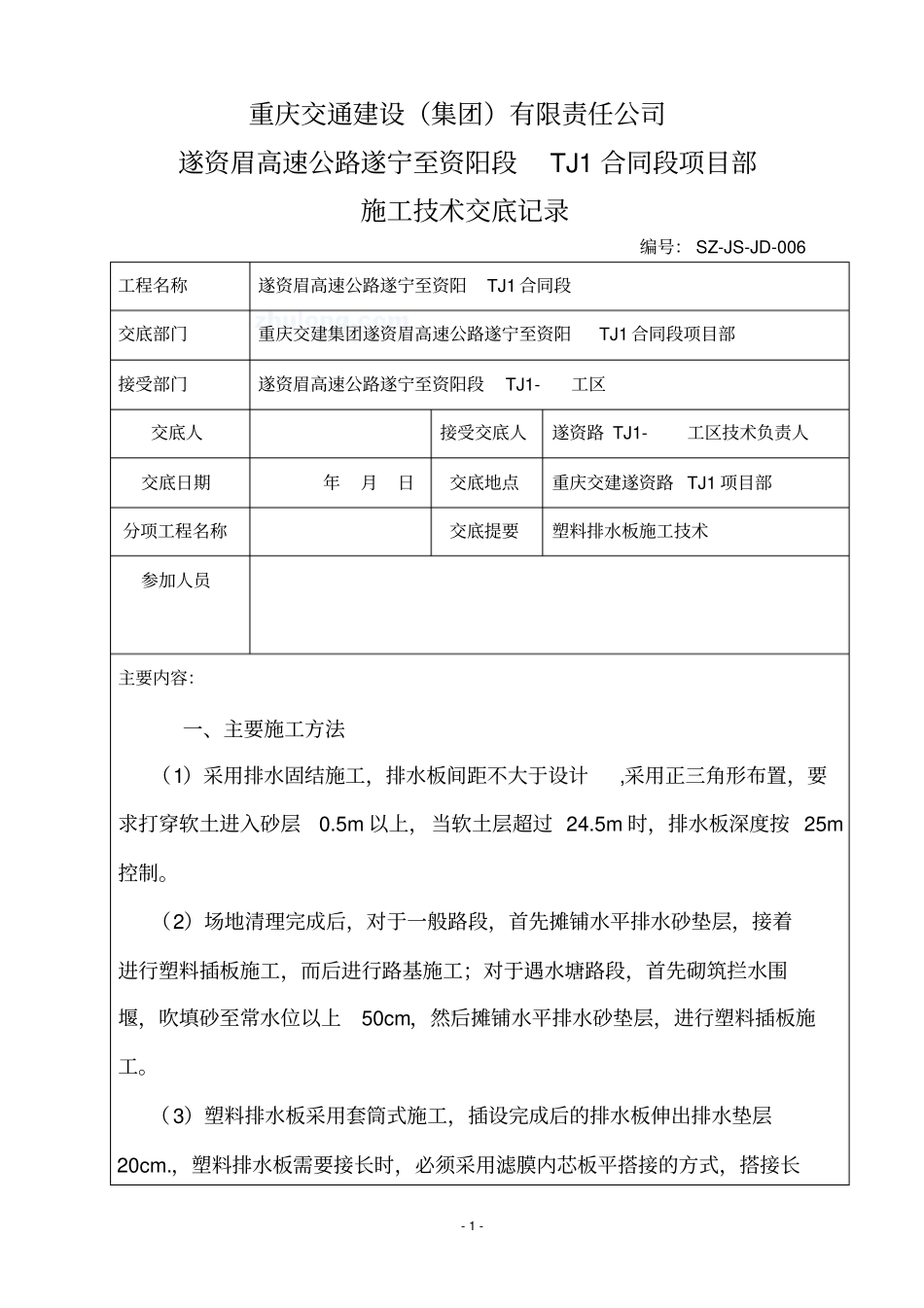

- 1 - 重庆交通建设(集团)有限责任公司遂资眉高速公路遂宁至资阳段TJ1 合同段项目部施工技术交底记录编号: SZ-JS-JD-006 工程名称遂资眉高速公路遂宁至资阳TJ1 合同段交底部门重庆交建集团遂资眉高速公路遂宁至资阳TJ1 合同段项目部接受部门遂资眉高速公路遂宁至资阳段TJ1- 工区交底人接受交底人遂资路 TJ1- 工区技术负责人交底日期年月日交底地点重庆交建遂资路 TJ1 项目部分项工程名称交底提要塑料排水板施工技术参加人员主要内容:一、主要施工方法(1)采用排水固结施工,排水板间距不大于设计,采用正三角形布置,要求打穿软土进入砂层0.5m 以上,当软土层超过 24.5m 时,排水板深度按 25m控制。(2)场地清理完成后,对于一般路段,首先摊铺水平排水砂垫层,接着进行塑料插板施工,而后进行路基施工;对于遇水塘路段,首先砌筑拦水围堰,吹填砂至常水位以上50cm,然后摊铺水平排水砂垫层,进行塑料插板施工。(3)塑料排水板采用套筒式施工,插设完成后的排水板伸出排水垫层20cm.,塑料排水板需要接长时,必须采用滤膜内芯板平搭接的方式,搭接长- 2 - 度不得小于200mm。严格控制回带长度,不得超过500mm,否则要在附近补打,回带的根数应控制在总打设根据数5%以内。(4)塑料排水板在插入地基的过程中应保证排水板不扭曲,透水膜不被撕破和污染。并且排水板底应有可靠的锚固措施,以免在抽出保护套管时,将其带出。(5)塑料排水板插入好后应及时将露出砂垫层的部分切断,并将它保护好,以防因打桩机移动、车辆的进出或者下雨损坏而降低排水效果。(6)施工前塑料排水板应堆放在现场并加以适当的的覆盖以防暴露在空气中而老化。(7)施工时,塑料排水板的检验项目和质量要求见下表。(8)根据设计要求,当路堤设计高度大于3.5m 时,在水平排水砂垫层中铺设土工格栅,该路段的水平排水砂垫层分两次铺筑。在插板施工前铺筑第一层,塑料带插设完毕后捕设土工格栅,而后再铺设第二层水平排水砂垫层。(9)在软基处理路段每隔50m 设置一个沉降观测断面。一个观测断面为三组沉降板,三组浅层观测桩,二组位移观测边桩。项次检查项目充许偏差或充许值1 间距( mm)±150 2 排板长度不小于设计3 竖直度( %)1.5 技术负责人交底人接受交底人1、 本表由交底部门填写,交底部门与按受交底部门各保存一份。2、 工程技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。3、
