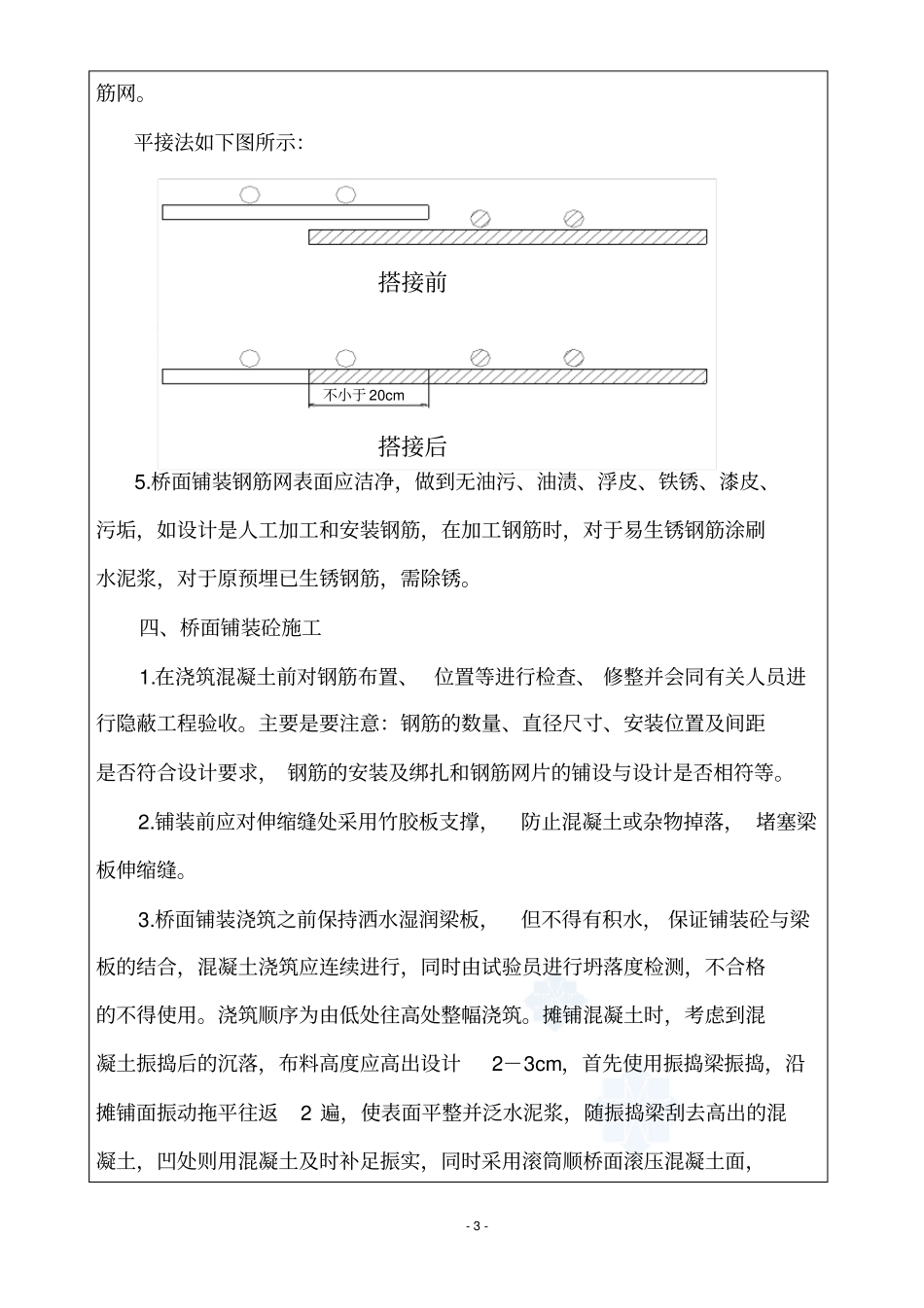

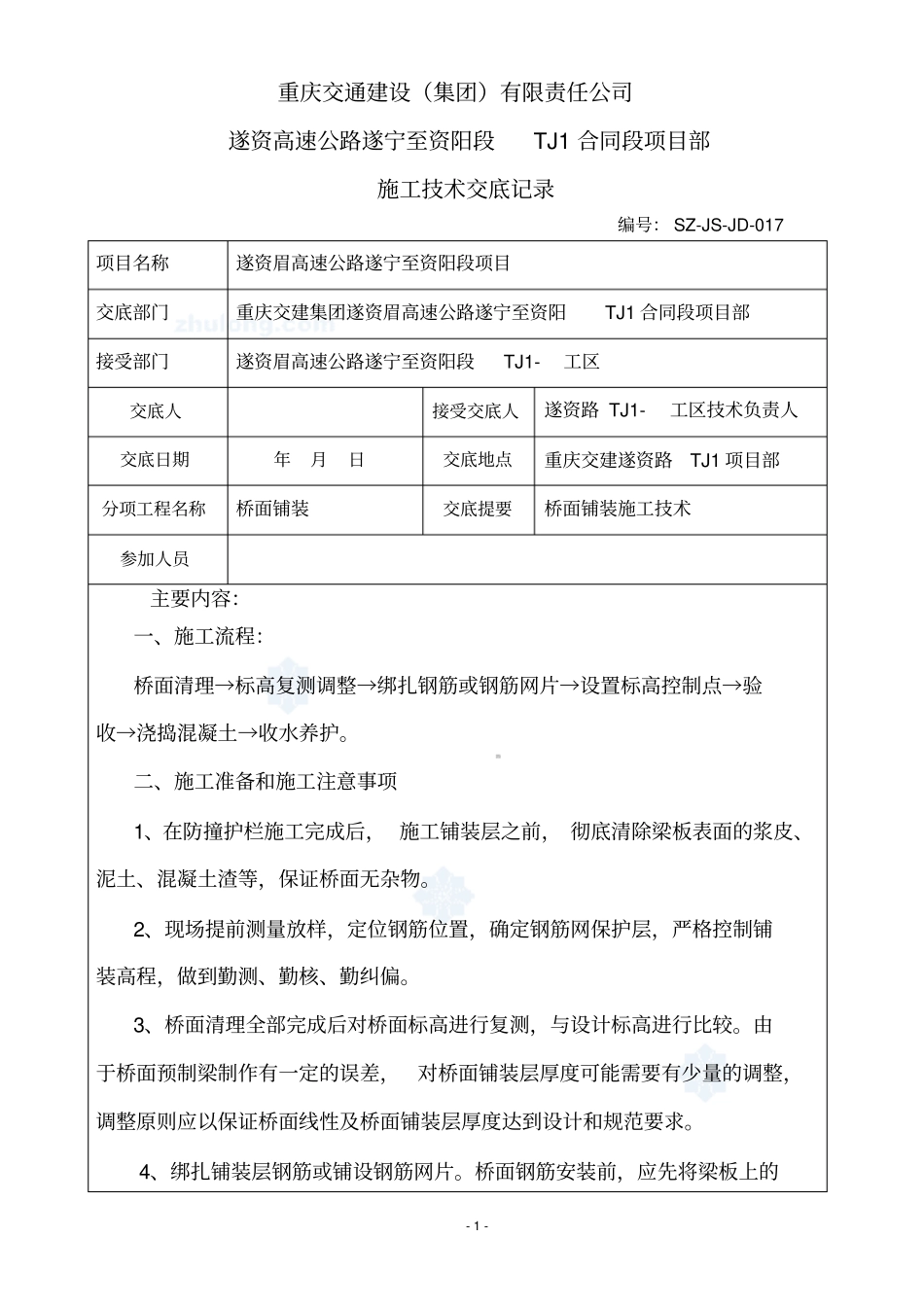

- 1 - 重庆交通建设(集团)有限责任公司遂资高速公路遂宁至资阳段TJ1 合同段项目部施工技术交底记录编号: SZ-JS-JD-017 项目名称遂资眉高速公路遂宁至资阳段项目交底部门重庆交建集团遂资眉高速公路遂宁至资阳TJ1 合同段项目部接受部门遂资眉高速公路遂宁至资阳段TJ1- 工区交底人接受交底人遂资路 TJ1- 工区技术负责人交底日期年月日交底地点重庆交建遂资路TJ1 项目部分项工程名称桥面铺装交底提要桥面铺装施工技术参加人员主要内容:一、施工流程:桥面清理→标高复测调整→绑扎钢筋或钢筋网片→设置标高控制点→验收→浇捣混凝土→收水养护
二、施工准备和施工注意事项1、在防撞护栏施工完成后, 施工铺装层之前, 彻底清除梁板表面的浆皮、泥土、混凝土渣等,保证桥面无杂物
2、现场提前测量放样,定位钢筋位置,确定钢筋网保护层,严格控制铺装高程,做到勤测、勤核、勤纠偏
3、桥面清理全部完成后对桥面标高进行复测,与设计标高进行比较
由于桥面预制梁制作有一定的误差,对桥面铺装层厚度可能需要有少量的调整,调整原则应以保证桥面线性及桥面铺装层厚度达到设计和规范要求
4、绑扎铺装层钢筋或铺设钢筋网片
桥面钢筋安装前,应先将梁板上的- 2 - 油污,松散砼,砂浆等垃圾清除,并用水将梁板冲洗干净
桥面应平整,粗糙,整洁,若粗糙度不符合时,应予重新凿毛或铣刨使之符合要求

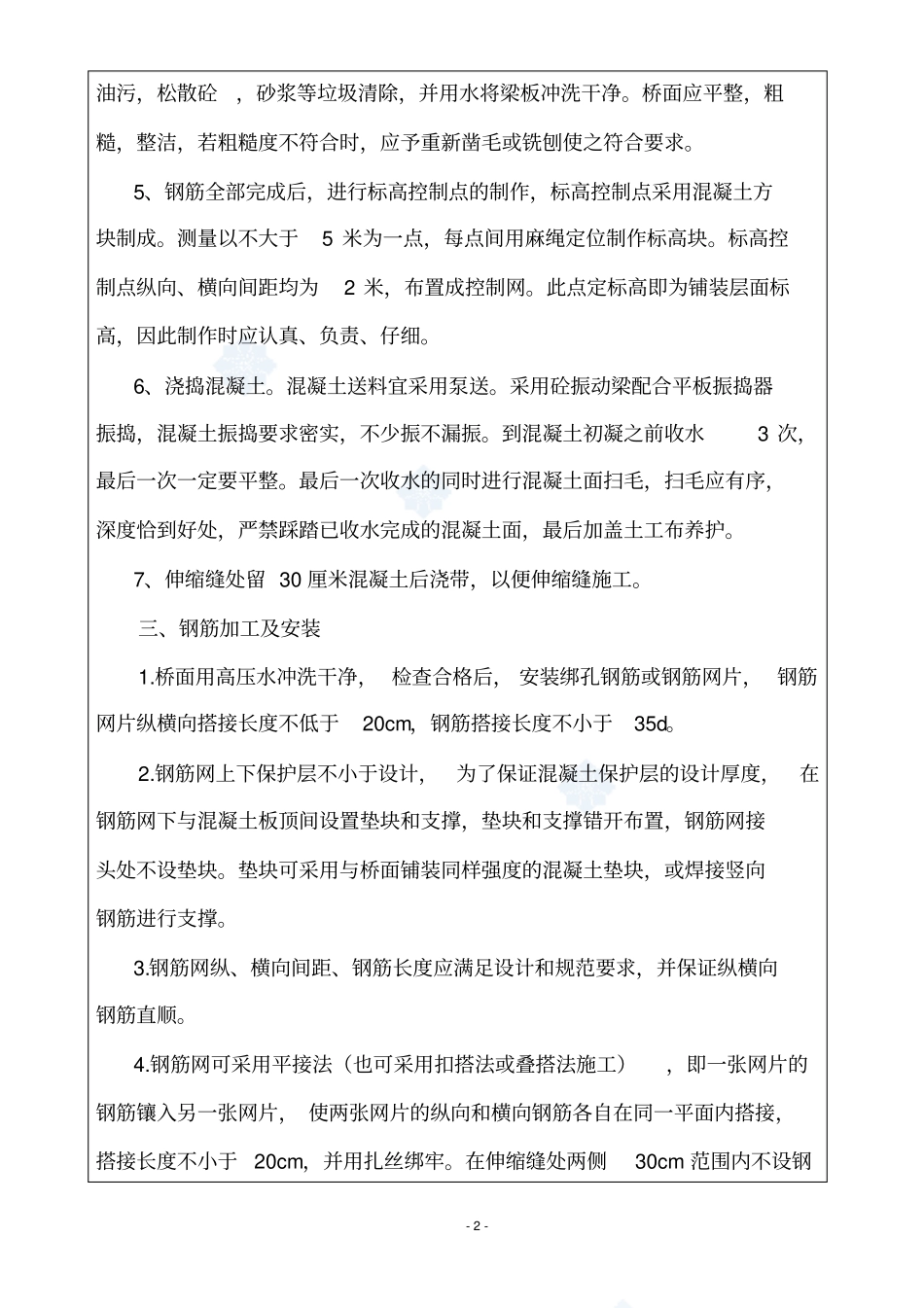

5、钢筋全部完成后,进行标高控制点的制作,标高控制点采用混凝土方块制成
测量以不大于5 米为一点,每点间用麻绳定位制作标高块
标高控制点纵向、横向间距均为2 米,布置成控制网
此点定标高即为铺装层面标高,因此制作时应认真、负责、仔细
6、浇捣混凝土
混凝土送料宜采用泵送
采用砼振动梁配合平板振捣器振捣,混凝土振捣要求密实,不少振不漏振
到混凝土初凝之前收水3 次,最后一次一定要平整
最后一次收水的同时进行混凝土面扫毛,扫毛应有
