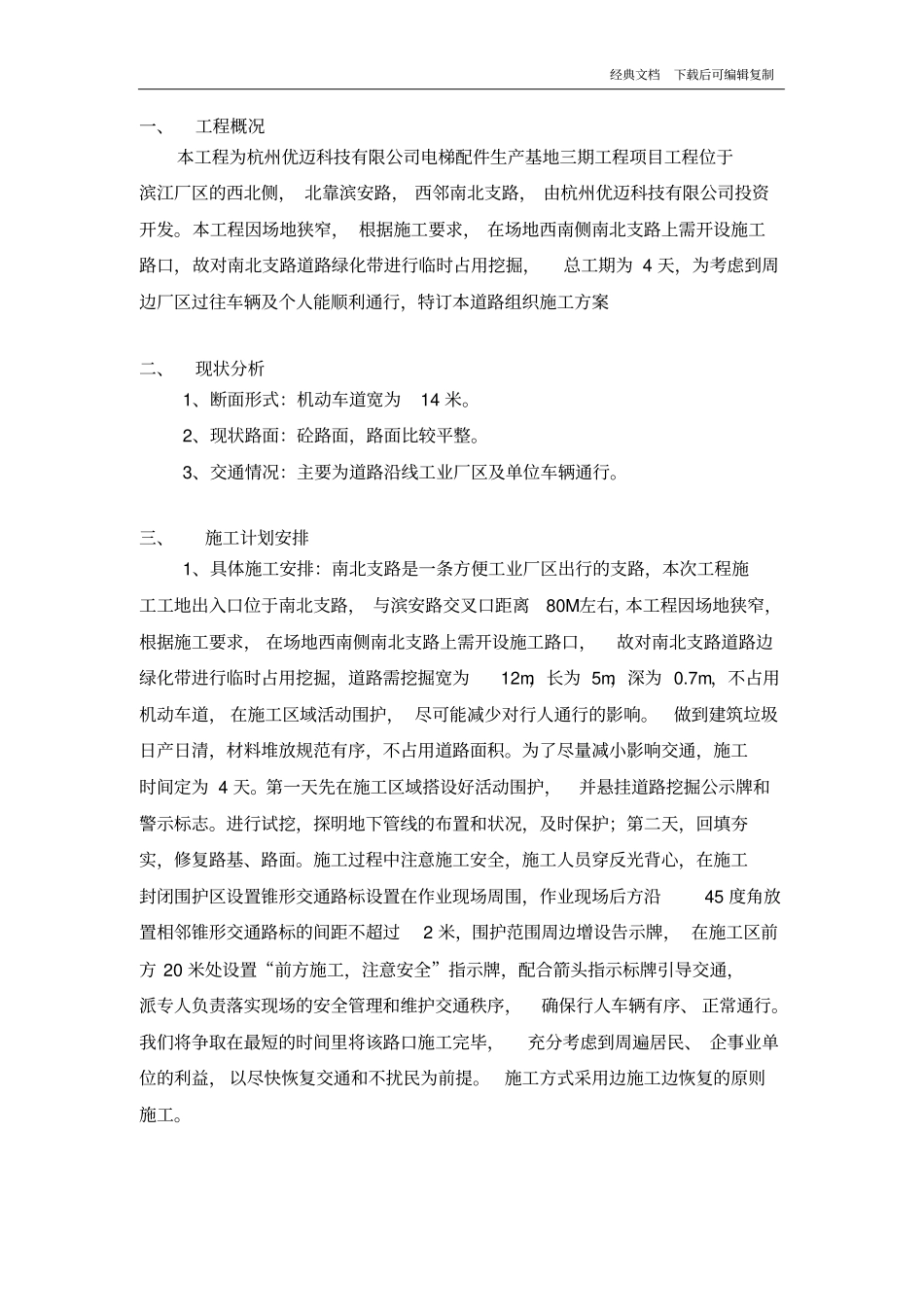

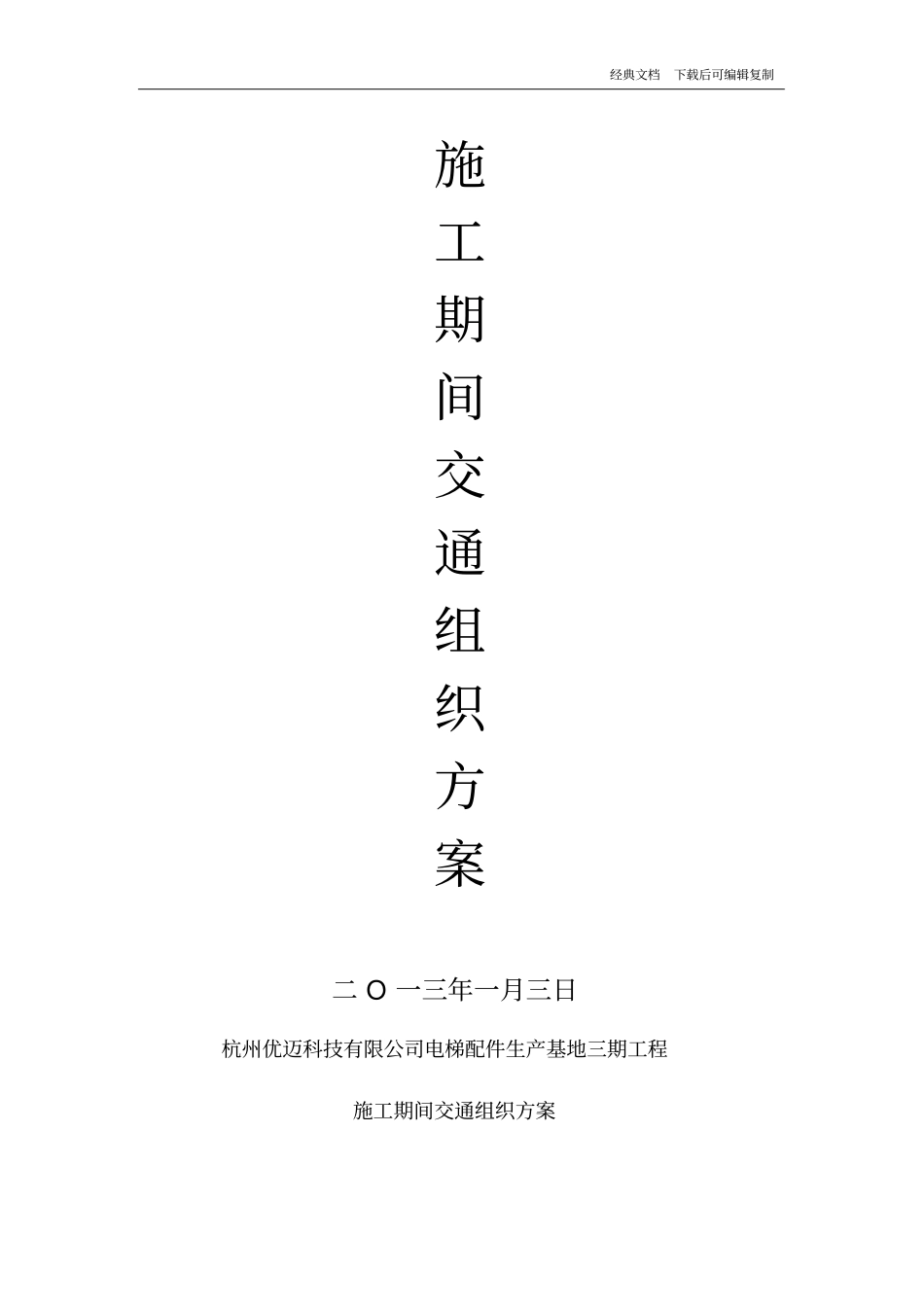

经典文档下载后可编辑复制施工期间交通组织方案二 O 一三年一月三日杭州优迈科技有限公司电梯配件生产基地三期工程施工期间交通组织方案经典文档下载后可编辑复制一、工程概况本工程为杭州优迈科技有限公司电梯配件生产基地三期工程项目工程位于滨江厂区的西北侧, 北靠滨安路, 西邻南北支路, 由杭州优迈科技有限公司投资开发
本工程因场地狭窄, 根据施工要求, 在场地西南侧南北支路上需开设施工路口,故对南北支路道路绿化带进行临时占用挖掘,总工期为 4 天,为考虑到周边厂区过往车辆及个人能顺利通行,特订本道路组织施工方案二、现状分析1、断面形式:机动车道宽为14 米
2、现状路面:砼路面,路面比较平整
3、交通情况:主要为道路沿线工业厂区及单位车辆通行
三、施工计划安排1、具体施工安排:南北支路是一条方便工业厂区出行的支路,本次工程施工工地出入口位于南北支路, 与滨安路交叉口距离80M左右,本工程因场地狭窄,根据施工要求, 在场地西南侧南北支路上需开设施工路口,故对南北支路道路边绿化带进行临时占用挖掘,道路需挖掘宽为12m,长为 5m,深为 0
7m,不占用机动车道, 在施工区域活动围护, 尽可能减少对行人通行的影响
做到建筑垃圾日产日清,材料堆放规范有序,不占用道路面积
为了尽量减小影响交通,施工时间定为 4 天
第一天先在施工区域搭设好活动围护,并悬挂道路挖掘公示牌和警示标志
进行试挖,探明地下管线的布置和状况,及时保护;第二天,回填夯实,修复路基、路面

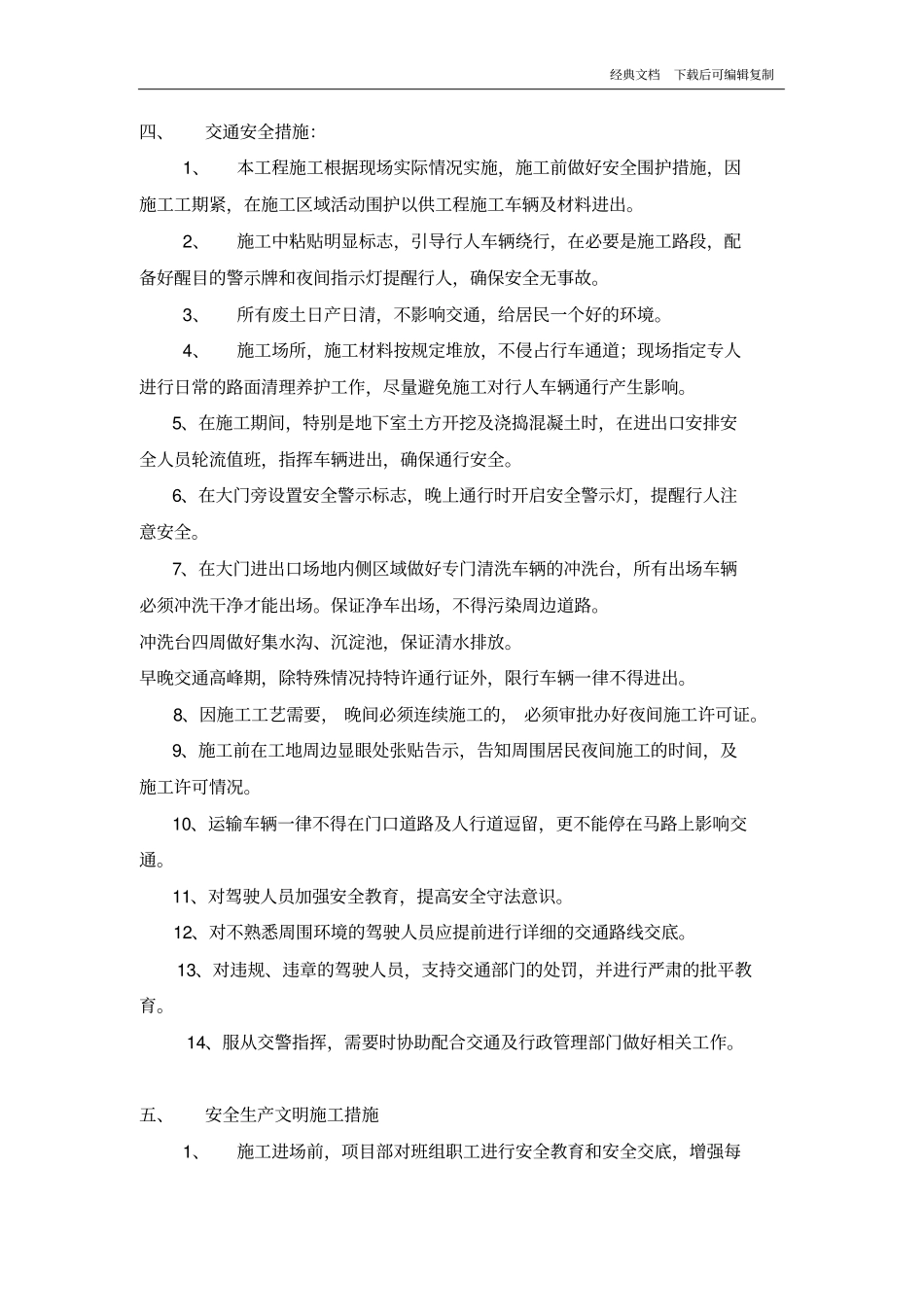

施工过程中注意施工安全,施工人员穿反光背心,在施工封闭围护区设置锥形交通路标设置在作业现场周围,作业现场后方沿45 度角放置相邻锥形交通路标的间距不超过2 米,围护范围周边增设告示牌, 在施工区前方 20 米处设置“前方施工,注意安全”指示牌,配合箭头指示标牌引导交通,派专人负责落实现场的安全管理和维护交通秩序,确保行人车辆有序、 正常
