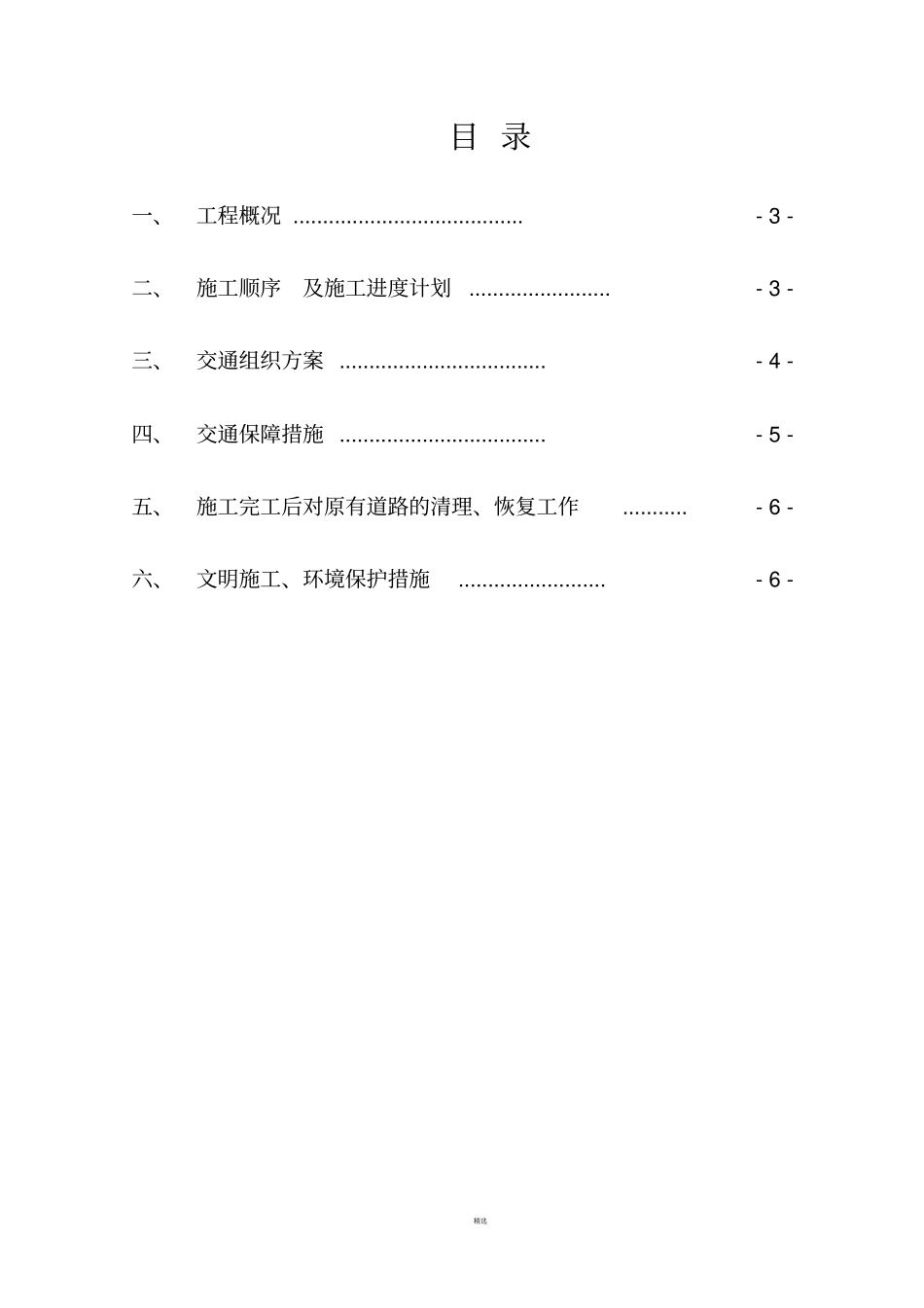

精选武汉硚口至孝感高速公路工程一期土建QXTJ-02标段施工期间交通组织方案编制:审核:审批:中铁二十二局集团有限公司硚孝高速 QXTJ-2标项目经理部精选目 录一、工程概况
- 3 -二、施工顺序及施工进度计划
- 3 -三、交通组织方案
- 4 -四、交通保障措施
- 5 -五、施工完工后对原有道路的清理、恢复工作
- 6 -六、文明施工、环境保护措施

- 6 -中铁二十二局集团有限公司硚孝高速QXTJ-02 标项目经理部施工期间交通组织方案- 3 - 施工期间交通组织方案一、 工程概况张柏 2 号高架桥起讫桩号为K1+612~K4+210,桥长 2598m,本桥平面位于 R=4000m右偏圆曲线上,纵断面位于R=4000m的凸曲线上
主线高架桥在本标段内为南北走向,上跨金山大道转盘路口,考虑到钻孔桩、承台、墩柱及钢箱梁的施工,需采取必要的交通管制
二、 施工顺序及施工进度计划1、施工顺序如下:(1)施工准备:内容包括材料准备;交通组织方案审批及协调;封闭隔离设施的搭设;交通管制标示标牌准备、设备进场等;(2)交通管制标示标牌的设立;(3)搭设封闭隔离设施;(4)钻孔桩施工(5)承台施工(6)墩柱施工(7)支架门洞的搭设、钢箱梁施工;(8)拆除封闭隔离设施;(9)原有道路回复
2、施工进度计划钻孔灌注桩施工: 2016 年 3 月 1 日-2016 年 3 月 31 日中铁二十二局集团有限公司硚孝高速QXTJ-02 标项目经理部施工
