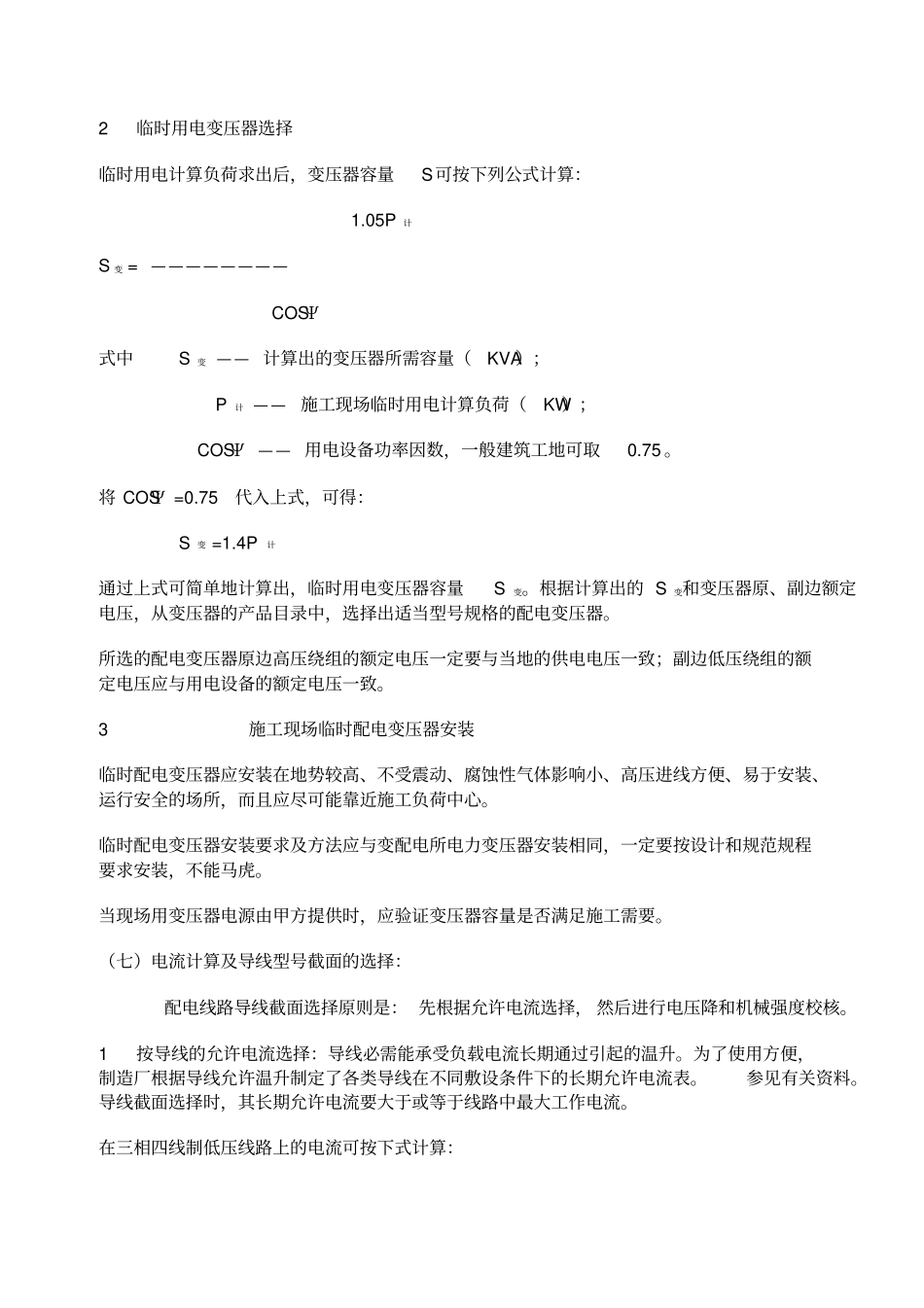

施工现场临时用电施工方案的编制方法一编制的重要性及要求施工现场用电的特点是用电设备移动频繁,电气设备及供电线路工作环境条件较差,而且负荷变动大。但是施工人员的思想上往往又有临时的观点对施工用电的安全性没有足够的重视,存在侥幸冒险心理。这给施工现场供电和用电的安全可靠性制造了困难。因此为保障施工现场用电的安全可靠,防止触电和火灾事故的发生,必须对施工用电线路和用电设备加强管理,对建筑施工现场临时用电应遵照国家建设部颁发的 << 施工现场临时用电安全技术规范>> 要求执行。因而施工现场临时用电施工方案的编制也就成为一项比较重要的工作。规范规定当用电设备总容量为50kw及以上时应编制临时用电施工方案,绘制临时用电工程图,确定电源进线、配电室、总配电箱、开关箱等设备的位置及线路走向,选择导线截面和各种电器的型号规格制定安全用电制度和措施,并经主管部门审核批准后严格实施。施工现场临时用电的施工方案必须由电气工程技术人员制订,技术负责人审核。经主管部门批准后实施。变更临时用电施工方案时,应补充有关图纸资料。二编制内容及方法。施工方案一般包括以下几方面:(一)编制依据:包括施工图、规范等。(二)工程概况:主要介绍本工程的位置、周围环境、待建工程的情况(如面积、层高、基础结构形式等)。(三)现场勘察:进行现场勘察:必须确实实地了解施工现场的地形地貌和正式工程的位置,现场上、下水管线的路径,建筑材料堆放场所,生产生活用建筑物的位置;各用电设备的装设位置和容量等。只有经过现场勘察才能为合理选择配电室位置、电源进线等提供合理依据。(四)确定电源进线、总配电箱位置、线路走向及敷设方式:确定电源进线:在选择确定变电所、配电室、总配电箱、分配电箱的位置及线路走向时应力求做到:1 靠近负荷中心或临时线路中心,使配电系统运行经济;2 便于进、出线和变压器等电气设备的安装、拆除和搬运;3 火源、水源、震源要保持一定的距离,防止地面低洼积水,保证配电系统安全运行。4 确定配电线路的走向时,既要考虑减小线路负荷矩,又要使线路敷设整齐,便于使用和管理。(五)主要机械设备表:包括设备的名称、单台功率、台数等,要做到详细准确。(六)负荷计算及变压器的选择:进行负荷计算,应根据施工现场临时用电设备的容量和用电特点,选用需要系数法或二项式法计算出施工现场临时用电的最大计算负荷。1 施工用电计算负荷确定。施工现场临时用电量分...
