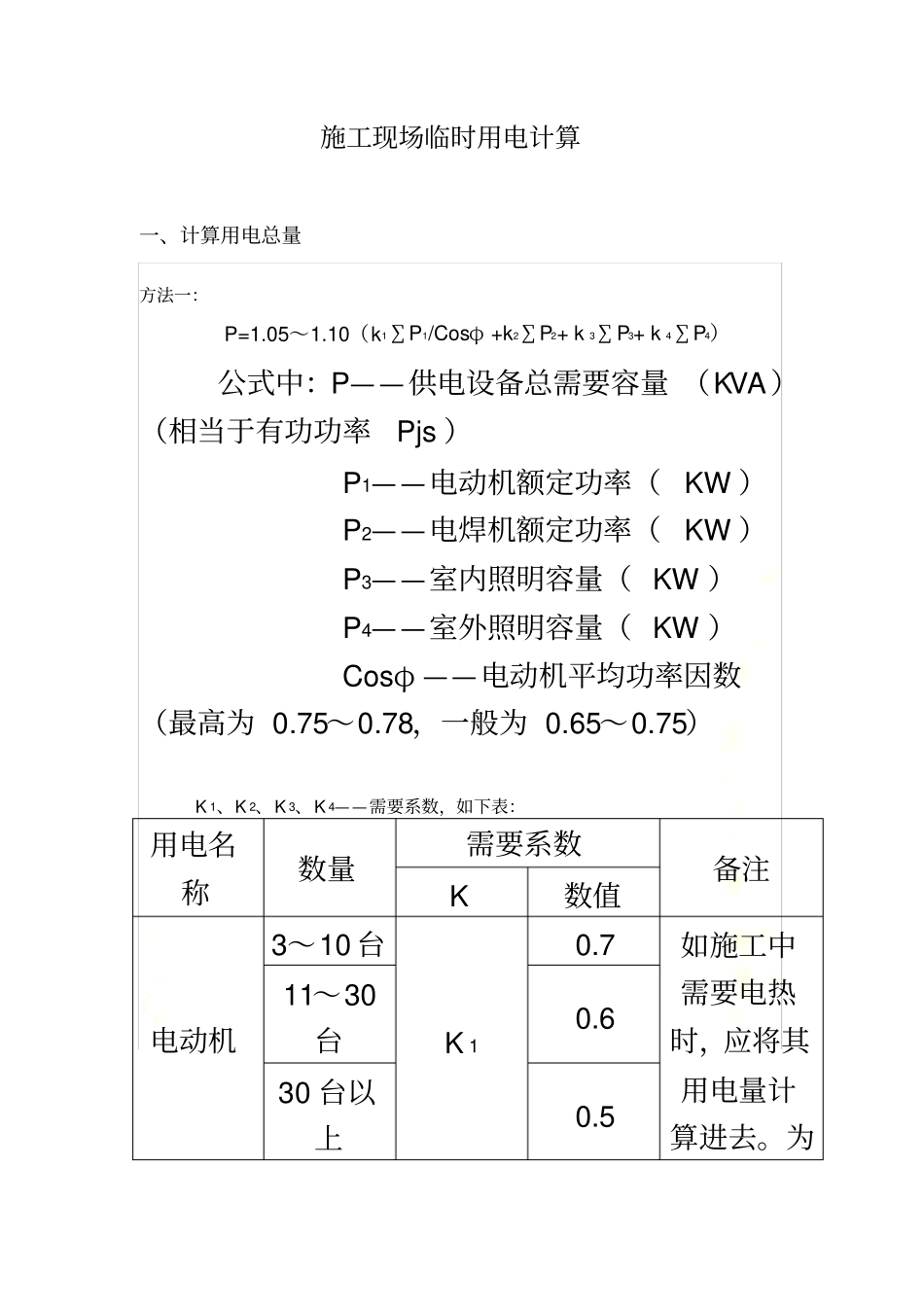

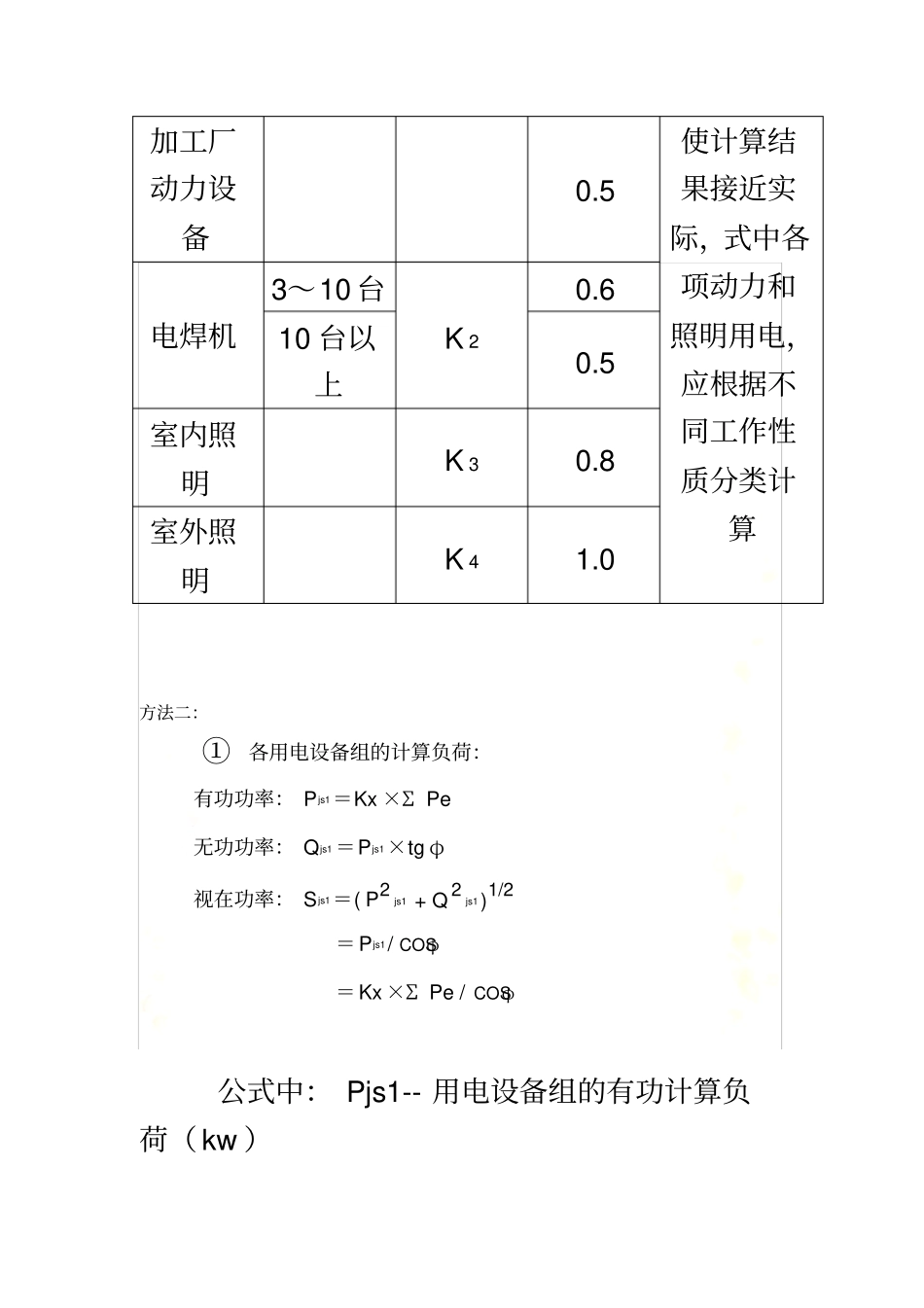

施工现场临时用电计算 ( 方式 ) 施工现场临时用电计算一、计算用电总量方法一:P=1.05~1.10(k1∑P1/Cosφ +k2∑P2+ k 3∑P3+ k 4∑P4)公式中:P——供电设备总需要容量 (KVA)(相当于有功功率Pjs )P1——电动机额定功率( KW )P2——电焊机额定功率( KW )P3——室内照明容量( KW )P4——室外照明容量( KW )Cosφ ——电动机平均功率因数(最高为 0.75~0.78,一般为 0.65~0.75)K 1、K 2、K 3、K 4——需要系数,如下表:用电名称数量需要系数备注K 数值电动机3~10 台K 10.7 如施工中需要电热时,应将其用电量计算进去。为11~30台0.6 30 台以上0.5 加工厂动力设备0.5 使计算结果接近实际,式中各项动力和照明用电,应根据不同工作性质分类计算电焊机3~10 台K 20.6 10 台以上0.5 室内照明K 30.8 室外照明K 41.0 方法二:①各用电设备组的计算负荷:有功功率: Pjs1=Kx ×Σ Pe无功功率: Qjs1 =Pjs1×tg φ视在功率: Sjs1=( P2 js1 + Q 2 js1)1/2=Pjs1/ COSφ=Kx ×Σ Pe / COSφ公式中: Pjs1-- 用电设备组的有功计算负荷( kw )Qjs1-- 用电设备组的无功计算负荷( kvar )Sjs1-- 用电设备组的视在计算负荷( kVA )Kx-- 用电设备组的需要系数Pe--换算到 Jc(铭牌暂载率)时的设备容量②总的负荷计算:Pjs=Kx ×Σ Pjs1 Q js=Pjs×tg φSjs=( P2 js + Q 2 js)1/2公式中:Pjs-- 各用电设备组的有功计算负荷的总和( kw )Qjs-- 各用电设备组的无功计算负荷的总和( kvar )Sjs-- 各用电设备组的视在计算负荷的总和( KVA )Kx-- 用电设备组的最大负荷不会同时出现的需要系数二、选择变压器方法一:W= K×P/COSφ公式中: W——变压器的容量( KW )P——变压器服务范围内的总用电量( KW )K ——功率损失系数, 取 1.05~1.1Cosφ ——功率因数, 一般为 0.75根据计算所得容量,从变压器产品目录中选择。方法二:Sn ≥Sjs (一般为 1.15~1.25Sjs )公式中: Sn -- 变压器容量( KW )Sjs-- 各用电设备组的视在计算负荷的总和( KVA )三、确定配电导线截面积①按导线安全载流量选择导线截面三相四线制线路上的电流计算公式:I= P/ √3 V COSφ (≈ 1.5~2P)二线制线路上的电流计算公式:I= P/ V COSφ公式中:I——导线中的负荷电流( A)V — — 供电电压( KV )P — — ...
