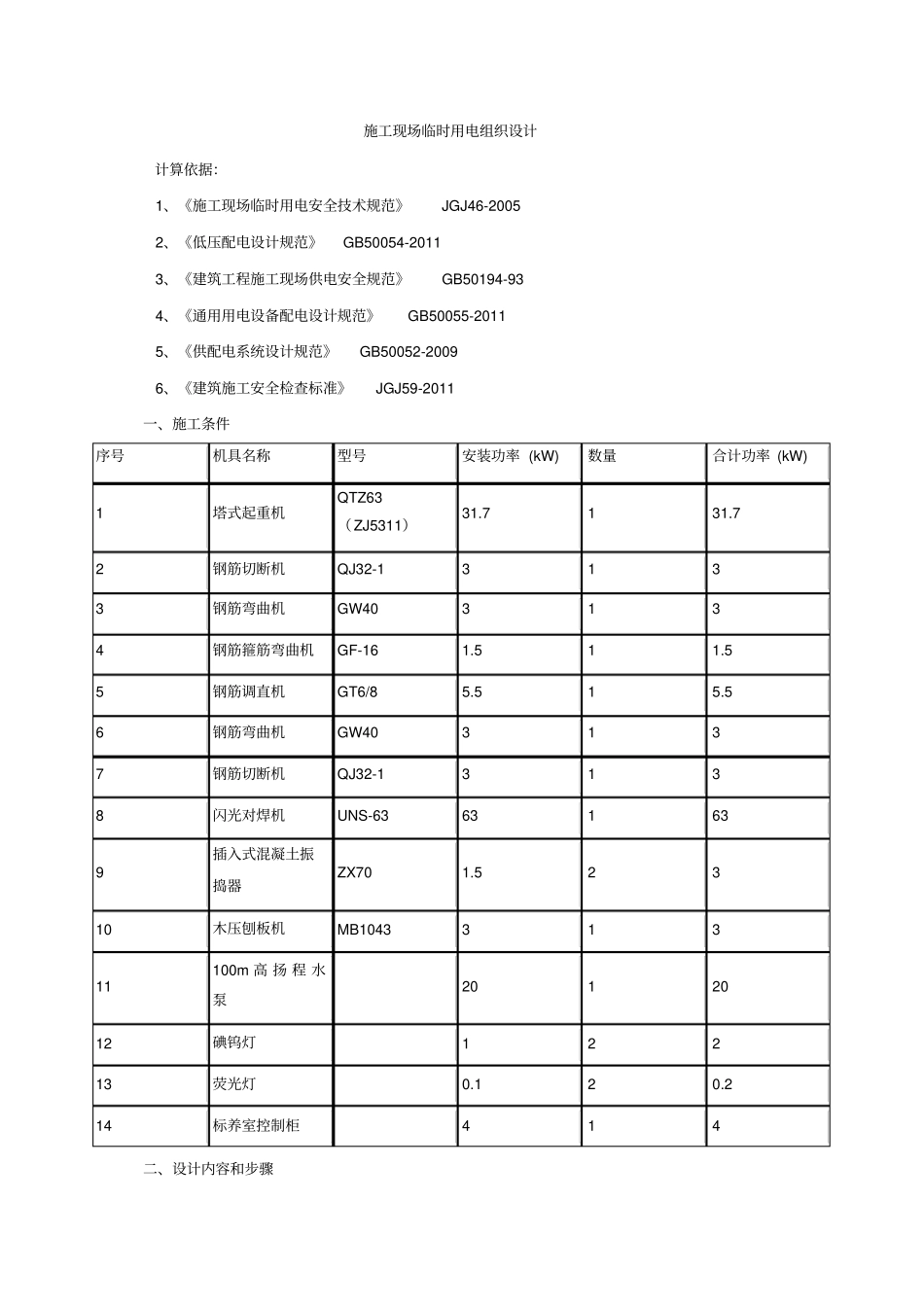

施工现场临时用电组织设计计算依据: 1、《施工现场临时用电安全技术规范》JGJ46-2005 2、《低压配电设计规范》GB50054-2011 3、《建筑工程施工现场供电安全规范》GB50194-93 4、《通用用电设备配电设计规范》GB50055-2011 5、《供配电系统设计规范》GB50052-2009 6、《建筑施工安全检查标准》JGJ59-2011一、施工条件序号机具名称型号安装功率 (kW)数量合计功率 (kW)1塔式起重机QTZ63(ZJ5311)31
72钢筋切断机QJ32-13133钢筋弯曲机GW403134钢筋箍筋弯曲机GF-161
55钢筋调直机GT6/85
56钢筋弯曲机GW403137钢筋切断机QJ32-13138闪光对焊机UNS-63631639插入式混凝土振捣器ZX701
52310木压刨板机MB104331311100m 高 扬 程 水泵2012012碘钨灯12213荧光灯0
214标养室控制柜414二、设计内容和步骤 1、现场勘探及初步设计: (1)本工程所在施工现场范围内施工前无各种埋地管线
(2)现场采用 380V 低压供电,设一配电总箱,内有计量设备,采用TN-S 系统供电
(3)根据施工现场用电设备布置情况,总箱进线采用导线空气明敷/架空线路敷设,干线采用空气明敷 /架空线路敷设,用电器导线采用空气明敷/架空线路敷设
布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,三级防护
(4)按照《 JGJ46-2005》规定制定施工组织设计,接地电阻R≤ 4Ω
2、确定用电负荷: (1)、塔式起重机 Kx=0
7 ,Cosφ =0
65,tg φ =1
17将 Jc=40%统一换算到 Jc1 =25%地额定容量 Pn=31

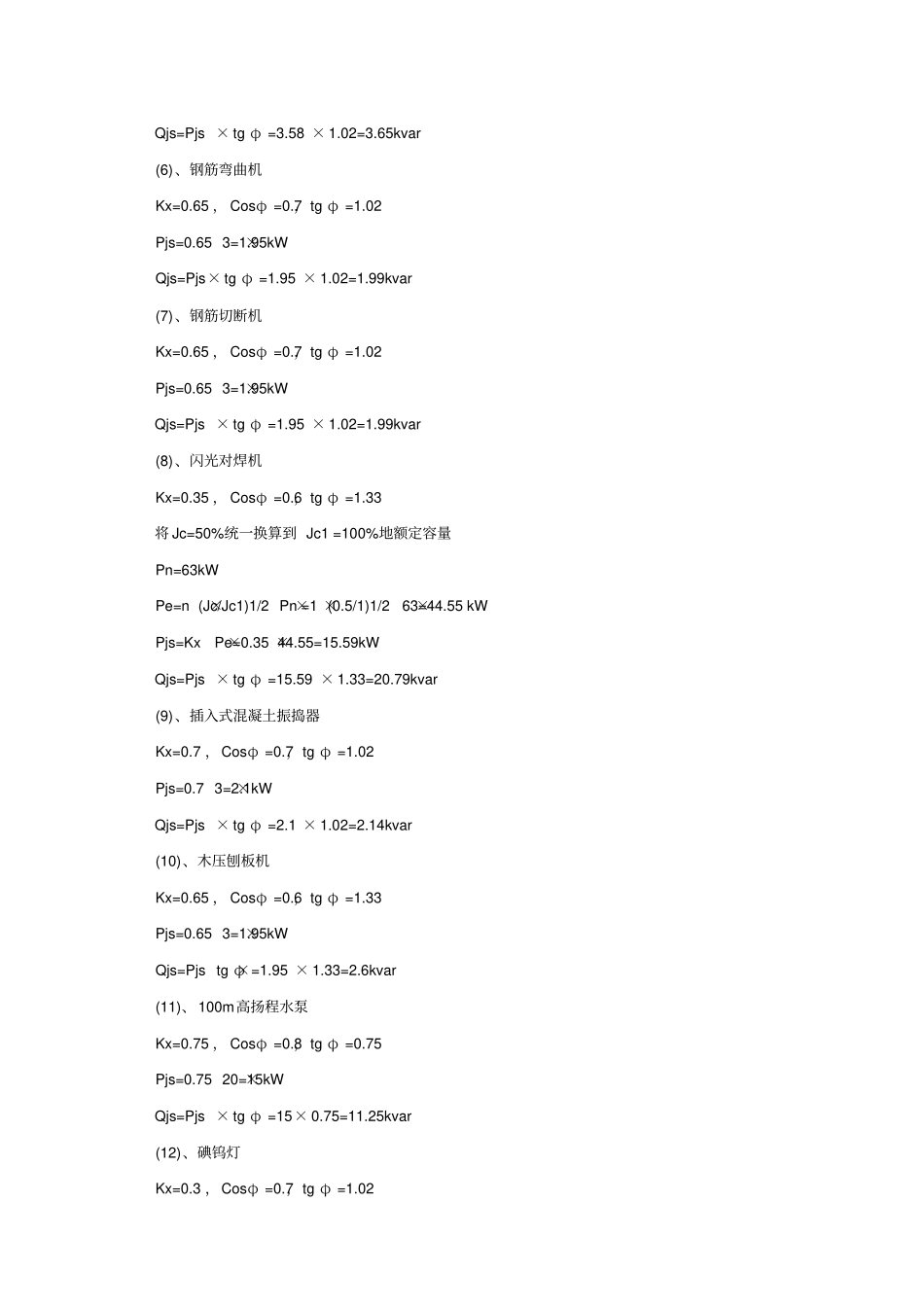

7kW Pe=n×(Jc/Jc1)1/2×Pn =1 ×(
