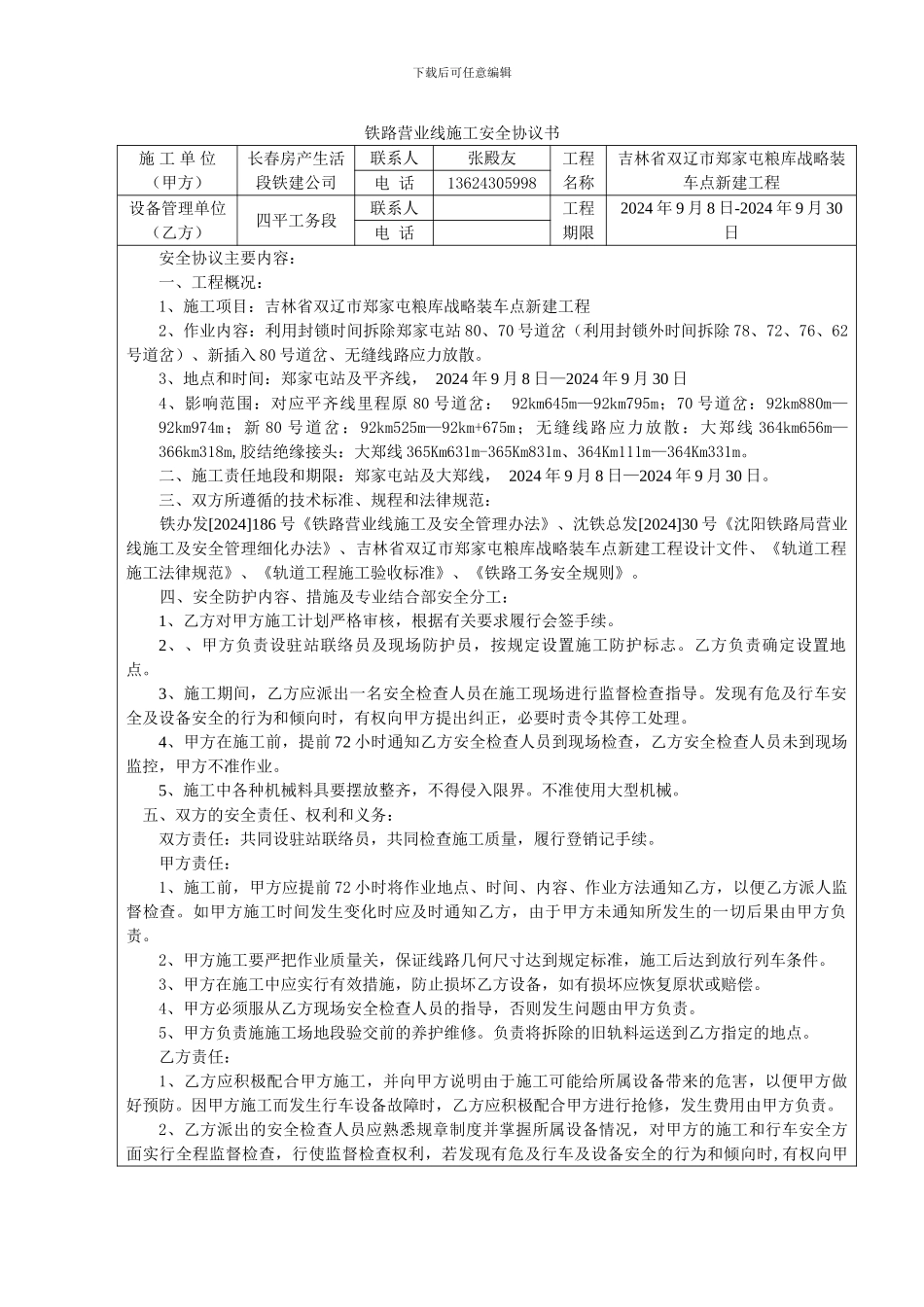

下载后可任意编辑铁路营业线施工安全协议书施 工 单 位(甲方)长春房产生活段铁建公司联系人张殿友工程名称吉林省双辽市郑家屯粮库战略装车点新建工程电 话13624305998设备管理单位(乙方)四平工务段联系人工程期限2024 年 9 月 8 日-2024 年 9 月 30日电 话安全协议主要内容:一、工程概况:1、施工项目:吉林省双辽市郑家屯粮库战略装车点新建工程2、作业内容:利用封锁时间拆除郑家屯站 80、70 号道岔(利用封锁外时间拆除 78、72、76、62号道岔)、新插入 80 号道岔、无缝线路应力放散。3、地点和时间:郑家屯站及平齐线, 2024 年 9 月 8 日—2024 年 9 月 30 日4、影响范围:对应平齐线里程原 80 号道岔: 92km645m—92km795m;70 号道岔:92km880m—92km974m;新 80 号道岔:92km525m—92km+675m;无缝线路应力放散:大郑线 364km656m—366km318m,胶结绝缘接头:大郑线 365Km631m-365Km831m、364Km111m—364Km331m。二、施工责任地段和期限:郑家屯站及大郑线, 2024 年 9 月 8 日—2024 年 9 月 30 日。 三、双方所遵循的技术标准、规程和法律规范:铁办发[2024]186 号《铁路营业线施工及安全管理办法》、沈铁总发[2024]30 号《沈阳铁路局营业线施工及安全管理细化办法》、吉林省双辽市郑家屯粮库战略装车点新建工程设计文件、《轨道工程施工法律规范》、《轨道工程施工验收标准》、《铁路工务安全规则》。四、安全防护内容、措施及专业结合部安全分工:1、乙方对甲方施工计划严格审核,根据有关要求履行会签手续。2、、甲方负责设驻站联络员及现场防护员,按规定设置施工防护标志。乙方负责确定设置地点。3、施工期间,乙方应派出一名安全检查人员在施工现场进行监督检查指导。发现有危及行车安全及设备安全的行为和倾向时,有权向甲方提出纠正,必要时责令其停工处理。4、甲方在施工前,提前 72 小时通知乙方安全检查人员到现场检查,乙方安全检查人员未到现场监控,甲方不准作业。5、施工中各种机械料具要摆放整齐,不得侵入限界。不准使用大型机械。 五、双方的安全责任、权利和义务: 双方责任:共同设驻站联络员,共同检查施工质量,履行登销记手续。甲方责任:1、施工前,甲方应提前 72 小时将作业地点、时间、内容、作业方法通知乙方,以便乙方派人监督检查。如甲方施工时间发生变化时应及时通知乙方,由于甲方未通知所发生的一切后果由甲方负责。2、甲方施工要严把...
