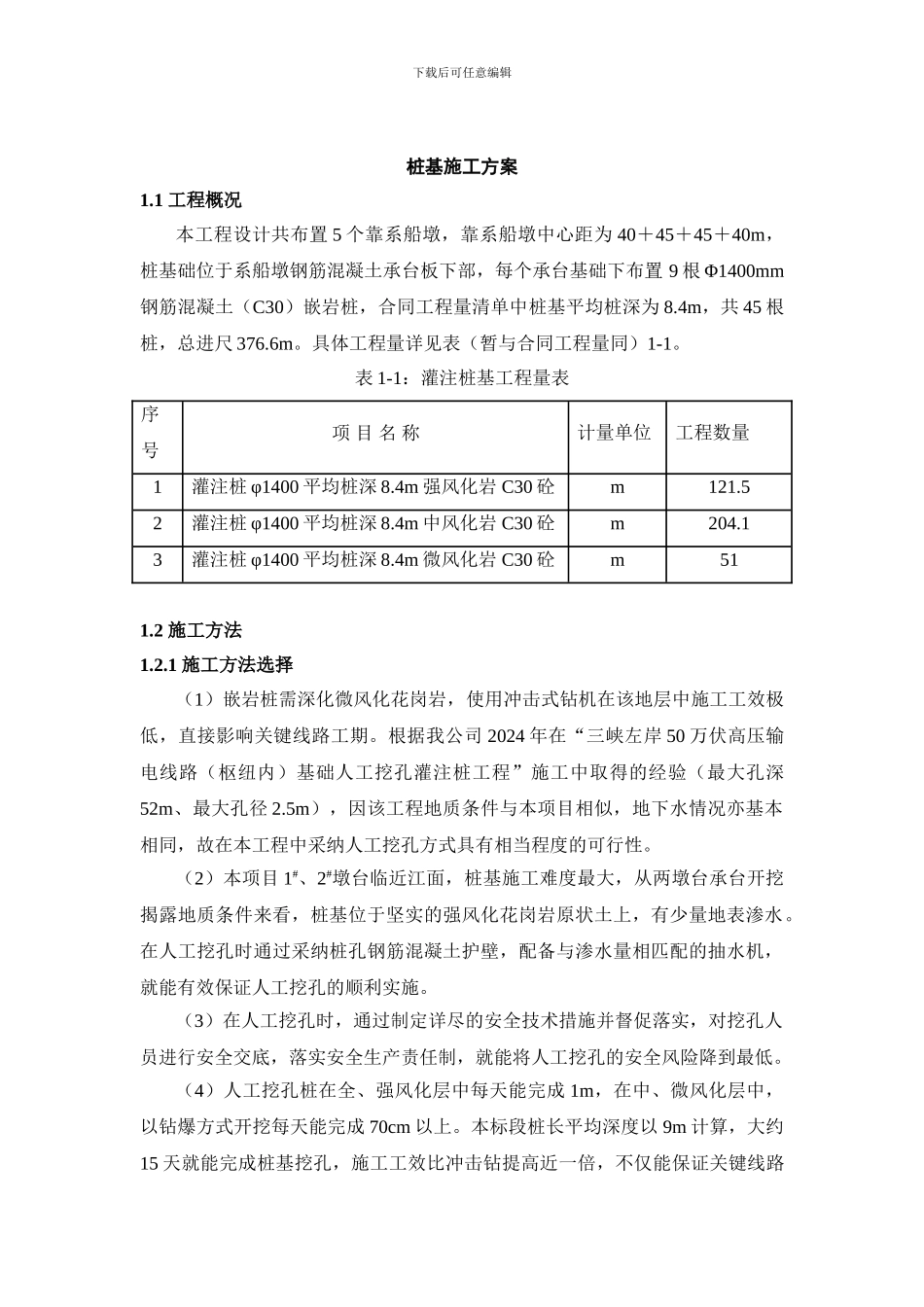

下载后可任意编辑桩基施工方案1
1 工程概况本工程设计共布置 5 个靠系船墩,靠系船墩中心距为 40+45+45+40m,桩基础位于系船墩钢筋混凝土承台板下部,每个承台基础下布置 9 根 Φ1400mm钢筋混凝土(C30)嵌岩桩,合同工程量清单中桩基平均桩深为 8
4m,共 45 根桩,总进尺 376
具体工程量详见表(暂与合同工程量同)1-1
表 1-1:灌注桩基工程量表序号项 目 名 称计量单位工程数量1灌注桩 φ1400 平均桩深 8
4m 强风化岩 C30 砼m121
52灌注桩 φ1400 平均桩深 8
4m 中风化岩 C30 砼m204
13灌注桩 φ1400 平均桩深 8
4m 微风化岩 C30 砼m511
2 施工方法1
1 施工方法选择(1)嵌岩桩需深化微风化花岗岩,使用冲击式钻机在该地层中施工工效极低,直接影响关键线路工期
根据我公司 2024 年在“三峡左岸 50 万伏高压输电线路(枢纽内)基础人工挖孔灌注桩工程”施工中取得的经验(最大孔深52m、最大孔径 2
5m),因该工程地质条件与本项目相似,地下水情况亦基本相同,故在本工程中采纳人工挖孔方式具有相当程度的可行性
(2)本项目 1#、2#墩台临近江面,桩基施工难度最大,从两墩台承台开挖揭露地质条件来看,桩基位于坚实的强风化花岗岩原状土上,有少量地表渗水
在人工挖孔时通过采纳桩孔钢筋混凝土护壁,配备与渗水量相匹配的抽水机,就能有效保证人工挖孔的顺利实施
(3)在人工挖孔时,通过制定详尽的安全技术措施并督促落实,对挖孔人员进行安全交底,落实安全生产责任制,就能将人工挖孔的安全风险降到最低
(4)人工挖孔桩在全、强风化层中每天能完成 1m,在中、微风化层中,以钻爆方式开挖每天能完成 70cm 以上
本标段桩长平均深度以 9m 计算,大约15 天就能完成桩基挖孔,施工工效比冲击钻提高近一倍,不仅
