下载后可任意编辑3 、施工组织与部署 3-1 施工组织 1 、施工目标 1
1 工期目标:开工日期为2024年9 月2 日,竣工日期为2024年12月9 日,总工期464 天,力争提前竣工
2 质量目标:确保“合格工程”
3 分部目标:确保地基与基础,主体结构,建筑装饰装修,建筑屋面,建筑给水、排水及采暖,建筑电气,智能建筑,通风与空调,电梯分部工程一次验收合格
通过加强管理,确保所有的分部工程一次验收合格,从而确保总工程质量目标的实现
4 安全目标:杜绝人身死亡事故、重伤事故、重大设备事故和其他重大事故,减少轻伤;采纳全封闭施工,确保获得合肥市“达标施工场地”
5 管理目标:按ISO9000 标准进行现场管理,创省级”青年文明号”工程
6 环境保护目标:按ISO14001 国际环境管理标准进行管理,实现绿色施工场地,最大限度的保证施工区域及周边环境的良好
7 成本目标:确保本工程不亏本

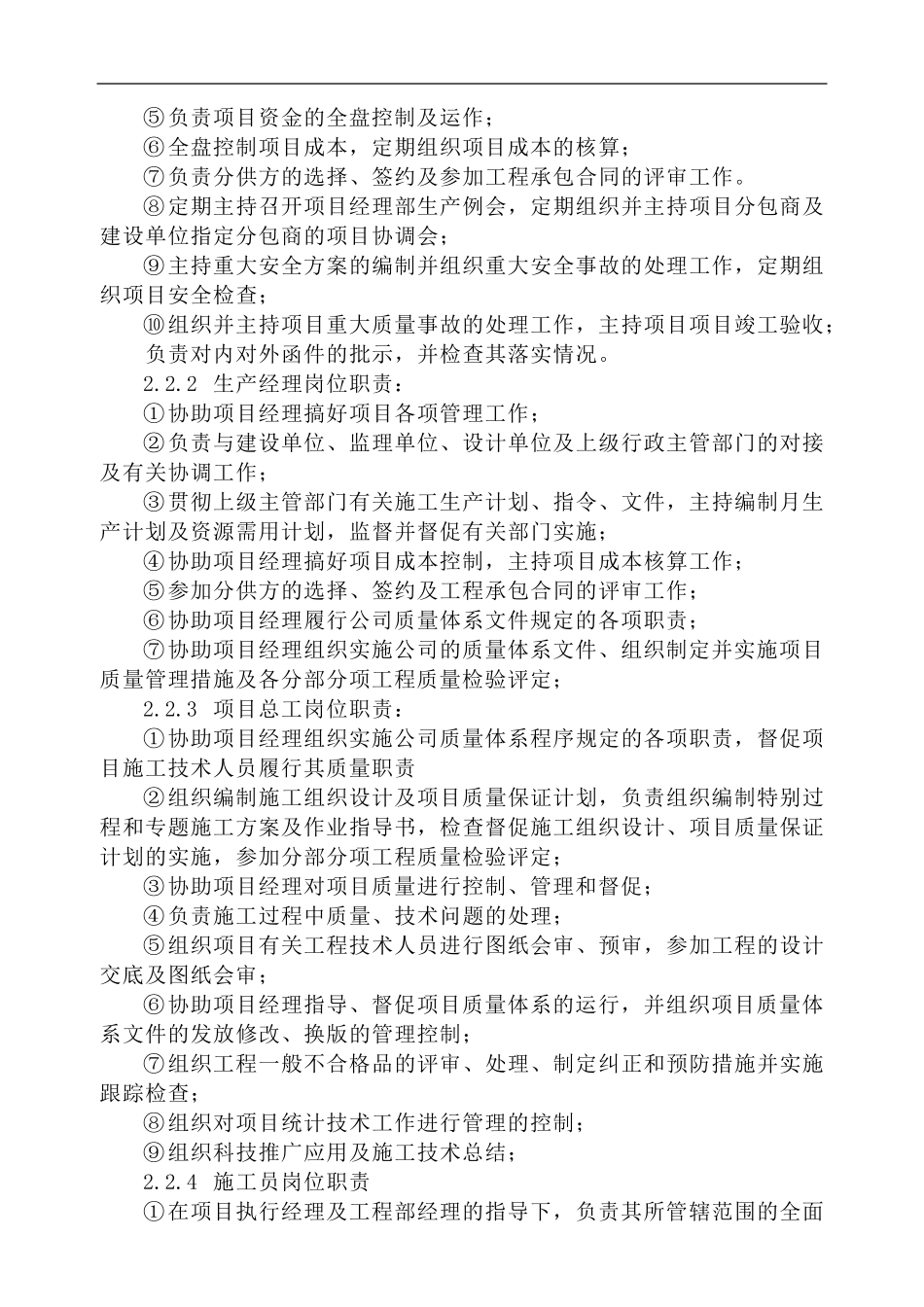

2 施工组织成立“合肥瑶海建筑安装工程有限责任公司明珠华庭C 区工程项目经理部”,委派一级项目经理周良宽同志为项目经理,一级项目经理徐靖同志为项目生产经理,工程师杨杰峰同志为项目总工组成项目经理部核心领导层,由工程部技术部、材料部、合约资料部、综合办公室等组成的管理班子,全面负责工程全过程的施工准备、施工实施、竣工验收的具体工作
2 项目管理人员岗位职责 2
1 项目经理岗位职责 ①向公司经理负责,全面负责项目各项管理工作,是项目总负责人,接受瑶海公司各职能部门的监督和指导,对工程的质量、安全、进度、文明施工等进行全盘控制; ②是项目质量和安全的第一责任人,对本工程的质量和安全全面负责,明确项目经理部各部门的质量和安全责任,并督促其履行职责; ③负责组织实施局的质量体系文件,组织制定并实施项目质量管理措施及各分部分项工程质量检验评定; ④履
