下载后可任意编辑智能光伏逆变器产业化项目季节性施工方案编制: 审核: 审批: 上海扬子江建设(集团)有限公司一、工程概况 智能光伏逆变器产业化项目是由江苏固德威电源科技股份有限公司投资新建、江苏国兴监理精心监理、上海扬子江建设精心组织施工的
本工程由 1#厂房、2#厂房、门卫、连廊及室外工程组成,总建筑面积为 36356
78m2,其中除连廊为钢结构、其余单体均为框架结构
下载后可任意编辑 由于本项目工期比较长、横跨春夏秋冬 4 个季节、会经历高温及雨季施工、故为了整个施工的顺利进行,特制定本项目的季节性施工方案、以保障本项目施工的顺利进行

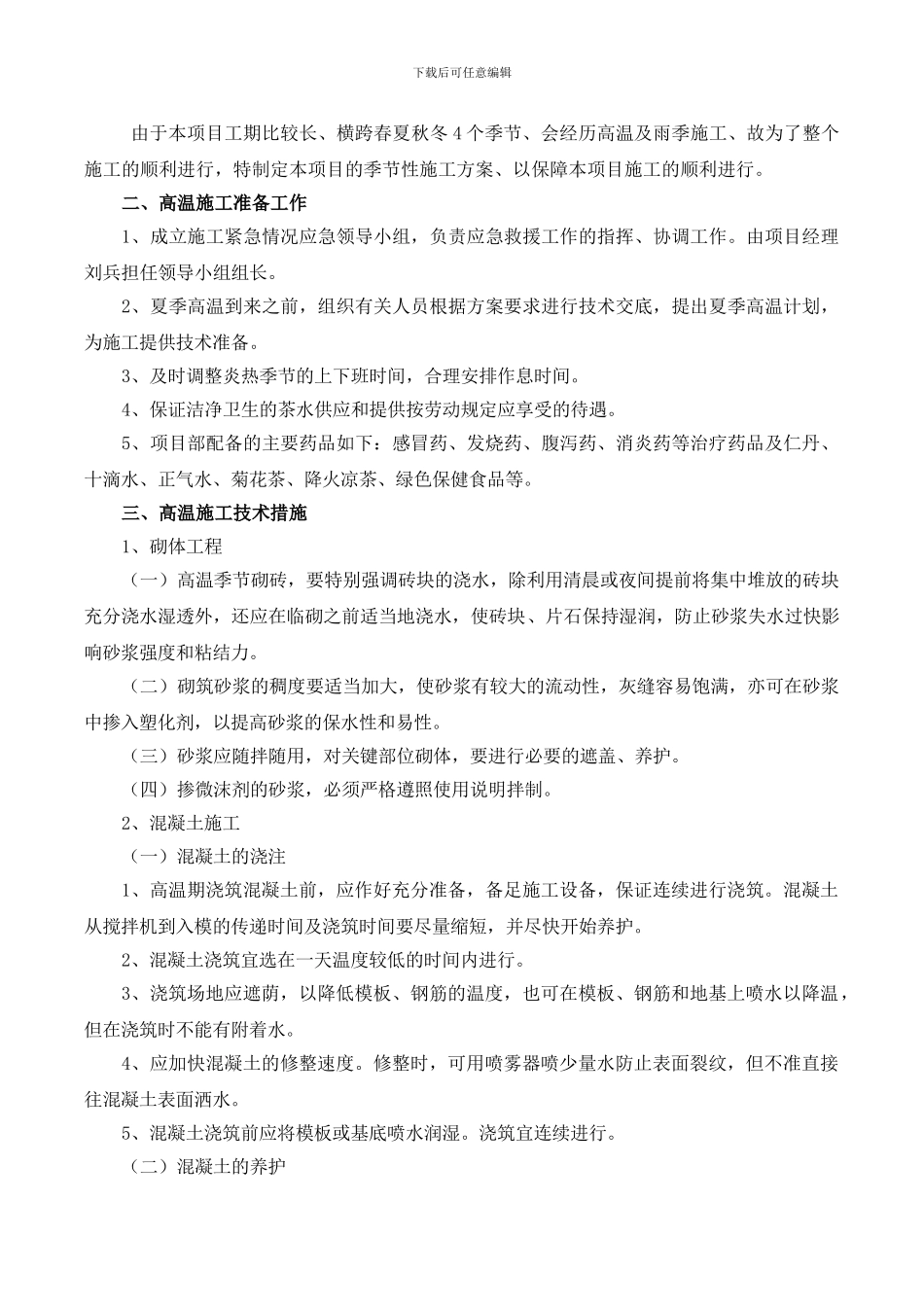

二、高温施工准备工作1、成立施工紧急情况应急领导小组,负责应急救援工作的指挥、协调工作
由项目经理刘兵担任领导小组组长
2、夏季高温到来之前,组织有关人员根据方案要求进行技术交底,提出夏季高温计划,为施工提供技术准备
3、及时调整炎热季节的上下班时间,合理安排作息时间
4、保证洁净卫生的茶水供应和提供按劳动规定应享受的待遇
5、项目部配备的主要药品如下:感冒药、发烧药、腹泻药、消炎药等治疗药品及仁丹、十滴水、正气水、菊花茶、降火凉茶、绿色保健食品等
三、高温施工技术措施1、砌体工程(一)高温季节砌砖,要特别强调砖块的浇水,除利用清晨或夜间提前将集中堆放的砖块充分浇水湿透外,还应在临砌之前适当地浇水,使砖块、片石保持湿润,防止砂浆失水过快影响砂浆强度和粘结力
(二)砌筑砂浆的稠度要适当加大,使砂浆有较大的流动性,灰缝容易饱满,亦可在砂浆中掺入塑化剂,以提高砂浆的保水性和易性
(三)砂浆应随拌随用,对关键部位砌体,要进行必要的遮盖、养护
(四)掺微沫剂的砂浆,必须严格遵照使用说明拌制
2、混凝土施工(一)混凝土的浇注1、高温期浇筑混凝土前,应作好充分准备,备足施工设备,保证连续进行浇筑

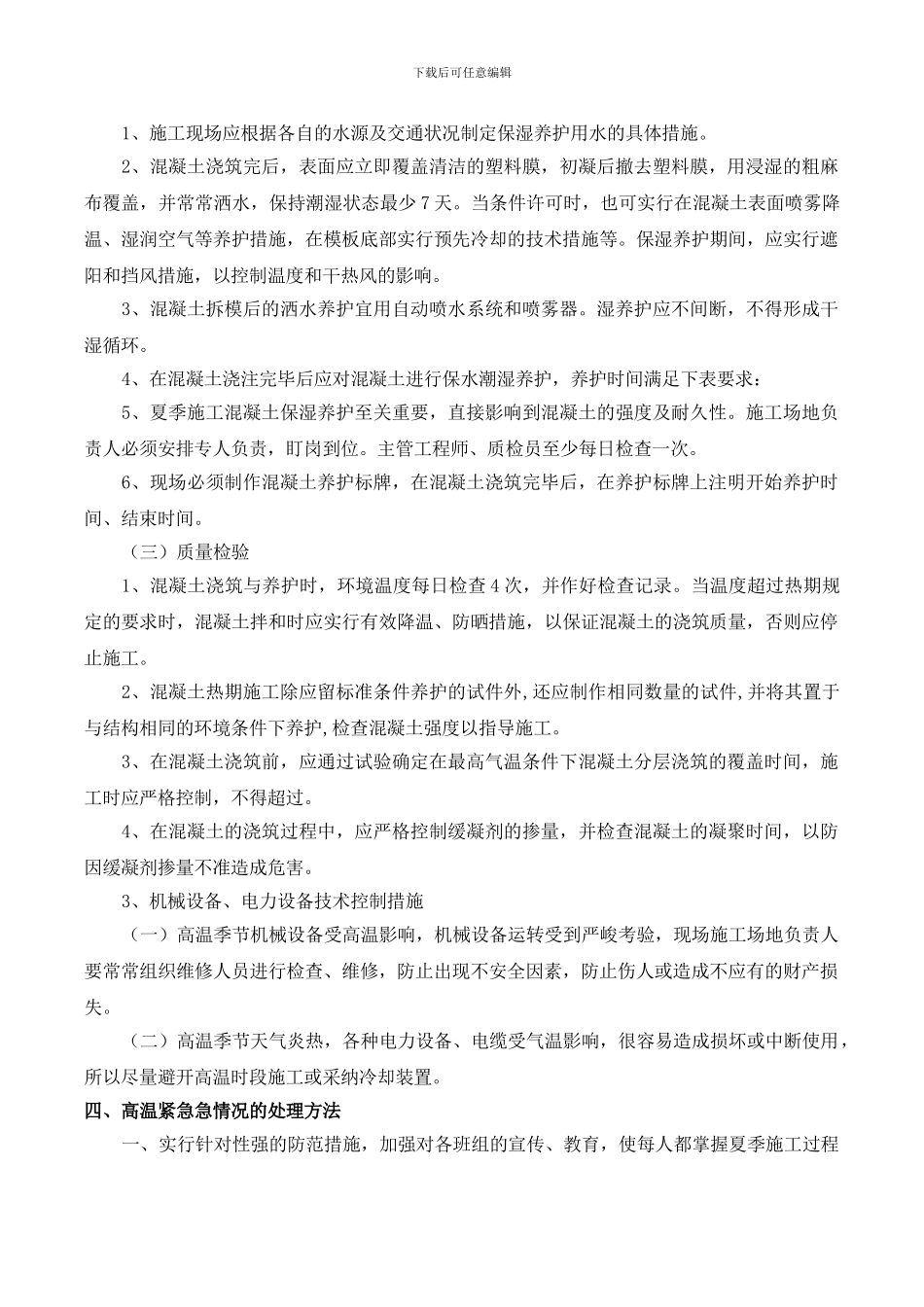

混凝土从搅拌机到入模的传递时间及浇筑时间要尽量缩短,
