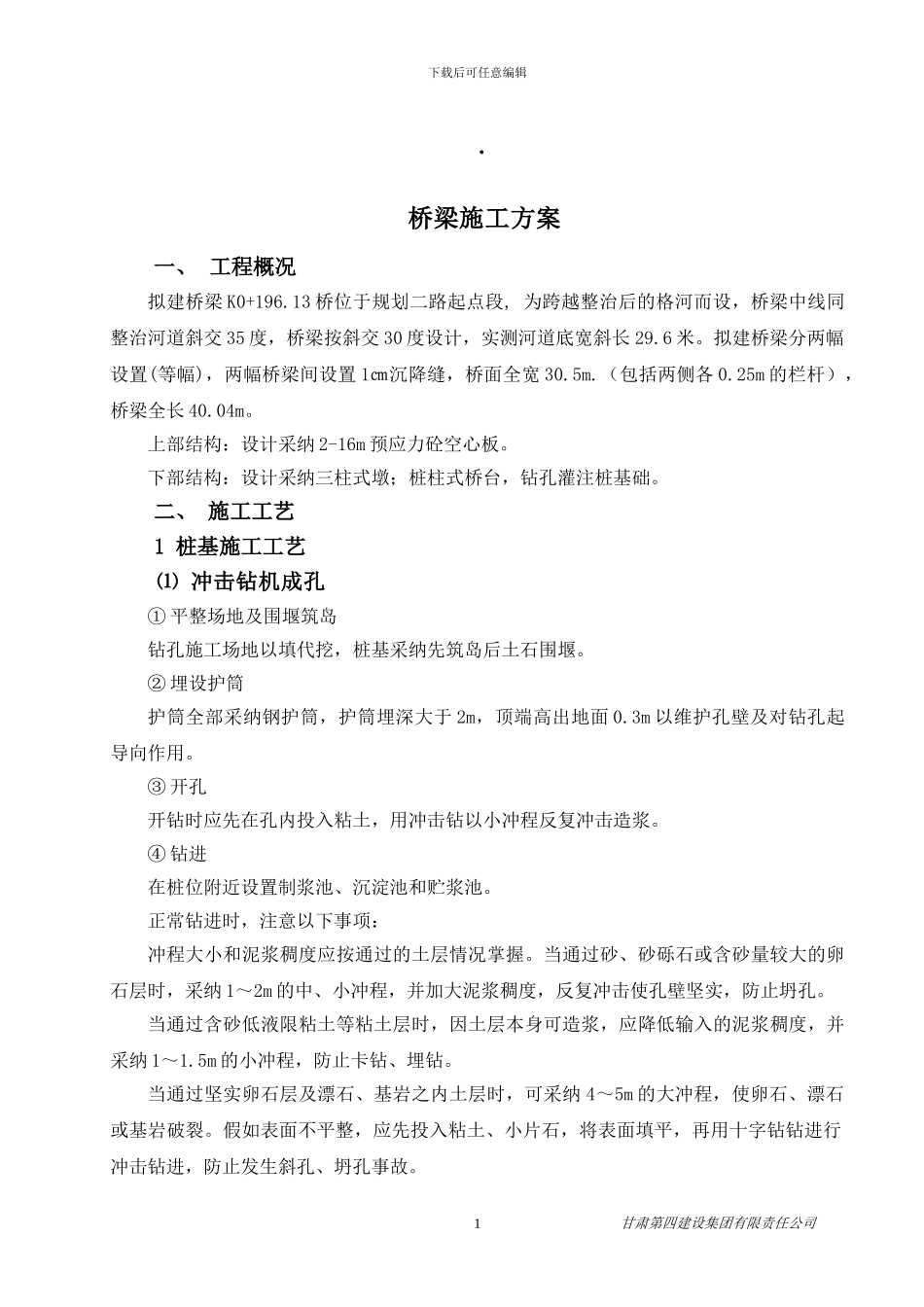

桥梁施工方案一、 工程概况拟建桥梁 K0+196
13 桥位于规划二路起点段, 为跨越整治后的格河而设,桥梁中线同整治河道斜交 35 度,桥梁按斜交 30 度设计,实测河道底宽斜长 29
拟建桥梁分两幅设置(等幅),两幅桥梁间设置 1㎝沉降缝,桥面全宽 30
(包括两侧各 0
25m 的栏杆),桥梁全长 40
上部结构:设计采纳 2-16m 预应力砼空心板
下部结构:设计采纳三柱式墩;桩柱式桥台,钻孔灌注桩基础
二、 施工工艺1 桩基施工工艺⑴ 冲击钻机成孔① 平整场地及围堰筑岛钻孔施工场地以填代挖,桩基采纳先筑岛后土石围堰
② 埋设护筒护筒全部采纳钢护筒,护筒埋深大于 2m,顶端高出地面 0
3m 以维护孔壁及对钻孔起导向作用
③ 开孔开钻时应先在孔内投入粘土,用冲击钻以小冲程反复冲击造浆
④ 钻进在桩位附近设置制浆池、沉淀池和贮浆池
正常钻进时,注意以下事项:冲程大小和泥浆稠度应按通过的土层情况掌握
当通过砂、砂砾石或含砂量较大的卵石层时,采纳 1~2m 的中、小冲程,并加大泥浆稠度,反复冲击使孔壁坚实,防止坍孔
当通过含砂低液限粘土等粘土层时,因土层本身可造浆,应降低输入的泥浆稠度,并采纳 1~1
5m 的小冲程,防止卡钻、埋钻
当通过坚实卵石层及漂石、基岩之内土层时,可采纳 4~5m 的大冲程,使卵石、漂石或基岩破裂
假如表面不平整,应先投入粘土、小片石,将表面填平,再用十字钻钻进行冲击钻进,防止发生斜孔、坍孔事故
甘肃第四建设集团有限责任公司1下载后可任意编辑在任何情况下,最大冲程不超过 6m,防止卡钻、冲坏空壁或使孔壁不圆

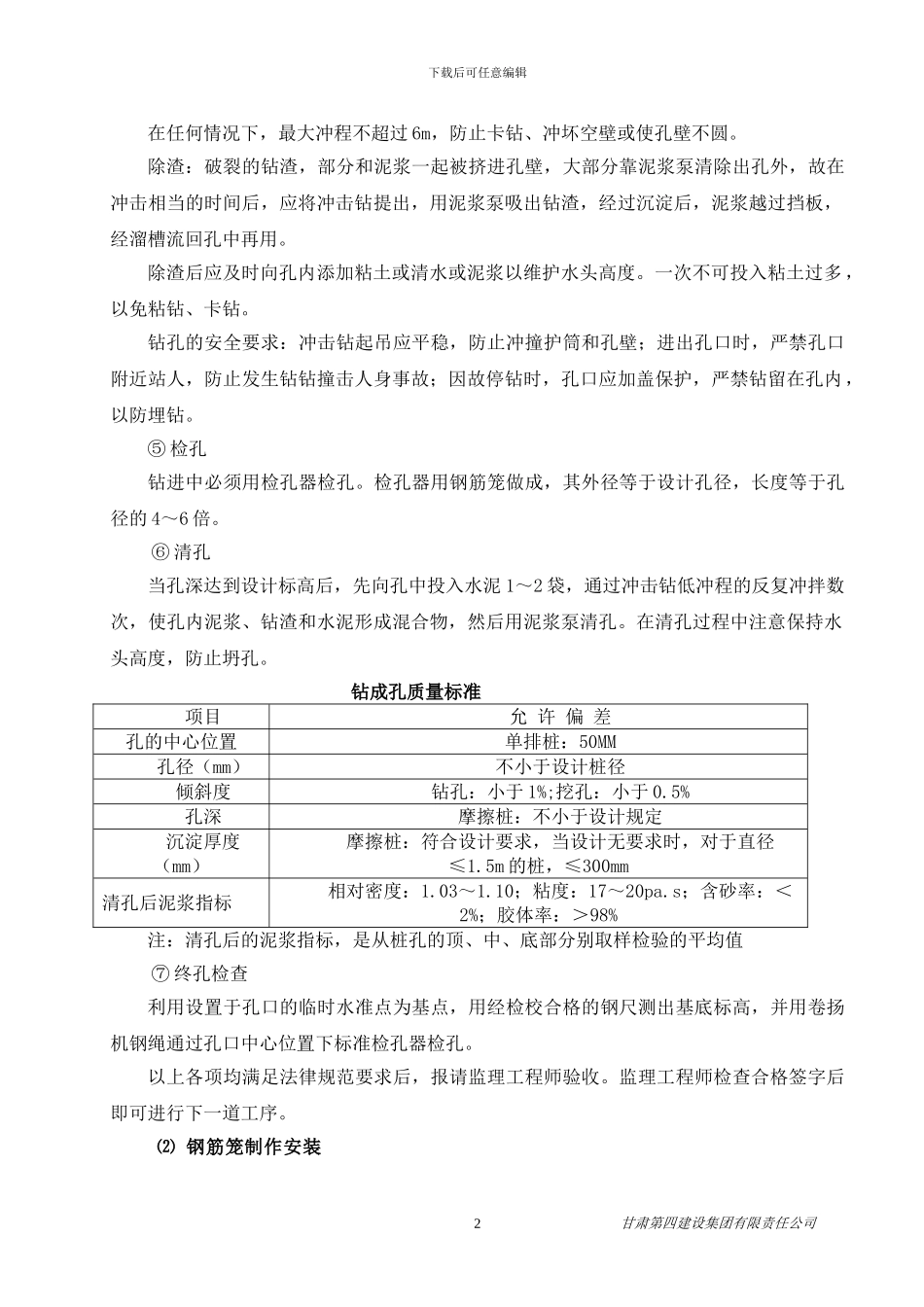

除渣:破裂的钻渣,部分和泥浆一起被挤进孔壁,大部分靠泥浆泵清除出孔外,故在冲击相当的时间后,应将冲击钻提出,用泥浆泵吸出钻渣,经过沉淀后,泥浆越过挡板,经溜槽流回孔中再用
除渣后应及时向孔内添加粘土或
