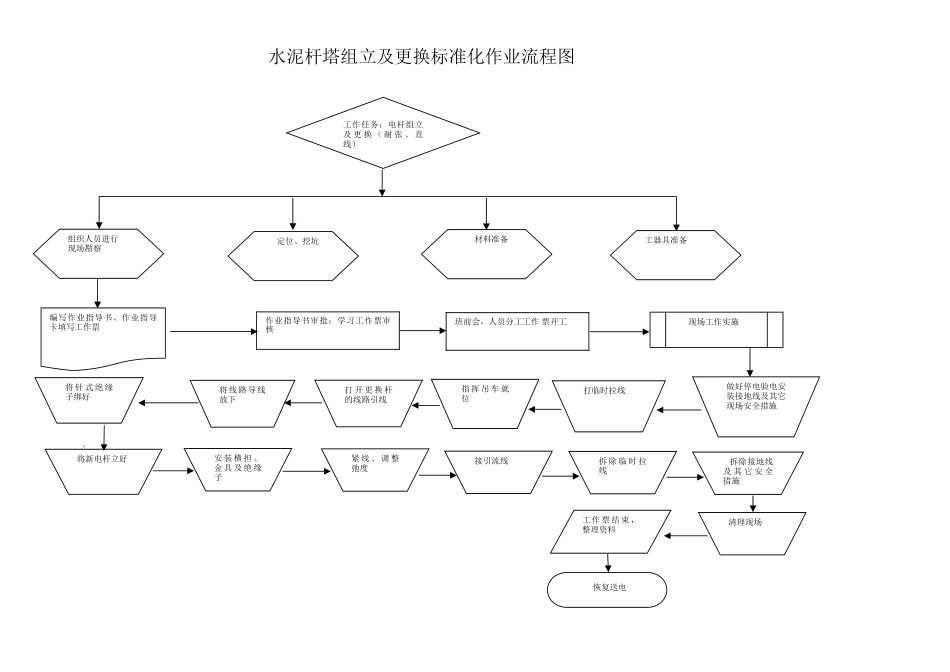

下载后可任意编辑 `水泥杆塔组立及更换标准化作业流程图编写作业指导书、作业指导卡填写工作票工作任务:电杆组立及 更 换 ( 耐 张 、 直线)组织人员进行现场勘察 材料准备工器具准备作业指导书审批;学习工作票审核将 针 式 绝 缘子绑好班前会,人员分工工作 票开工将线路导线放下打 开 更 换 杆的线路引线指 挥 吊 车 就位打临时拉线做好停电验电安装接地线及其它现场安全措施将新电杆立好 现场工作实施工 作 票结束,整理资料紧 线 、 调 整弛度安 装 横 担 、金 具 及 绝 缘子 恢复送电 定位、挖坑接引流线拆 除 临 时 拉线 拆除接地线及 其 它 安 全措施清理现场下载后可任意编辑 编制人: 班组审核人: 单位审核人: 下载后可任意编辑水 泥 杆 塔 更 换 作 业 指 导 书编 写 :年月日审 核 :年月日批 准 :年月日工 作 负责 人 :作 业 日 期年月日至年月日1 、 范 围下载后可任意编辑1
1本 指 导 书 适 用 于 水 泥 杆 塔 组 立 及 更 换 检 修 工作
2 、 引 用 文 件2
1国 家 电 网 公 司 《 电 力 安 全 工 作 规 程 ( 电 力线 路 部 分 ) 》2
2GB50173-1992 《 电 气 装 置 安 装 工 程 35kV 及 以 下 架空 电 力 线 路 施 工 及 验 收 法 律 规 范 》3 、人员分工排序号内 容负 责 人工 作 人 员 签字1准 备 工 器 具2布置现场安全措 施3水 泥 杆 检 查4松 绑 导 线5拆 旧 杆6立 新 杆7恢 复 线 路 导 线8自 检 验 收9办理工作终结手 续10拆 除 安 全 措 施11召 开 班 后 会12资 料 存 档4 、材料排序号名 称规格单位数量责 任 人1杆 塔根2金 具组3绝 缘 子个4导 线米5螺 丝个6支 撑 拉 板套7抱 箍套下载后可任意编辑8
