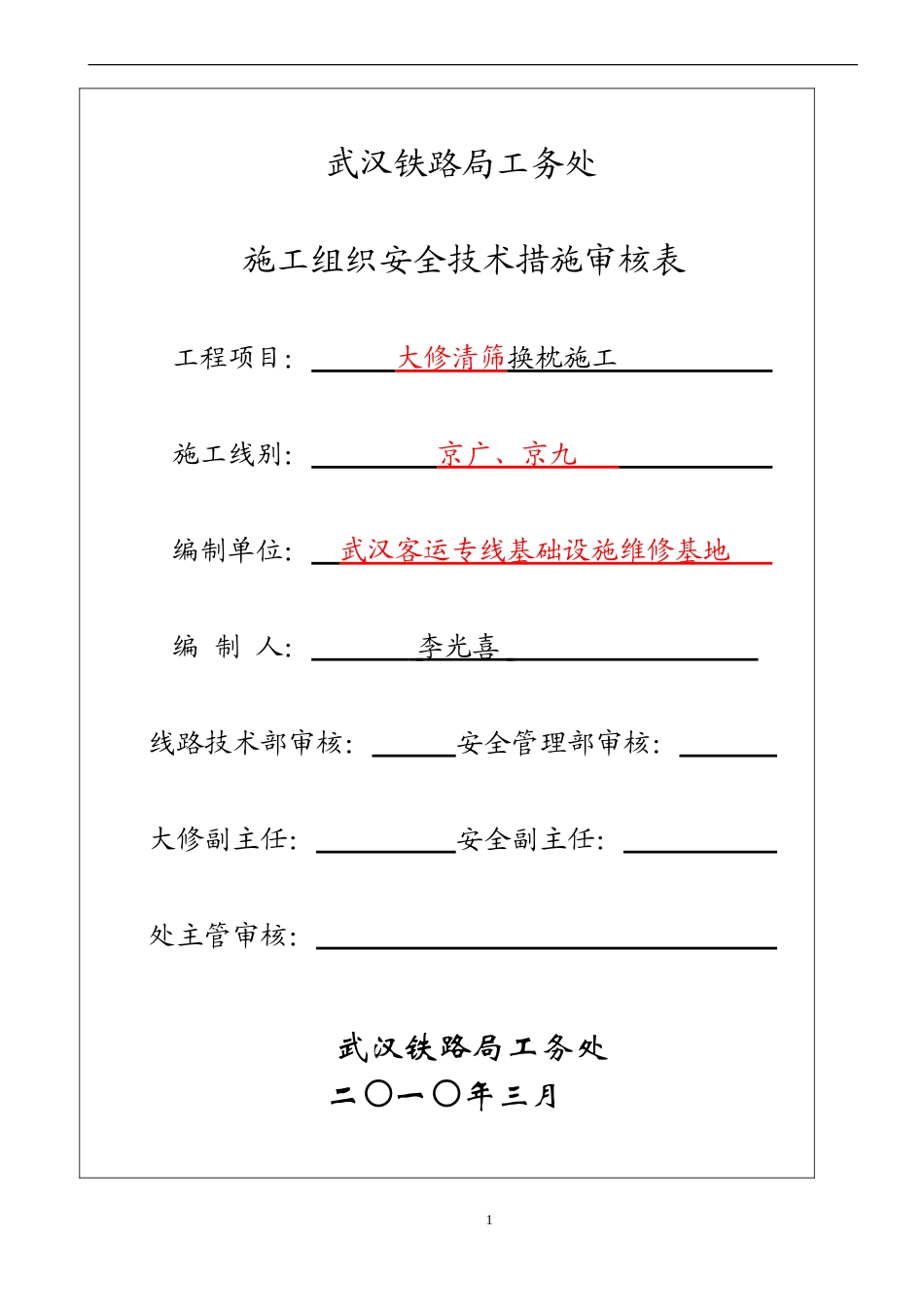

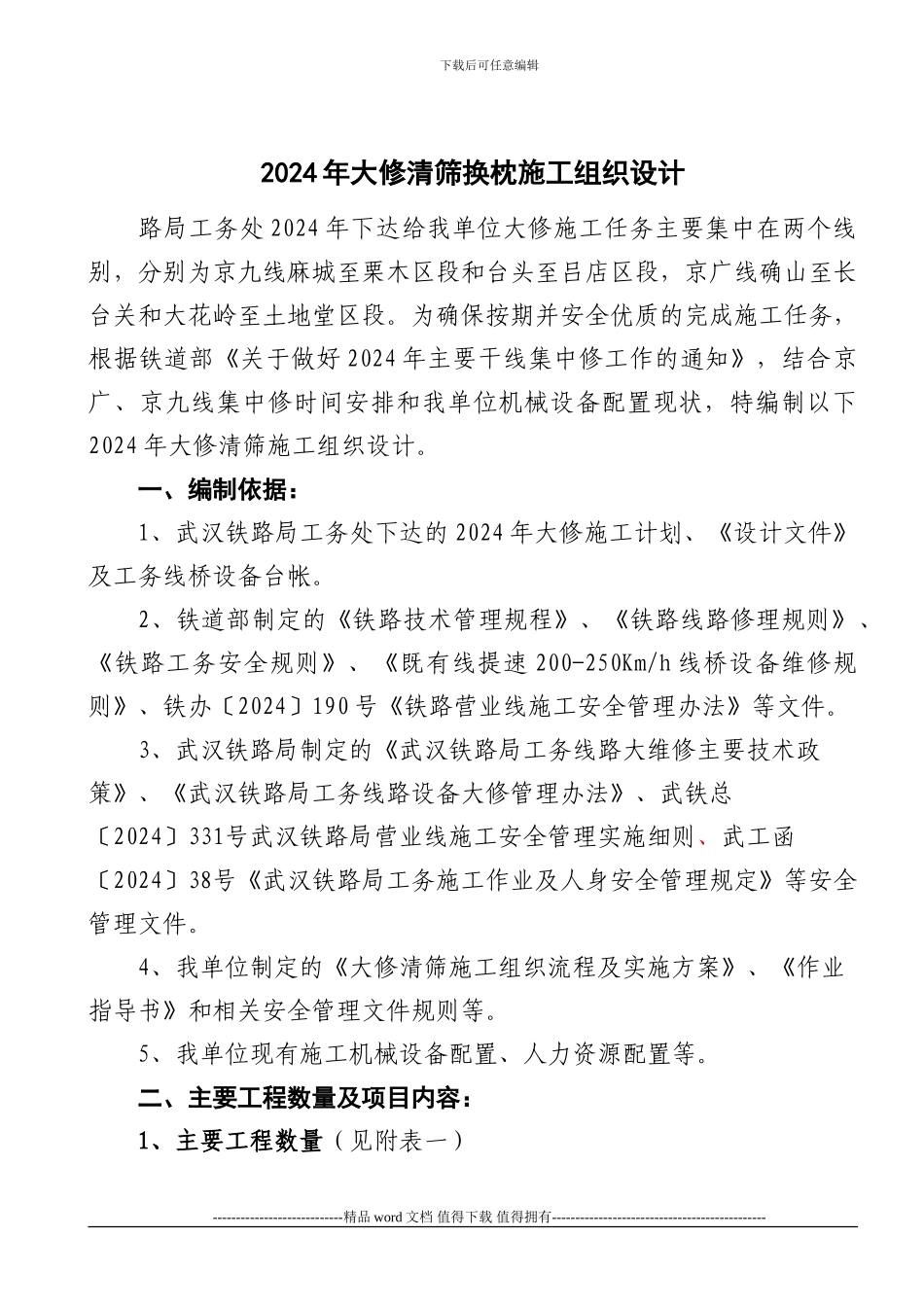

武汉铁路局工务处施工组织安全技术措施审核表 工程项目: 大修清筛 换枕施工 施工线别: 京广、京九 编制单位: 武汉客运专线基础设施维修基地 编 制 人: 李光喜 线路技术部审核: 安全管理部审核: 大修副主任: 安全副主任: 处主管审核: 武汉铁路局工务处 二一年三月〇〇1下载后可任意编辑批 复 意 见 ----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑2024 年大修清筛换枕施工组织设计路局工务处 2024 年下达给我单位大修施工任务主要集中在两个线别,分别为京九线麻城至栗木区段和台头至吕店区段,京广线确山至长台关和大花岭至土地堂区段
为确保按期并安全优质的完成施工任务,根据铁道部《关于做好 2024 年主要干线集中修工作的通知》,结合京广、京九线集中修时间安排和我单位机械设备配置现状,特编制以下2024 年大修清筛施工组织设计
一、编制依据:1、武汉铁路局工务处下达的 2024 年大修施工计划、《设计文件》及工务线桥设备台帐
2、铁道部制定的《铁路技术管理规程》、《铁路线路修理规则》、《铁路工务安全规则》、《既有线提速 200-250Km/h 线桥设备维修规则》、铁办〔2024〕190 号《铁路营业线施工安全管理办法》等文件
3、武汉铁路局制定的《武汉铁路局工务线路大维修主要技术政策》、《武汉铁路局工务线路设备大修管理办法》、武铁总〔2024〕331号武汉铁路局营业线施工安全管理实施细则、武工函〔2024〕38号《武汉铁路局工务施工作业及人身安全管理规定》等安全管理文件
4、我单位制定的《大修清筛施工组织流程及实施方案》、《作业指导书》和相关安全管理文件规则等
5、我单位现有施工机械设备配置、人力资源配置等
