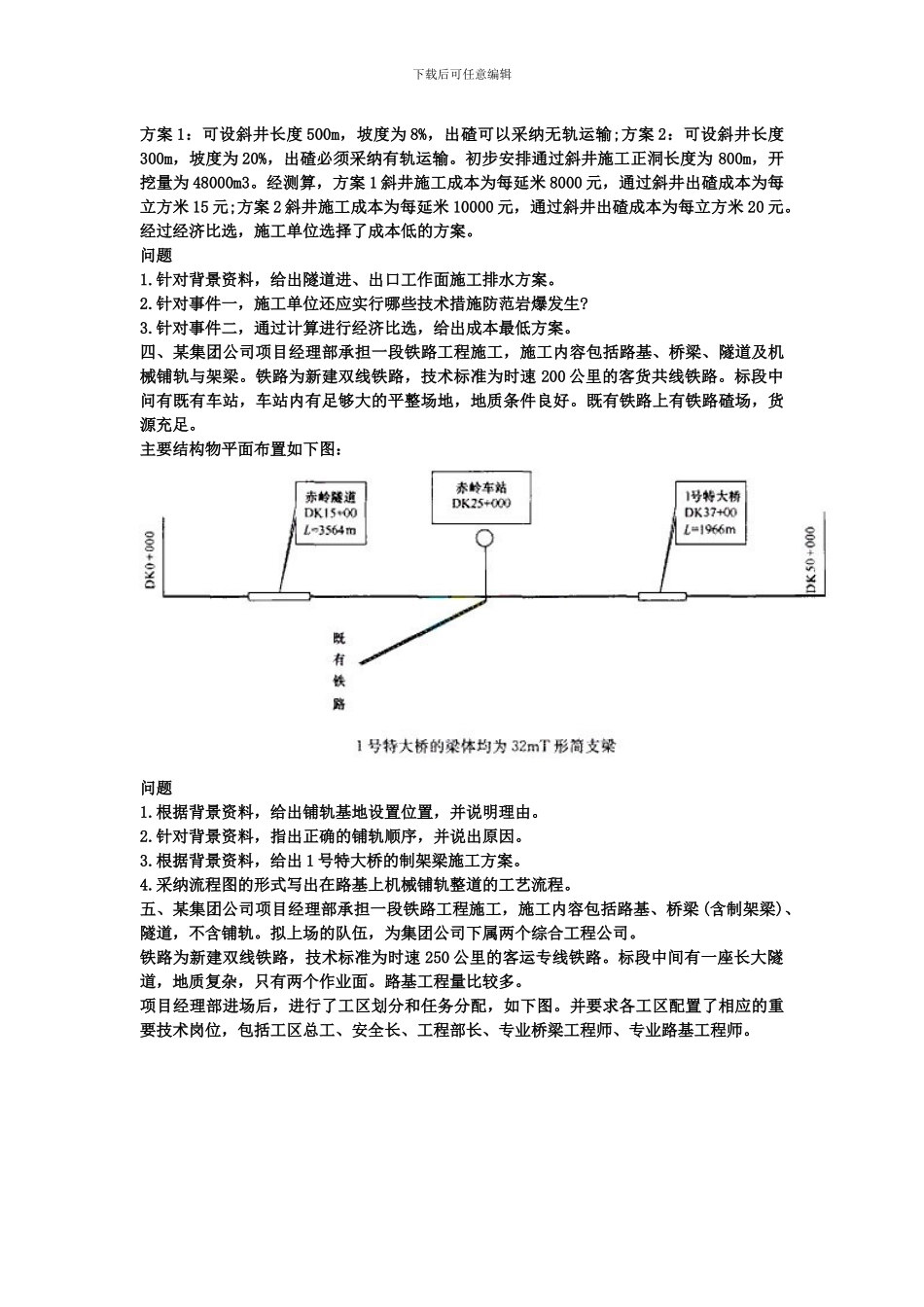

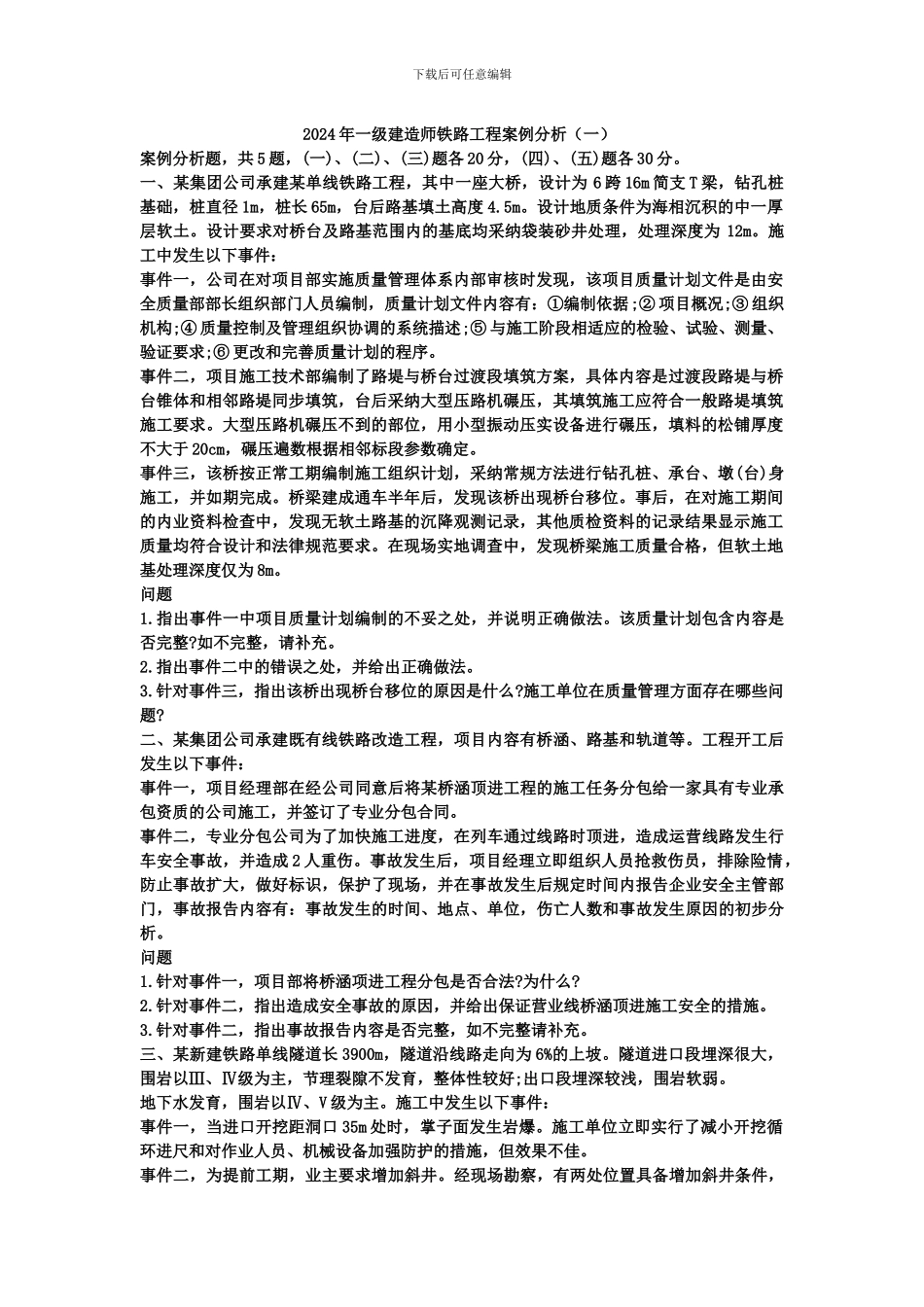

下载后可任意编辑 2024 年一级建造师铁路工程案例分析(一)案例分析题,共 5 题,(一)、(二)、(三)题各 20 分,(四)、(五)题各 30 分
一、某集团公司承建某单线铁路工程,其中一座大桥,设计为 6 跨 16m 简支 T 梁,钻孔桩基础,桩直径 1m,桩长 65m,台后路基填土高度 4
设计地质条件为海相沉积的中一厚层软土
设计要求对桥台及路基范围内的基底均采纳袋装砂井处理,处理深度为 12m
施工中发生以下事件:事件一,公司在对项目部实施质量管理体系内部审核时发现,该项目质量计划文件是由安全质量部部长组织部门人员编制,质量计划文件内容有:①编制依据;② 项目概况;③ 组织机构;④ 质量控制及管理组织协调的系统描述;⑤ 与施工阶段相适应的检验、试验、测量、验证要求;⑥ 更改和完善质量计划的程序
事件二,项目施工技术部编制了路堤与桥台过渡段填筑方案,具体内容是过渡段路堤与桥台锥体和相邻路堤同步填筑,台后采纳大型压路机碾压,其填筑施工应符合一般路堤填筑施工要求
大型压路机碾压不到的部位,用小型振动压实设备进行碾压,填料的松铺厚度不大于 20cm,碾压遍数根据相邻标段参数确定
事件三,该桥按正常工期编制施工组织计划,采纳常规方法进行钻孔桩、承台、墩(台)身施工,并如期完成
桥梁建成通车半年后,发现该桥出现桥台移位
事后,在对施工期间的内业资料检查中,发现无软土路基的沉降观测记录,其他质检资料的记录结果显示施工质量均符合设计和法律规范要求
在现场实地调查中,发现桥梁施工质量合格,但软土地基处理深度仅为 8m
指出事件一中项目质量计划编制的不妥之处,并说明正确做法
该质量计划包含内容是否完整
如不完整,请补充
指出事件二中的错误之处,并给出正确做法
针对事件三,指出该桥出现桥台移位的原因是什么
施工单位在质量管理方面存在哪些问题

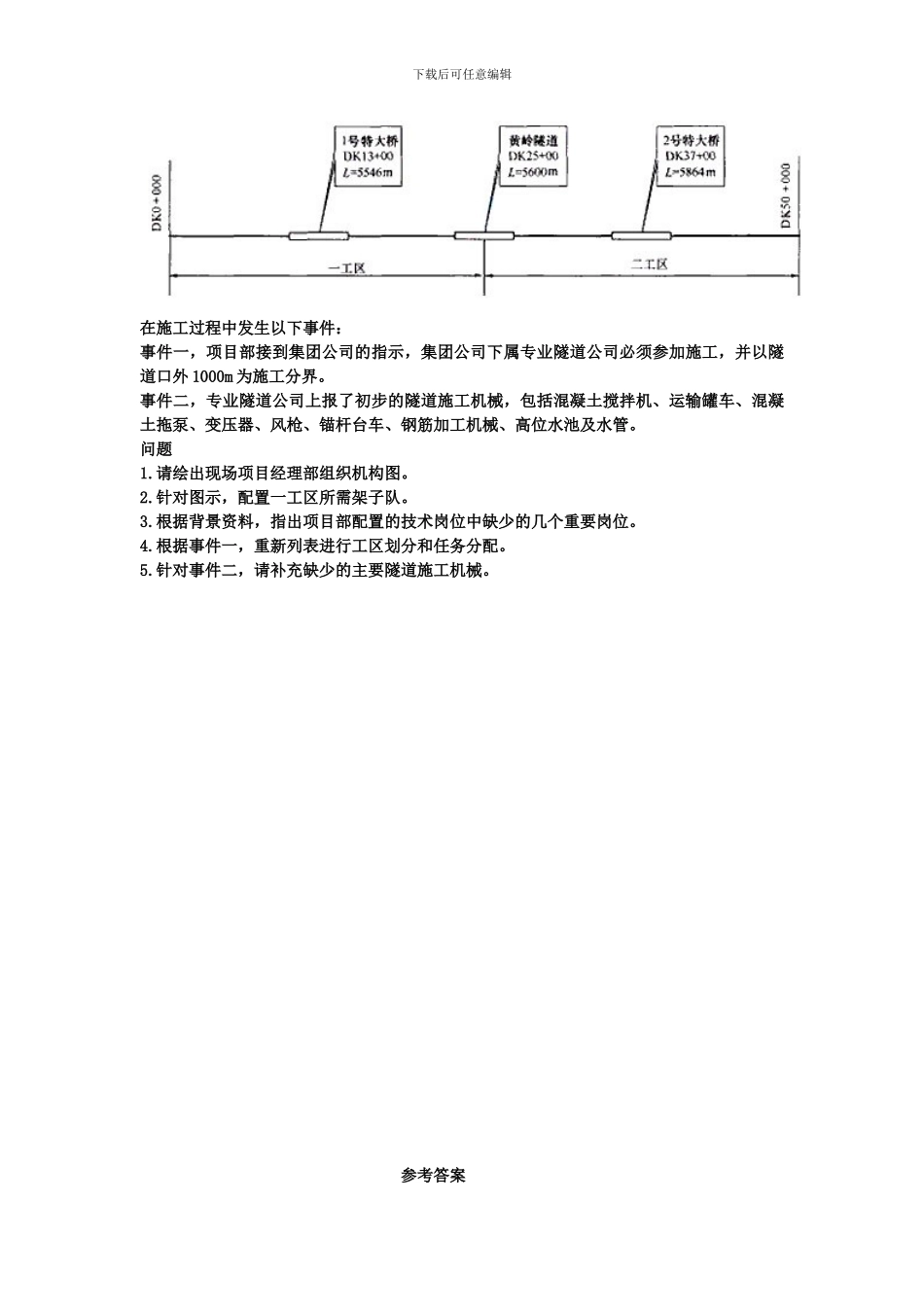

二、某集团公司承建
