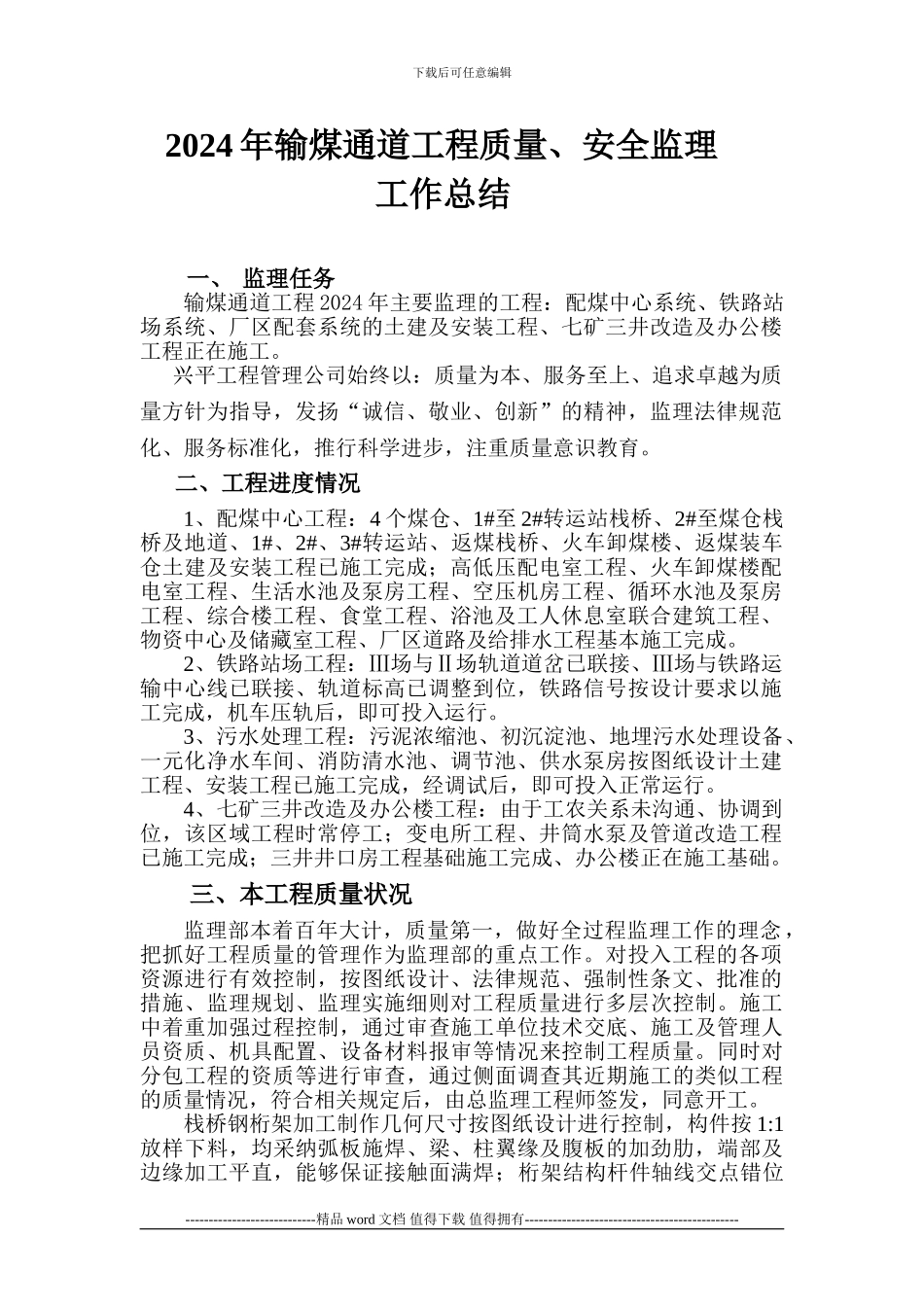

下载后可任意编辑 2024 年输煤通道工程质量、安全监理 工作总结一、 监理任务输煤通道工程 2024 年主要监理的工程:配煤中心系统、铁路站场系统、厂区配套系统的土建及安装工程、七矿三井改造及办公楼工程正在施工
兴平工程管理公司始终以:质量为本、服务至上、追求卓越为质量方针为指导,发扬“诚信、敬业、创新”的精神,监理法律规范化、服务标准化,推行科学进步,注重质量意识教育
二、工程进度情况1、配煤中心工程:4 个煤仓、1#至 2#转运站栈桥、2#至煤仓栈桥及地道、1#、2#、3#转运站、返煤栈桥、火车卸煤楼、返煤装车仓土建及安装工程已施工完成;高低压配电室工程、火车卸煤楼配电室工程、生活水池及泵房工程、空压机房工程、循环水池及泵房工程、综合楼工程、食堂工程、浴池及工人休息室联合建筑工程、物资中心及储藏室工程、厂区道路及给排水工程基本施工完成
2、铁路站场工程:Ⅲ场与Ⅱ场轨道道岔已联接、Ⅲ场与铁路运输中心线已联接、轨道标高已调整到位,铁路信号按设计要求以施工完成,机车压轨后,即可投入运行
3、污水处理工程:污泥浓缩池、初沉淀池、地埋污水处理设备、一元化净水车间、消防清水池、调节池、供水泵房按图纸设计土建工程、安装工程已施工完成,经调试后,即可投入正常运行
4、七矿三井改造及办公楼工程:由于工农关系未沟通、协调到位,该区域工程时常停工;变电所工程、井筒水泵及管道改造工程已施工完成;三井井口房工程基础施工完成、办公楼正在施工基础
三、本工程质量状况监理部本着百年大计,质量第一,做好全过程监理工作的理念,把抓好工程质量的管理作为监理部的重点工作
对投入工程的各项资源进行有效控制,按图纸设计、法律规范、强制性条文、批准的措施、监理规划、监理实施细则对工程质量进行多层次控制

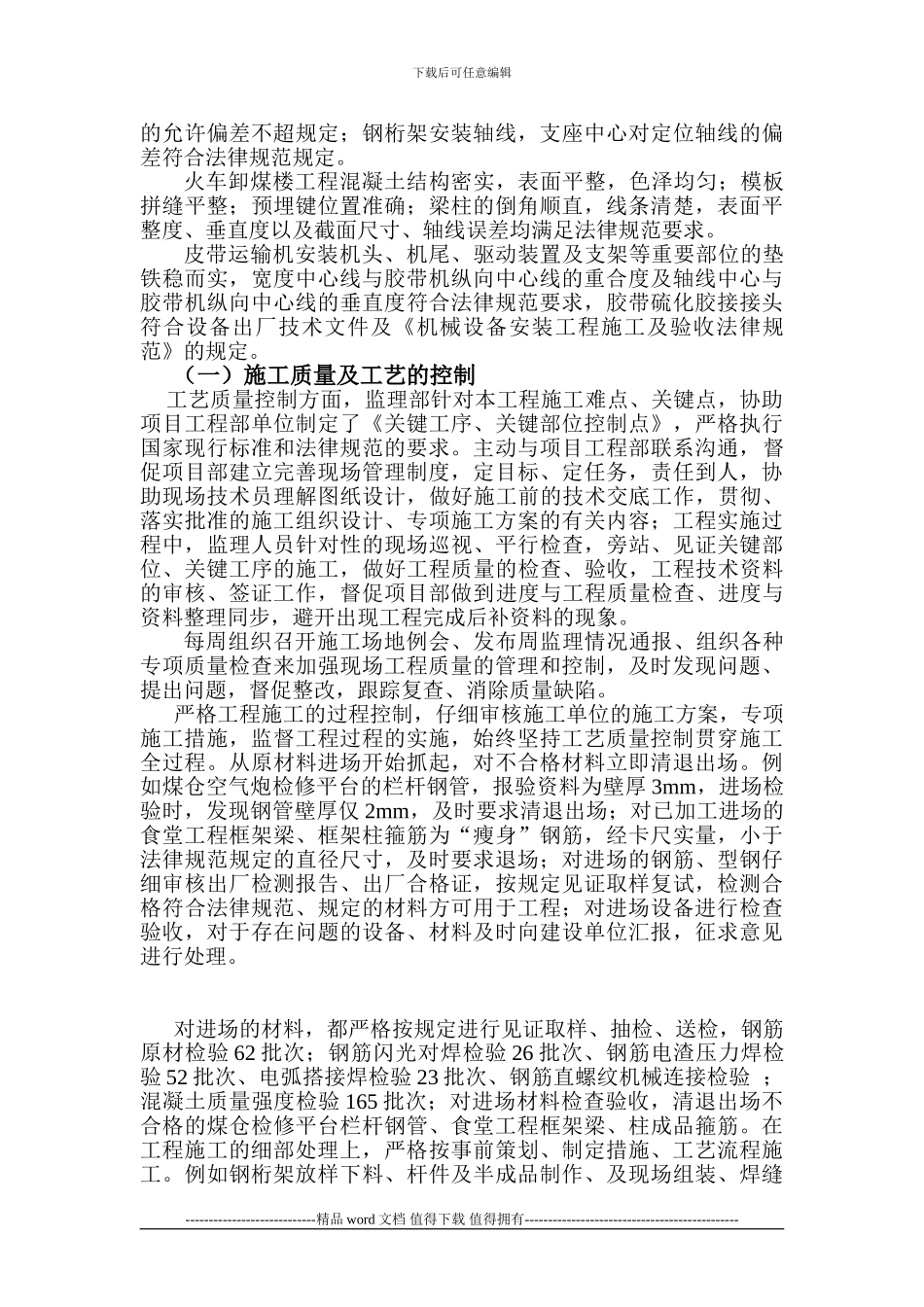

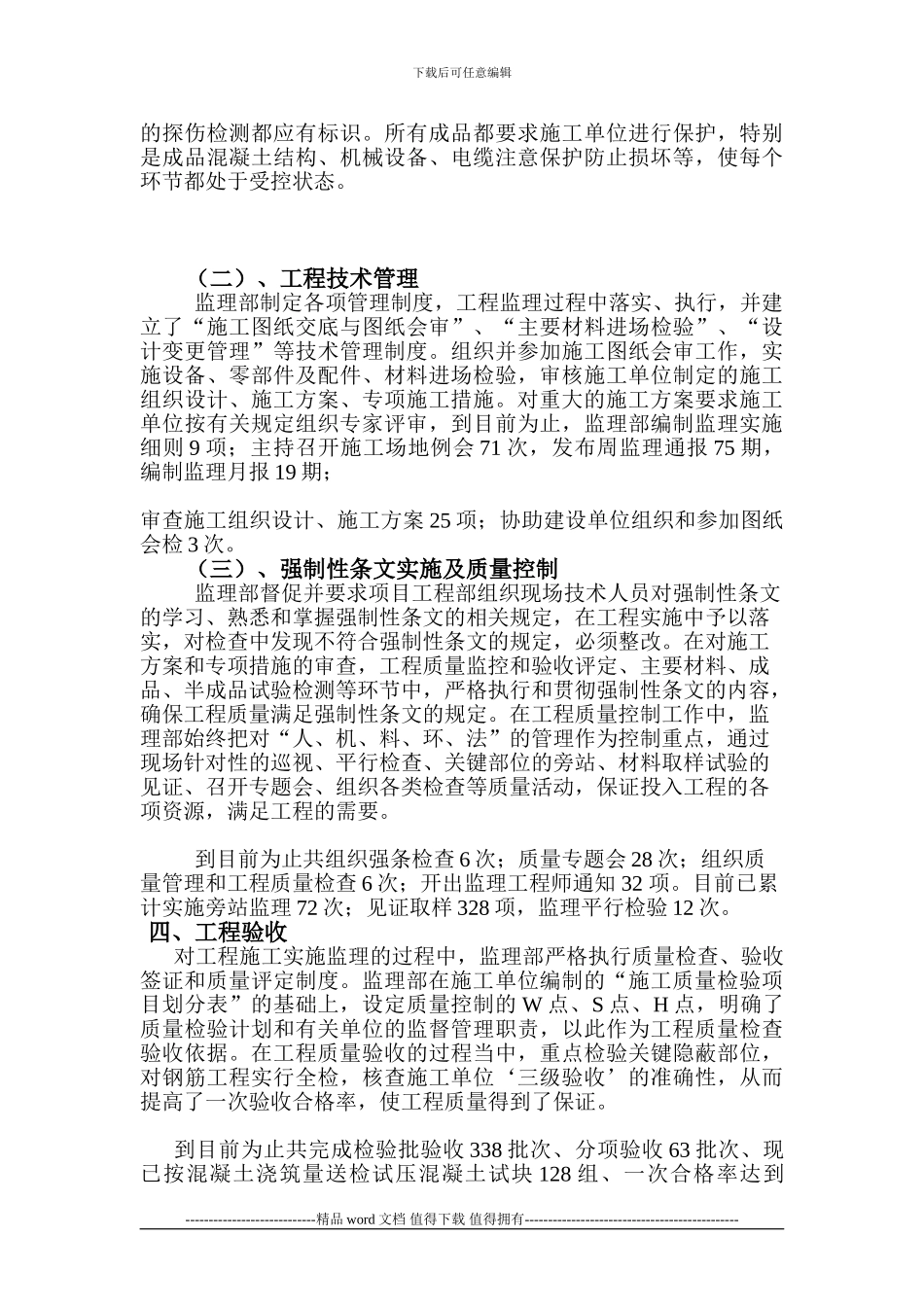

施工中着重加强过程控制,通过审查施工单位技术交底、施工及管理人员资质、机具配置、设备材料报审等情况来控制工程质量
