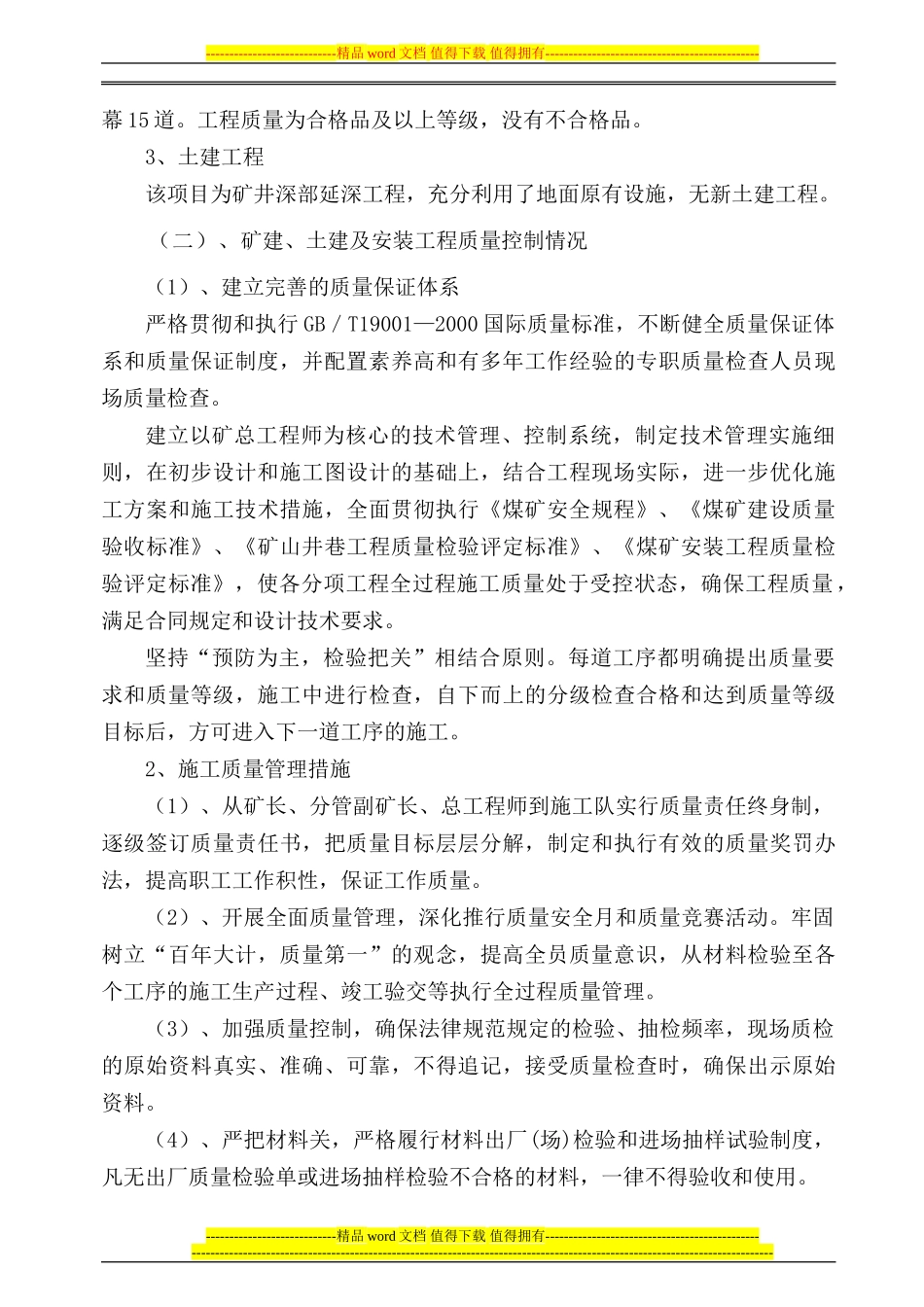

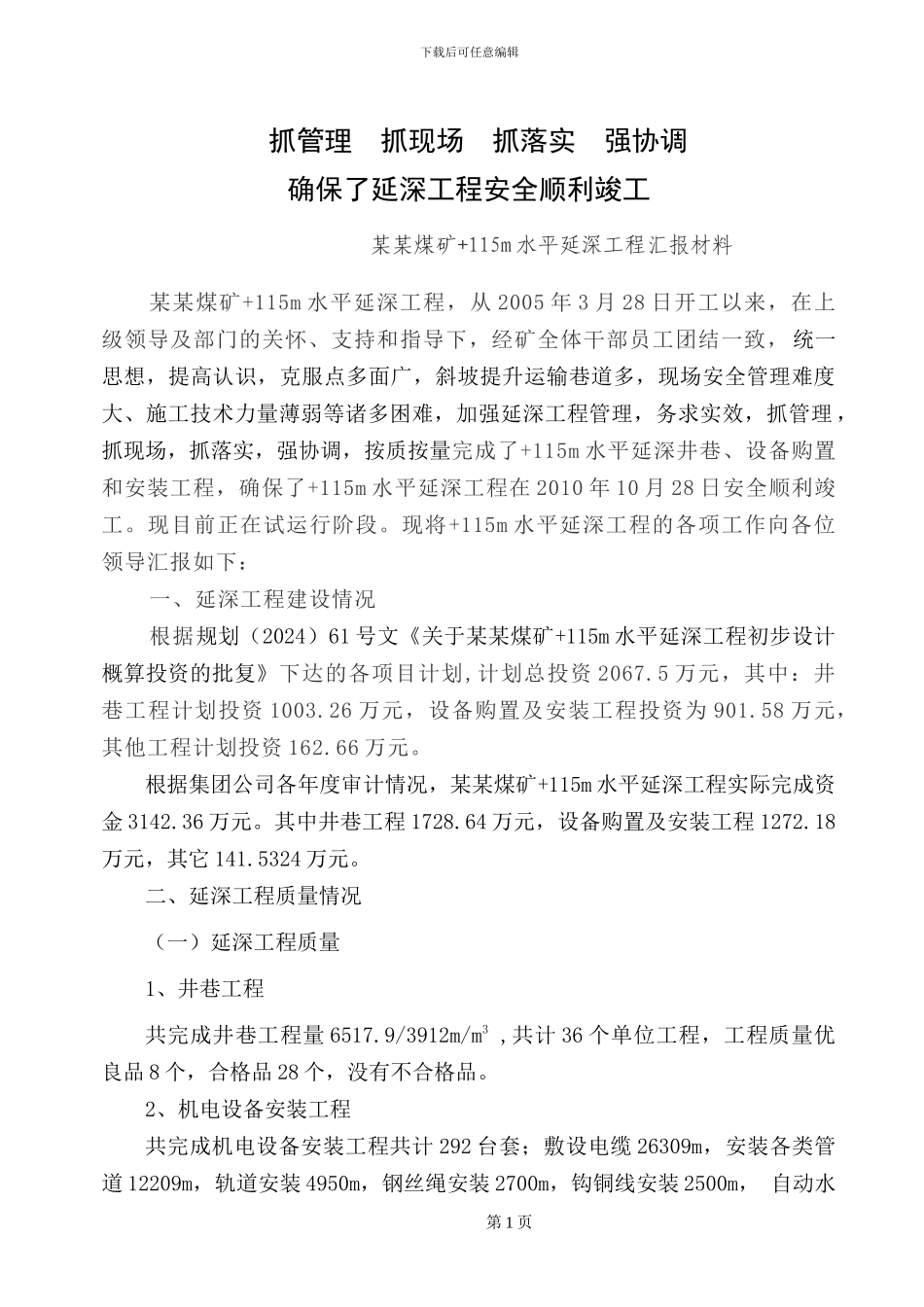

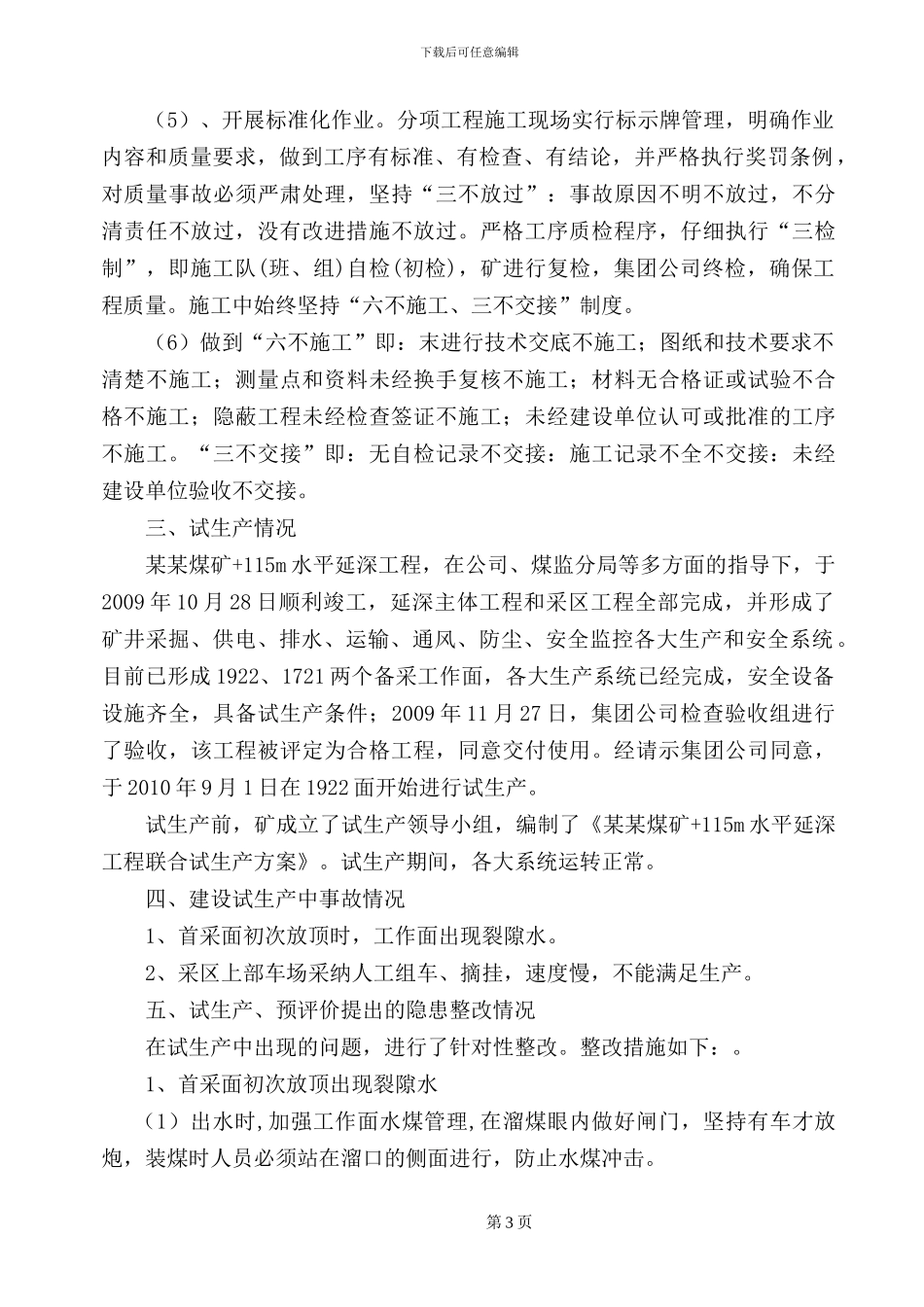

下载后可任意编辑 抓管理 抓现场 抓落实 强协调 确保了延深工程安全顺利竣工 某某煤矿+115m 水平延深工程汇报材料 某某煤矿+115m 水平延深工程,从 2005 年 3 月 28 日开工以来,在上级领导及部门的关怀、支持和指导下,经矿全体干部员工团结一致, 统一思想,提高认识,克服点多面广,斜坡提升运输巷道多,现场安全管理难度大、施工技术力量薄弱等诸多困难,加强延深工程管理,务求实效,抓管理 ,抓现场,抓落实,强协调,按质按量完成了+115m 水平延深井巷、设备购置和安装工程,确保了+115m 水平延深工程在 2010 年 10 月 28 日安全顺利竣工
现目前正在试运行阶段
现将+115m 水平延深工程的各项工作向各位领导汇报如下:一、延深工程建设情况根据规划(2024)61 号文《关于某某煤矿+115m 水平延深工程初步设计概算投资的批复》下达的各项目计划,计划总投资 2067
5 万元,其中:井巷工程计划投资 1003
26 万元,设备购置及安装工程投资为 901
58 万元,其他工程计划投资 162
根据集团公司各年度审计情况,某某煤矿+115m 水平延深工程实际完成资金 3142
其中井巷工程 1728
64 万元,设备购置及安装工程 1272
18万元,其它 141
5324 万元
二、延深工程质量情况(一)延深工程质量1、井巷工程 共完成井巷工程量 6517
9/3912m/m3 ,共计 36 个单位工程,工程质量优良品 8 个,合格品 28 个,没有不合格品
2、机电设备安装工程共完成机电设备安装工程共计 292 台套;敷设电缆 26309m,安装各类管道 12209m,轨道安装 4950m,钢丝绳安装 2700m,钩铜线安装 2500m, 自动水第 1 页----------------------------精品 word
