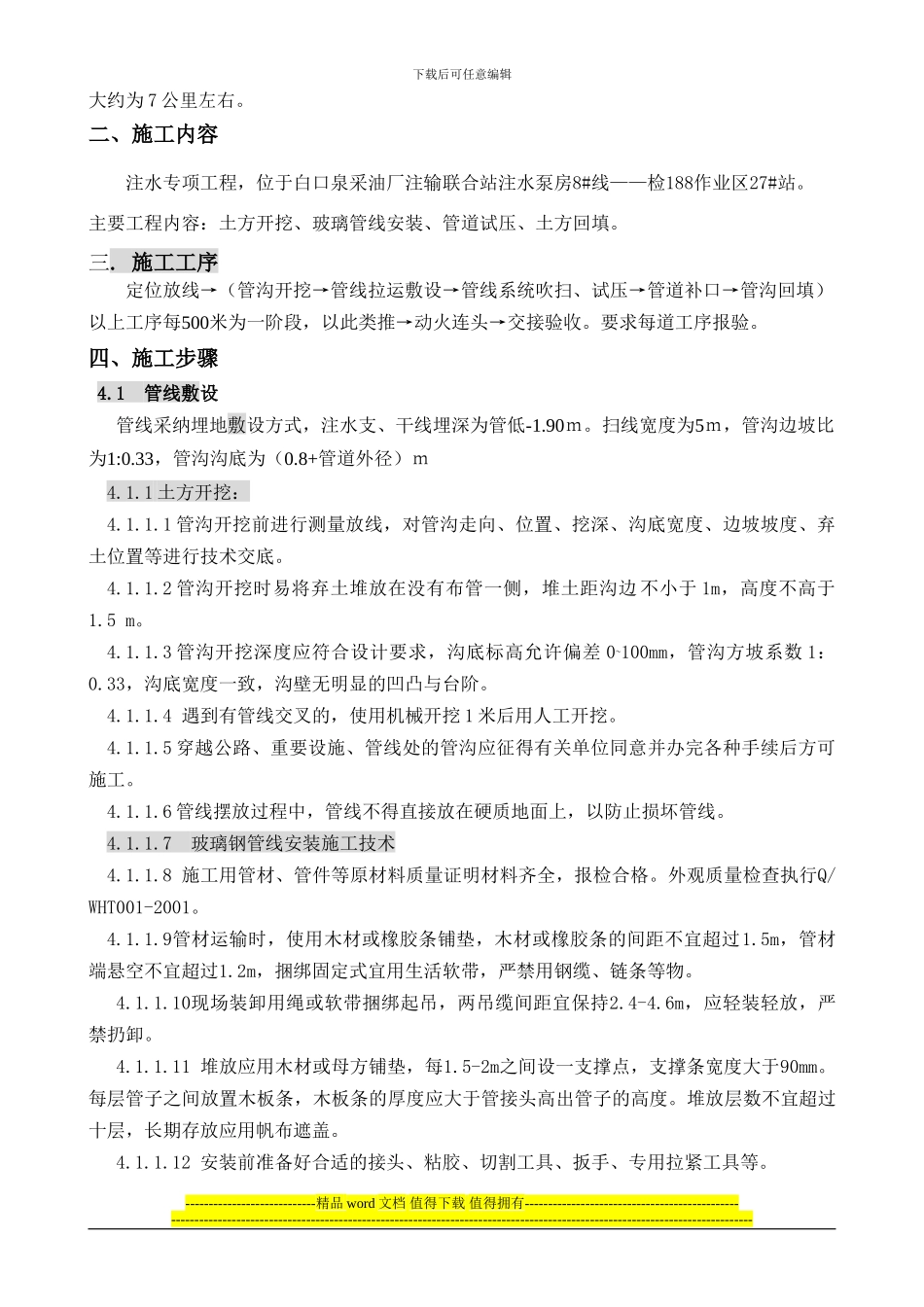

下载后可任意编辑注水专项治理工程 施工方案建设单位:百口泉采油厂施工单位:百口泉建筑安装有限责任公司编 制 人: 审 核 人: 审 批 人: 编制时间: 2024年 8 月 20 日注水专项工程施工方案一、概述本工程起点由白口泉采油厂注输联合站注水泵房 8#注水线至终点检 188 作业区 27#站注水干线安装,经过检 188 作业区 19#、31#、22#、24#站注水支线安装,使用材料为玻璃刚管,----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑大约为 7 公里左右
二、施工内容注水专项工程,位于白口泉采油厂注输联合站注水泵房8#线——检188作业区27#站
主要工程内容:土方开挖、玻璃管线安装、管道试压、土方回填
施工工序 定位放线→(管沟开挖→管线拉运敷设→管线系统吹扫、试压→管道补口→管沟回填)以上工序每500米为一阶段,以此类推→动火连头→交接验收
要求每道工序报验

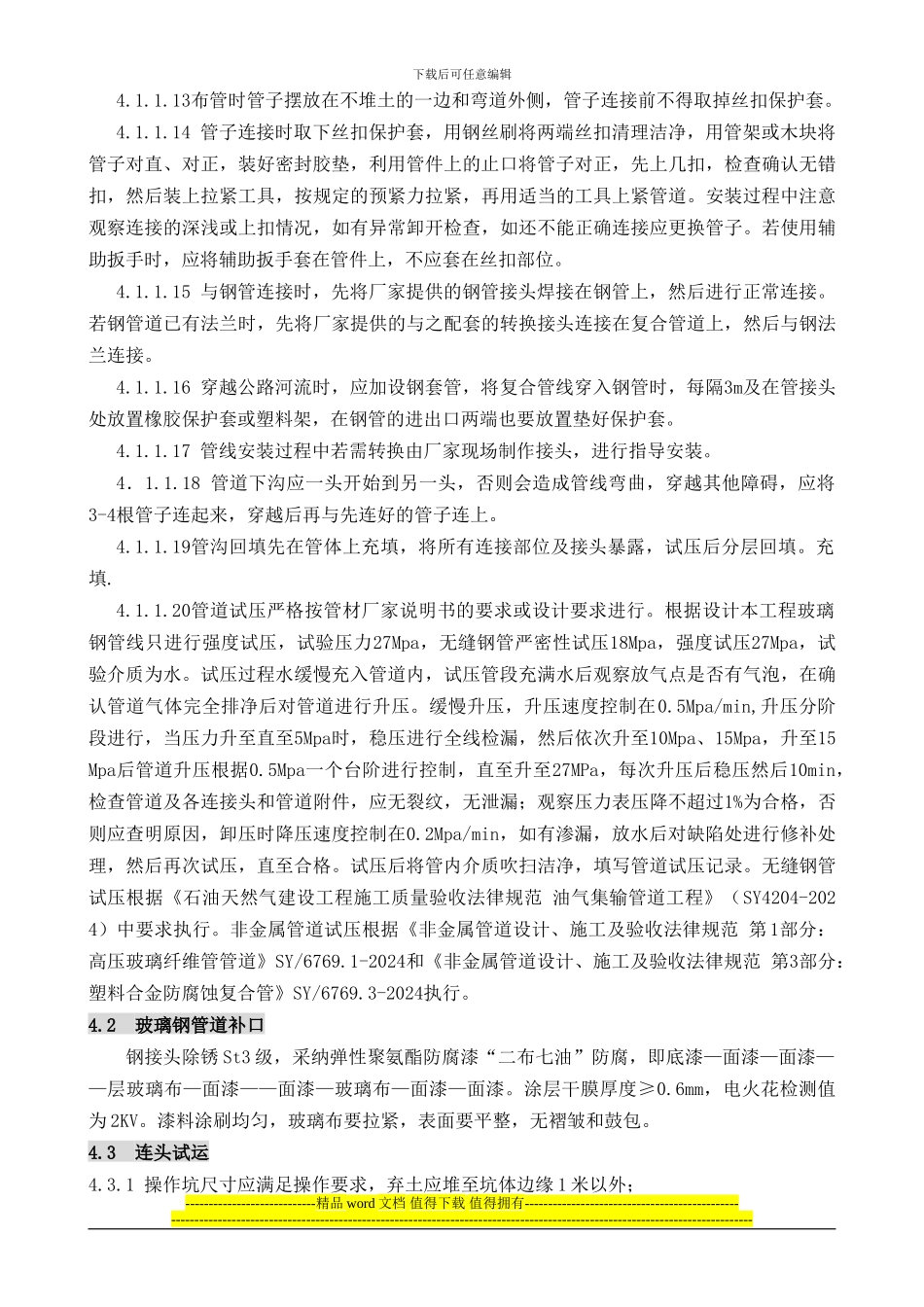

四、施工步骤4
1 管线敷设 管线采纳埋地敷设方式,注水支、干线埋深为管低-1
扫线宽度为5m,管沟边坡比为1:0
33,管沟沟底为(0
8+管道外径)m4
1 土方开挖:4
1 管沟开挖前进行测量放线,对管沟走向、位置、挖深、沟底宽度、边坡坡度、弃土位置等进行技术交底
2 管沟开挖时易将弃土堆放在没有布管一侧,堆土距沟边 不小于 1m,高度不高于1
