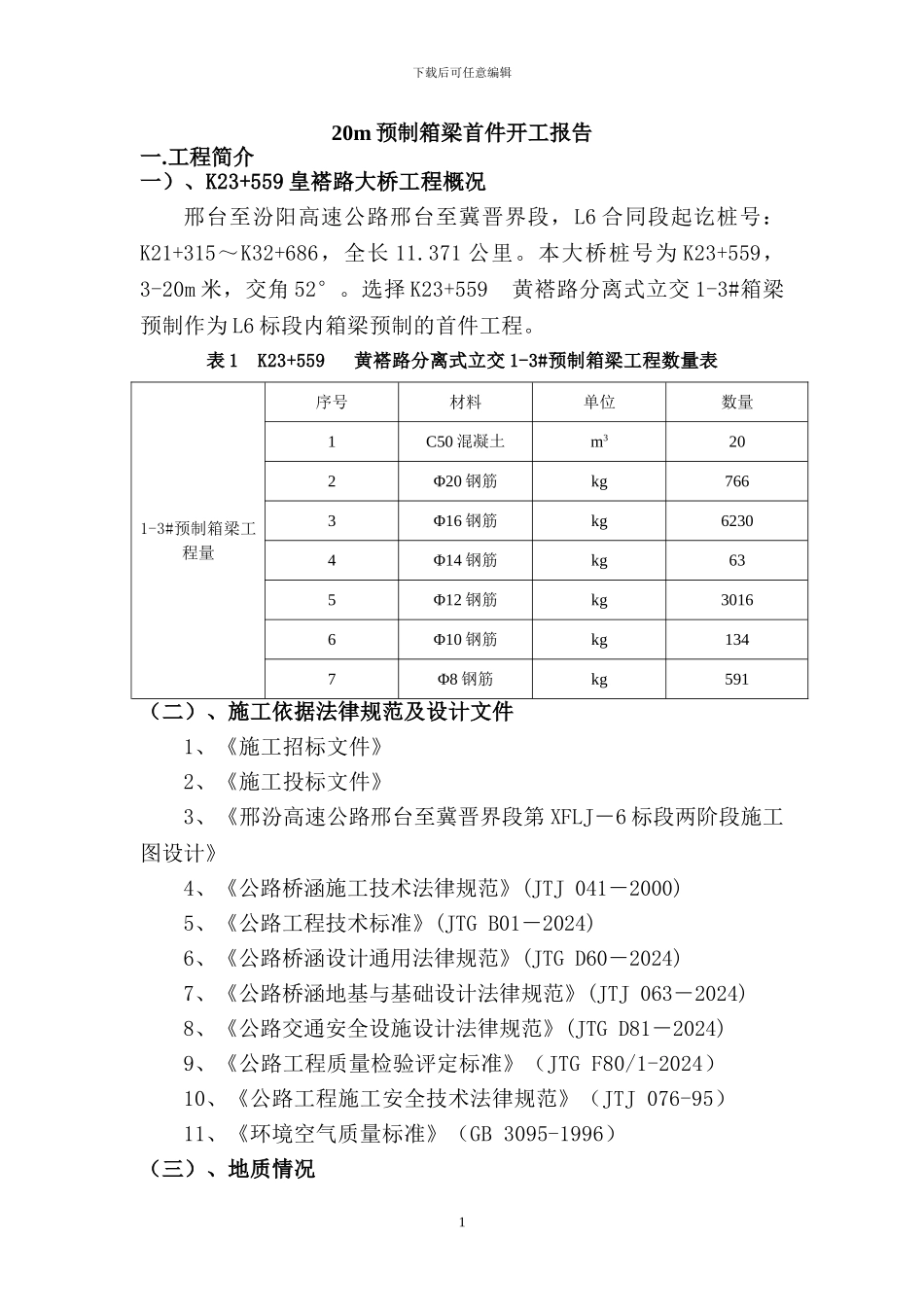

下载后可任意编辑20m 预制箱梁首件开工报告一
工程简介一)、K23+559 皇褡路大桥工程概况邢台至汾阳高速公路邢台至冀晋界段,L6 合同段起讫桩号:K21+315~K32+686,全长 11
371 公里
本大桥桩号为 K23+559, 3-20m 米,交角 52°
选择 K23+559 黄褡路分离式立交 1-3#箱梁预制作为 L6 标段内箱梁预制的首件工程
表 1 K23+559 黄褡路分离式立交 1-3#预制箱梁工程数量表1-3#预制箱梁工程量序号材料单位数量1C50 混凝土m3202Φ20 钢筋kg7663Φ16 钢筋kg62304Φ14 钢筋kg635Φ12 钢筋kg30166Φ10 钢筋kg1347Φ8 钢筋kg591(二)、施工依据法律规范及设计文件1、《施工招标文件》2、《施工投标文件》3、《邢汾高速公路邢台至冀晋界段第 XFLJ-6 标段两阶段施工图设计》4、《公路桥涵施工技术法律规范》(JTJ 041-2000)5、《公路工程技术标准》(JTG B01-2024)6、《公路桥涵设计通用法律规范》(JTG D60-2024)7、《公路桥涵地基与基础设计法律规范》(JTJ 063-2024)8、《公路交通安全设施设计法律规范》(JTG D81-2024)9、《公路工程质量检验评定标准》(JTG F80/1-2024)10、《公路工程施工安全技术法律规范》(JTJ 076-95)11、《环境空气质量标准》(GB 3095-1996)(三)、地质情况1下载后可任意编辑皇褡路大桥位于太行山丘陵区,地形略有起伏
地层主要为冲、洪积形成的粉质粘土、粉砂、中砂,下伏奥陶系白云岩,桥位区未见不良地质现象

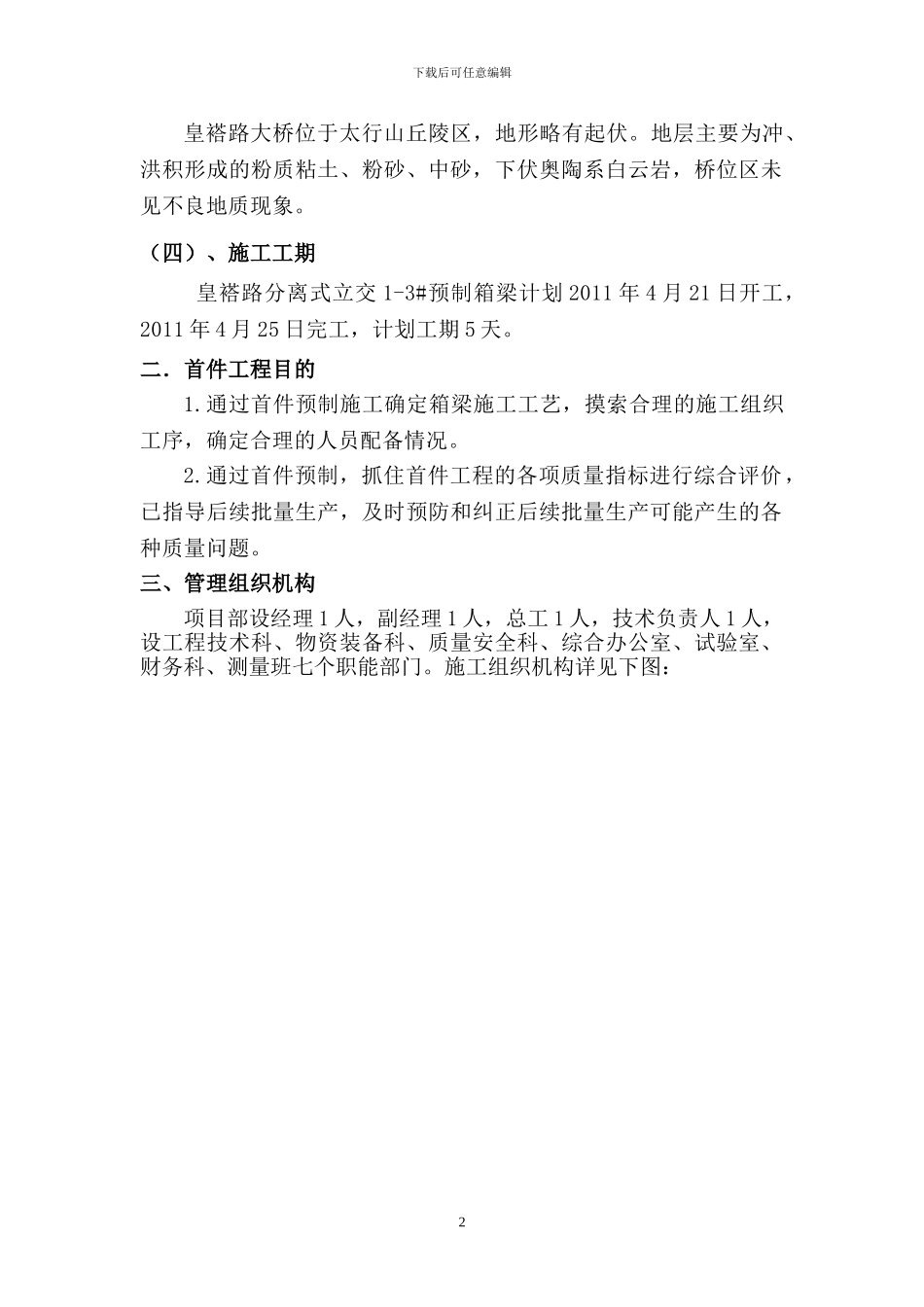

(四)、施工工期 皇褡路分离式立交 1-3#预制箱梁计划 2011 年 4 月 21 日开工,2011 年 4 月 25 日完工,计划工期 5 天

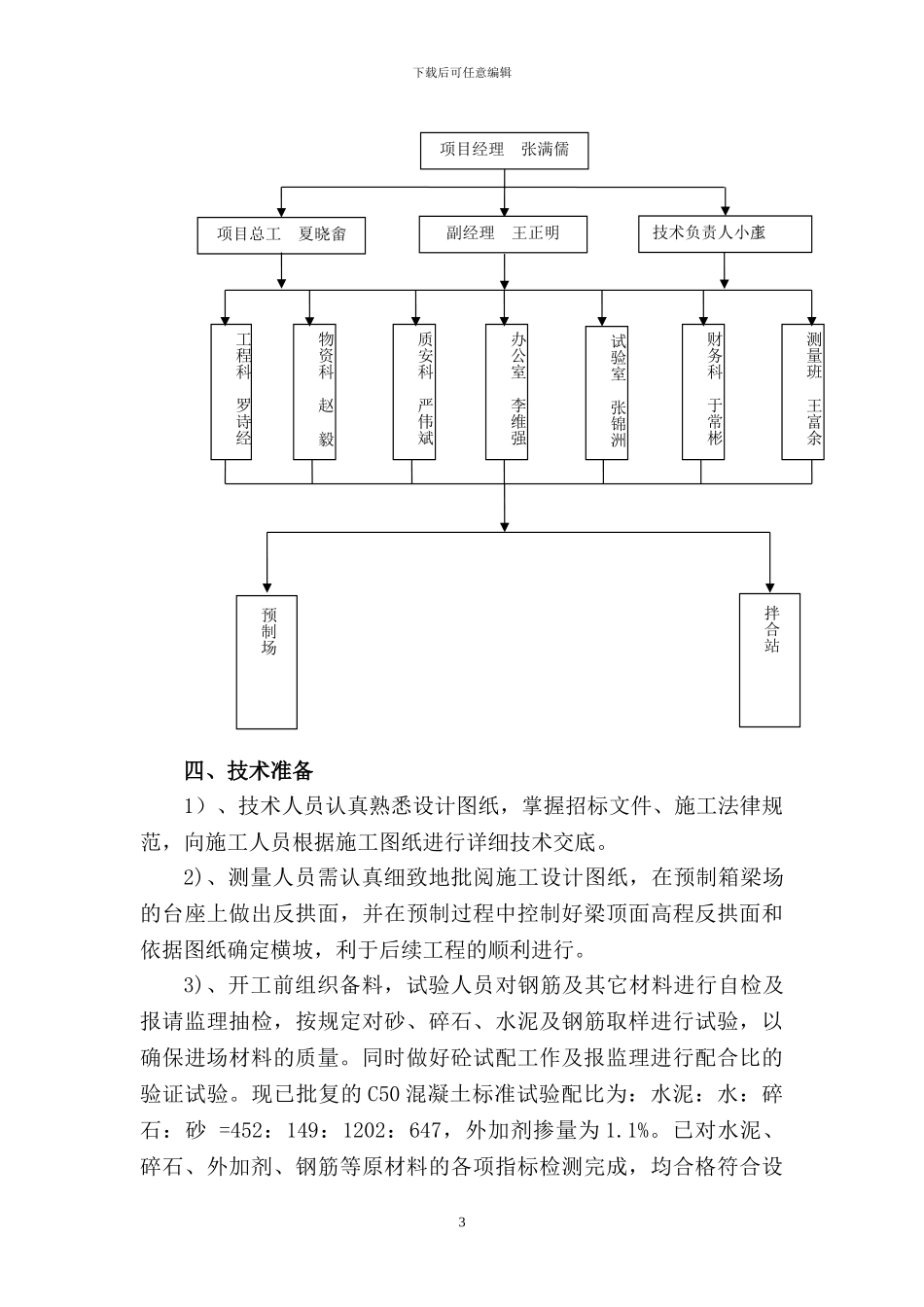

二.首件工程目的1
