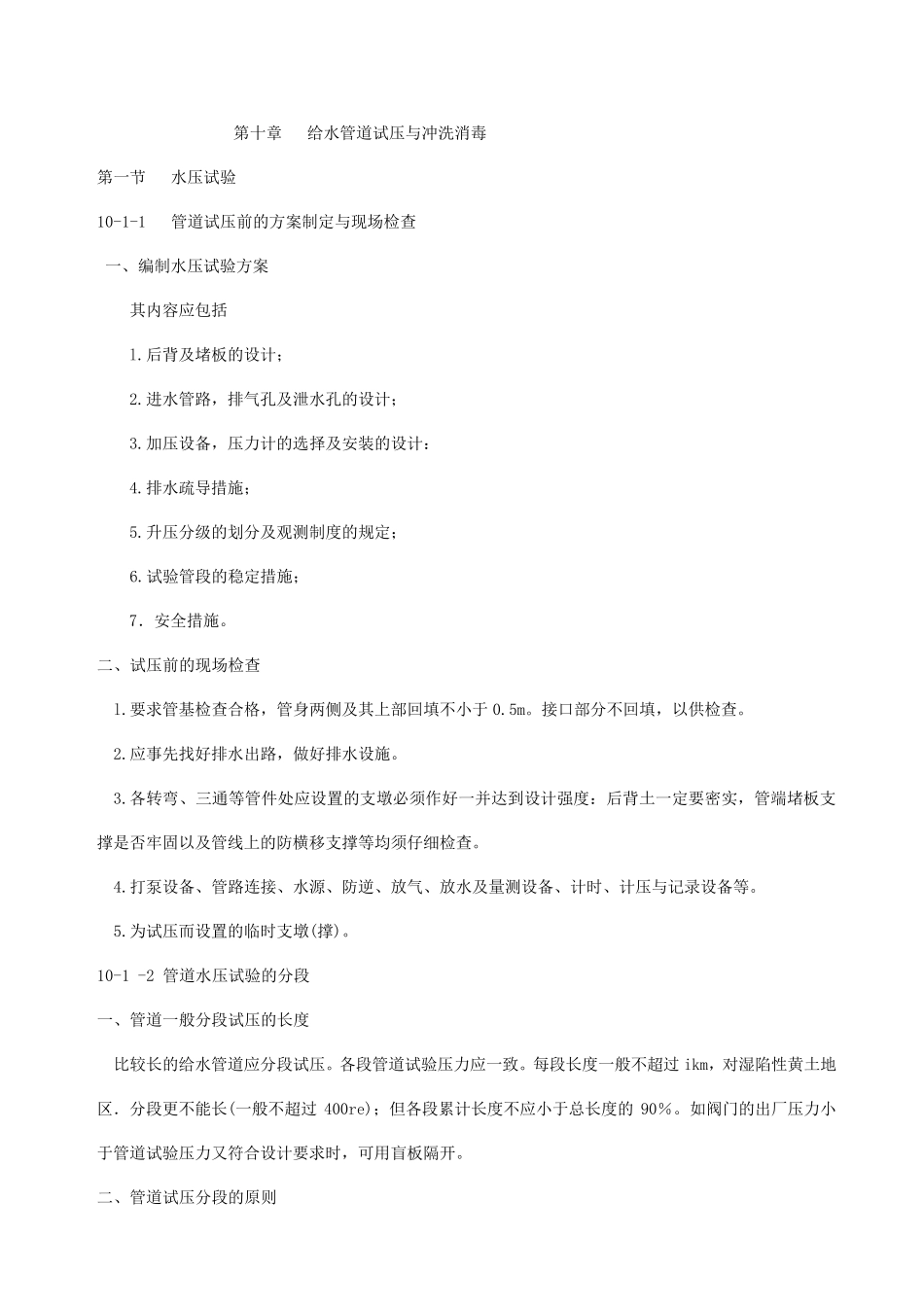

第十章 给水管道试压与冲洗消毒 第一节 水压试验 10-1-1 管道试压前的方案制定与现场检查 一、编制水压试验方案 其内容应包括 l
后背及堵板的设计; 2
进水管路,排气孔及泄水孔的设计; 3
加压设备,压力计的选择及安装的设计: 4
排水疏导措施; 5
升压分级的划分及观测制度的规定; 6
试验管段的稳定措施; 7.安全措施
二、试压前的现场检查 l
要求管基检查合格,管身两侧及其上部回填不小于 0
接口部分不回填,以供检查
应事先找好排水出路,做好排水设施
各转弯、三通等管件处应设置的支墩必须作好一并达到设计强度:后背土一定要密实,管端堵板支撑是否牢固以及管线上的防横移支撑等均须仔细检查
打泵设备、管路连接、水源、防逆、放气、放水及量测设备、计时、计压与记录设备等
为试压而设置的临时支墩(撑)
10-1 -2 管道水压试验的分段 一、管道一般分段试压的长度 比较长的给水管道应分段试压
各段管道试验压力应一致
每段长度一般不超过ikm,对湿陷性黄 土地区 .分段更 不能 长(一般不超过400re);但 各段累 计长度不应小于总 长度的90%
如 阀 门 的出厂 压力小于管道试验压力又 符 合设计要求时,可 用 盲 板隔 开

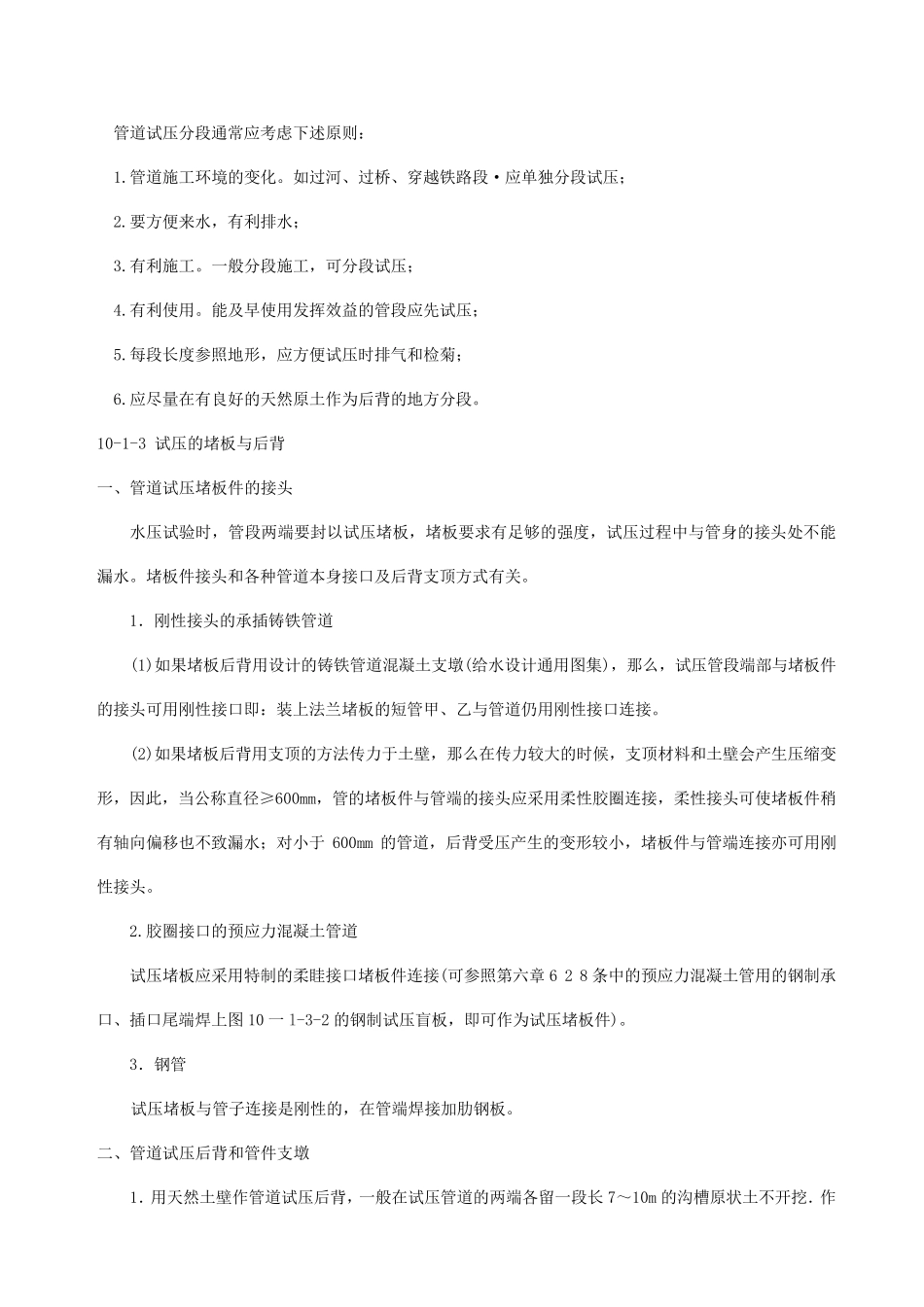

二、管道试压分段的原 则 管道试压分段通常应考虑下述原则: 1
管道施工环境的变化
如过河、过桥、穿越铁路段·应单独分段试压; 2
要方便来水,有利排水; 3
一般分段施工,可分段试压; 4
能及早使用发挥效益的管段应先试压; 5
每段长度参照地形,应方便试压时排气和检菊; 6
应尽量在有良好的天然原土作为后背的地方分段
10-1-3 试压的堵板与后背 一、管道试压堵板件的接头 水压试验时,管段两端要封以试压堵板,堵板要求有足够的强度,试压过程中与管身的接头处不能漏水
堵板件接头和各种管
