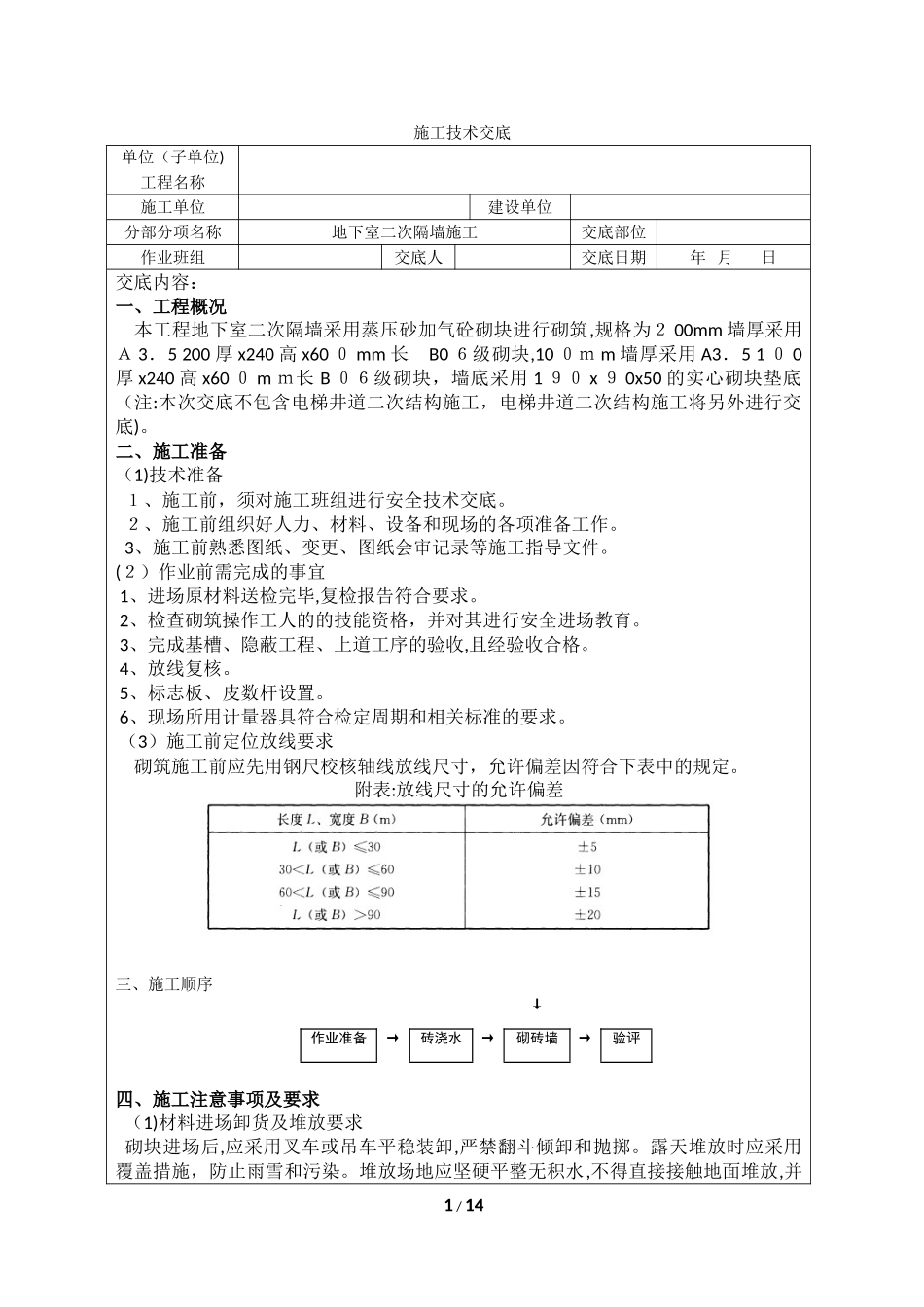

施工技术交底单位(子单位)工程名称施工单位建设单位分部分项名称地下室二次隔墙施工交底部位作业班组交底人交底日期年月日交底内容:一、工程概况本工程地下室二次隔墙采用蒸压砂加气砼砌块进行砌筑,规格为200mm墙厚采用A3.5200厚x240高x600mm长B06级砌块,100mm墙厚采用A3.5100厚x240高x600mm长B06级砌块,墙底采用190x90x50的实心砌块垫底(注:本次交底不包含电梯井道二次结构施工,电梯井道二次结构施工将另外进行交底)
二、施工准备(1)技术准备1、施工前,须对施工班组进行安全技术交底
2、施工前组织好人力、材料、设备和现场的各项准备工作
3、施工前熟悉图纸、变更、图纸会审记录等施工指导文件
(2)作业前需完成的事宜1、进场原材料送检完毕,复检报告符合要求
2、检查砌筑操作工人的的技能资格,并对其进行安全进场教育
3、完成基槽、隐蔽工程、上道工序的验收,且经验收合格
4、放线复核
5、标志板、皮数杆设置
6、现场所用计量器具符合检定周期和相关标准的要求
(3)施工前定位放线要求砌筑施工前应先用钢尺校核轴线放线尺寸,允许偏差因符合下表中的规定
附表:放线尺寸的允许偏差三、施工顺序↓作业准备→砖浇水→砌砖墙→验评四、施工注意事项及要求(1)材料进场卸货及堆放要求砌块进场后,应采用叉车或吊车平稳装卸,严禁翻斗倾卸和抛掷
露天堆放时应采用覆盖措施,防止雨雪和污染
堆放场地应坚硬平整无积水,不得直接接触地面堆放,并1/14且靠近施工现场,以减少多次搬运
砌块应按品种、规格及强度等级分别堆放整齐,堆放高度不应超过2m

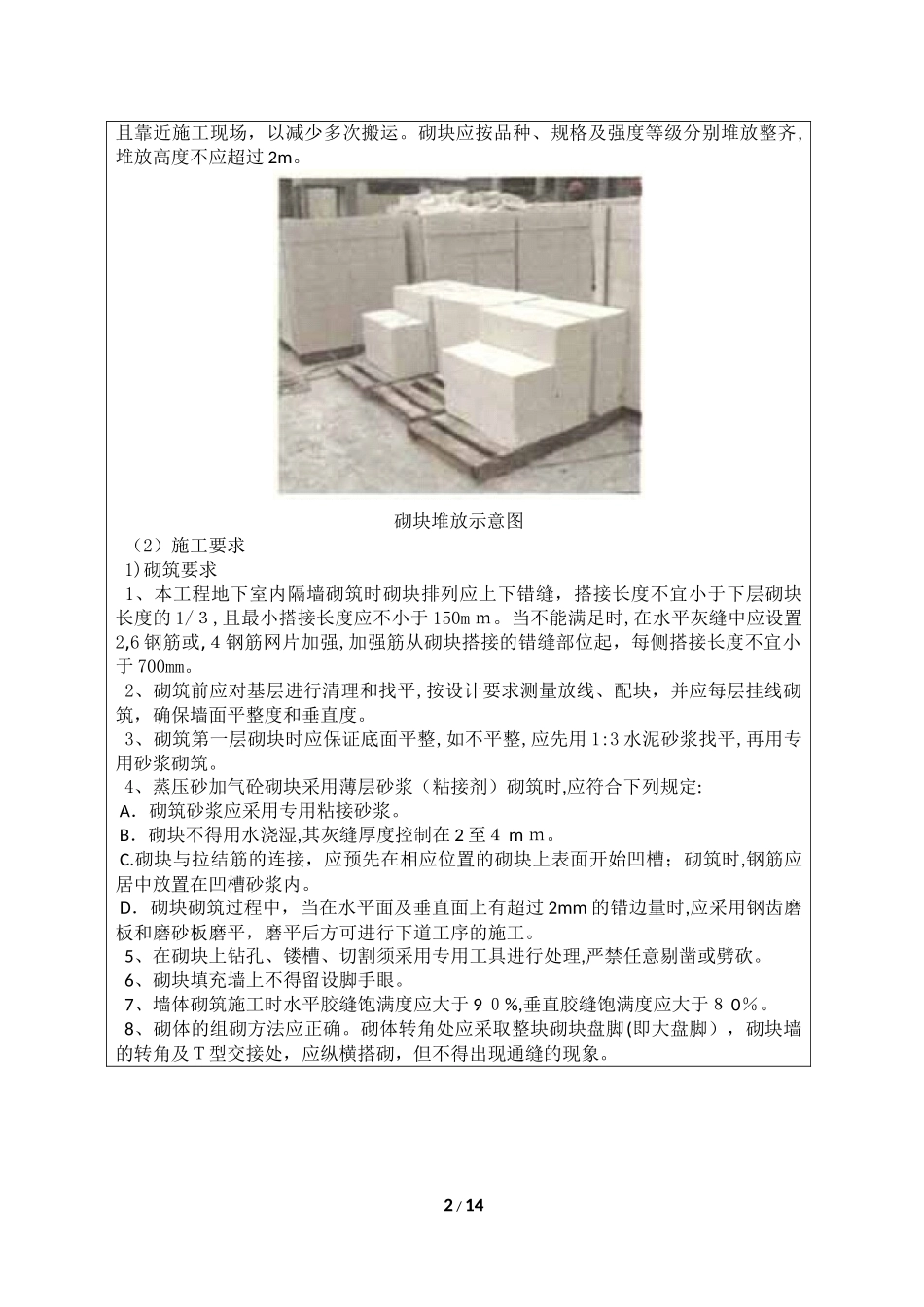

砌块堆放示意图(2)施工要求1)砌筑要求1、本工程地下室内隔墙砌筑时砌块排列应上下错缝,搭接长度不宜小于下层砌块长度的1/3,且最小搭接长度应不小于150mm
当不能满足时,在水平灰缝中应设置2,6钢筋或,4钢筋网片加强,加强筋从砌块搭接
