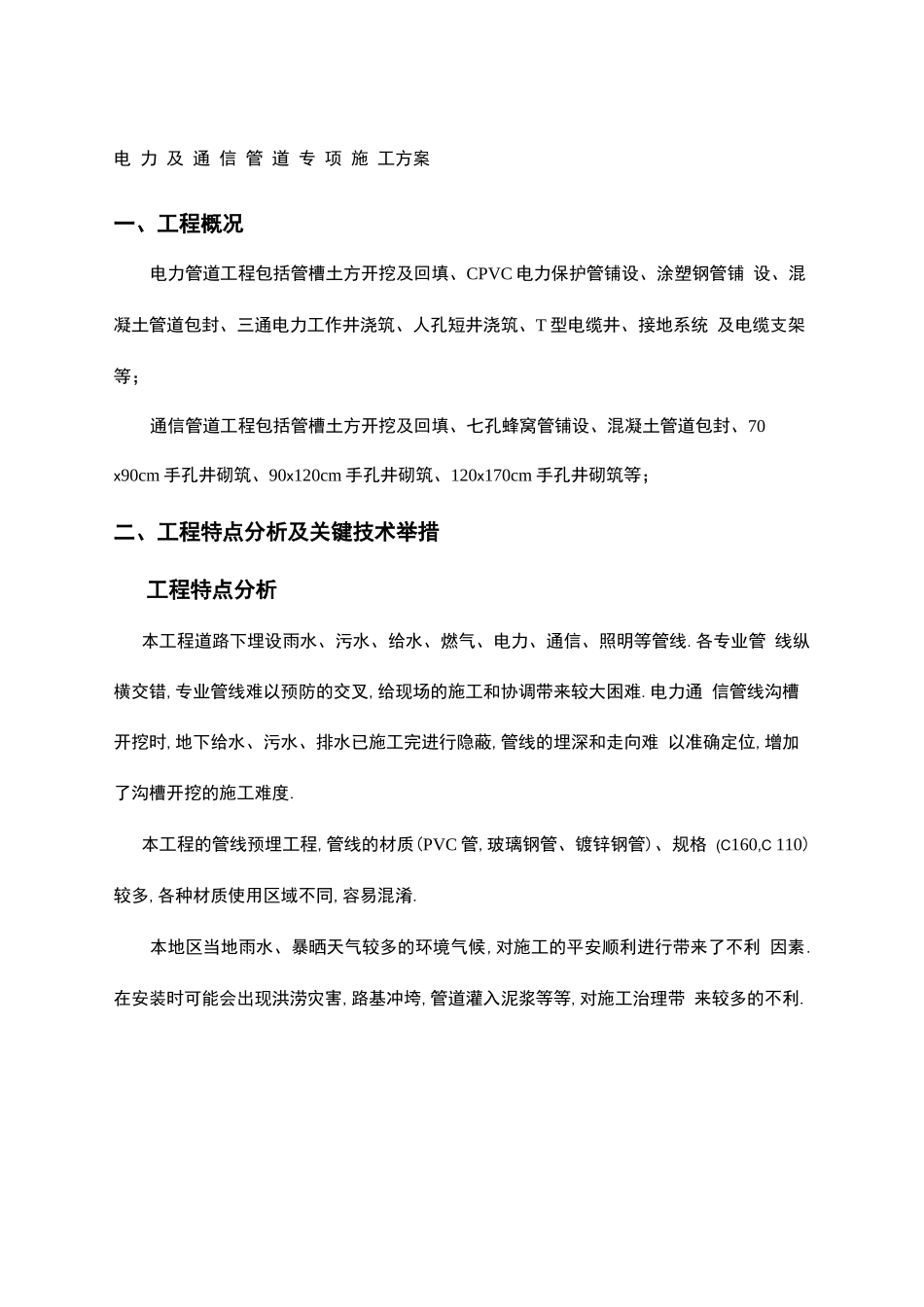

电力及通信管道专项施工方案WTD standardization office【WTD 5AB- WTDK 08- WTD 2C】电 力 及 通 信 管 道 专 项 施 工方案一、工程概况电力管道工程包括管槽土方开挖及回填、CPVC 电力保护管铺设、涂塑钢管铺 设、混凝土管道包封、三通电力工作井浇筑、人孔短井浇筑、T 型电缆井、接地系统 及电缆支架等;通信管道工程包括管槽土方开挖及回填、七孔蜂窝管铺设、混凝土管道包封、70 x90cm 手孔井砌筑、90x120cm 手孔井砌筑、120x170cm 手孔井砌筑等;二、工程特点分析及关键技术举措工程特点分析本工程道路下埋设雨水、污水、给水、燃气、电力、通信、照明等管线
各专业管 线纵横交错,专业管线难以预防的交叉,给现场的施工和协调带来较大困难
电力通 信管线沟槽开挖时,地下给水、污水、排水已施工完进行隐蔽,管线的埋深和走向难 以准确定位,增加了沟槽开挖的施工难度
本工程的管线预埋工程,管线的材质(PVC 管,玻璃钢管、镀锌钢管)、规格 (C160,C 110)较多,各种材质使用区域不同,容易混淆
本地区当地雨水、暴晒天气较多的环境气候,对施工的平安顺利进行带来了不利 因素
在安装时可能会出现洪涝灾害,路基冲垮,管道灌入泥浆等等,对施工治理带 来较多的不利

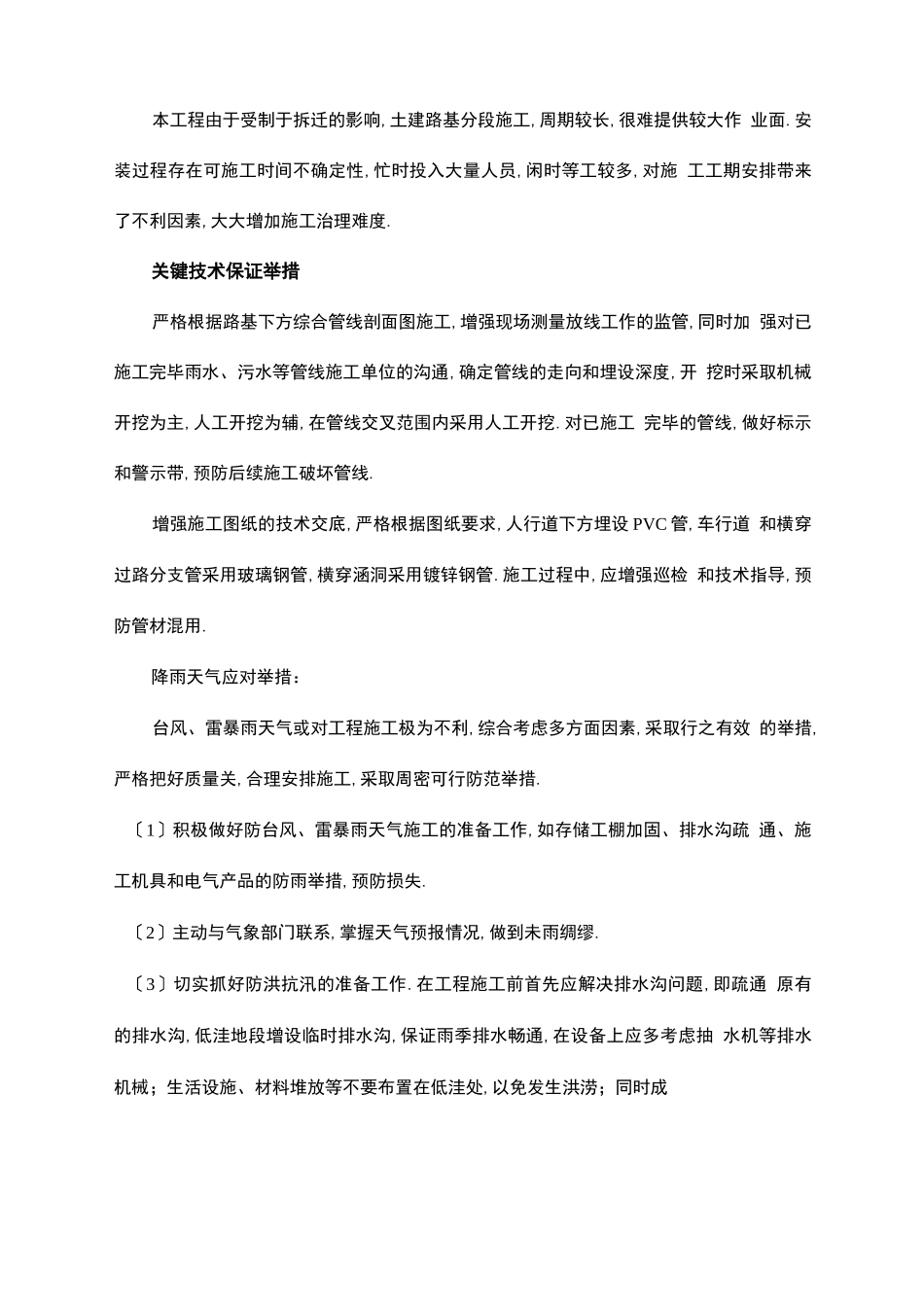

本工程由于受制于拆迁的影响,土建路基分段施工,周期较长,很难提供较大作 业面
安装过程存在可施工时间不确定性,忙时投入大量人员,闲时等工较多,对施 工工期安排带来了不利因素,大大增加施工治理难度
关键技术保证举措严格根据路基下方综合管线剖面图施工,增强现场测量放线工作的监管,同时加 强对已施工完毕雨水、污水等管线施工单位的沟通,确定管线的走向和埋设深度,开 挖时采取机械开挖为主,人工开挖为辅,在管线交叉范围内采用人工开挖
对已施工 完毕的管线,做好标示和警示带,预防后续施工破
