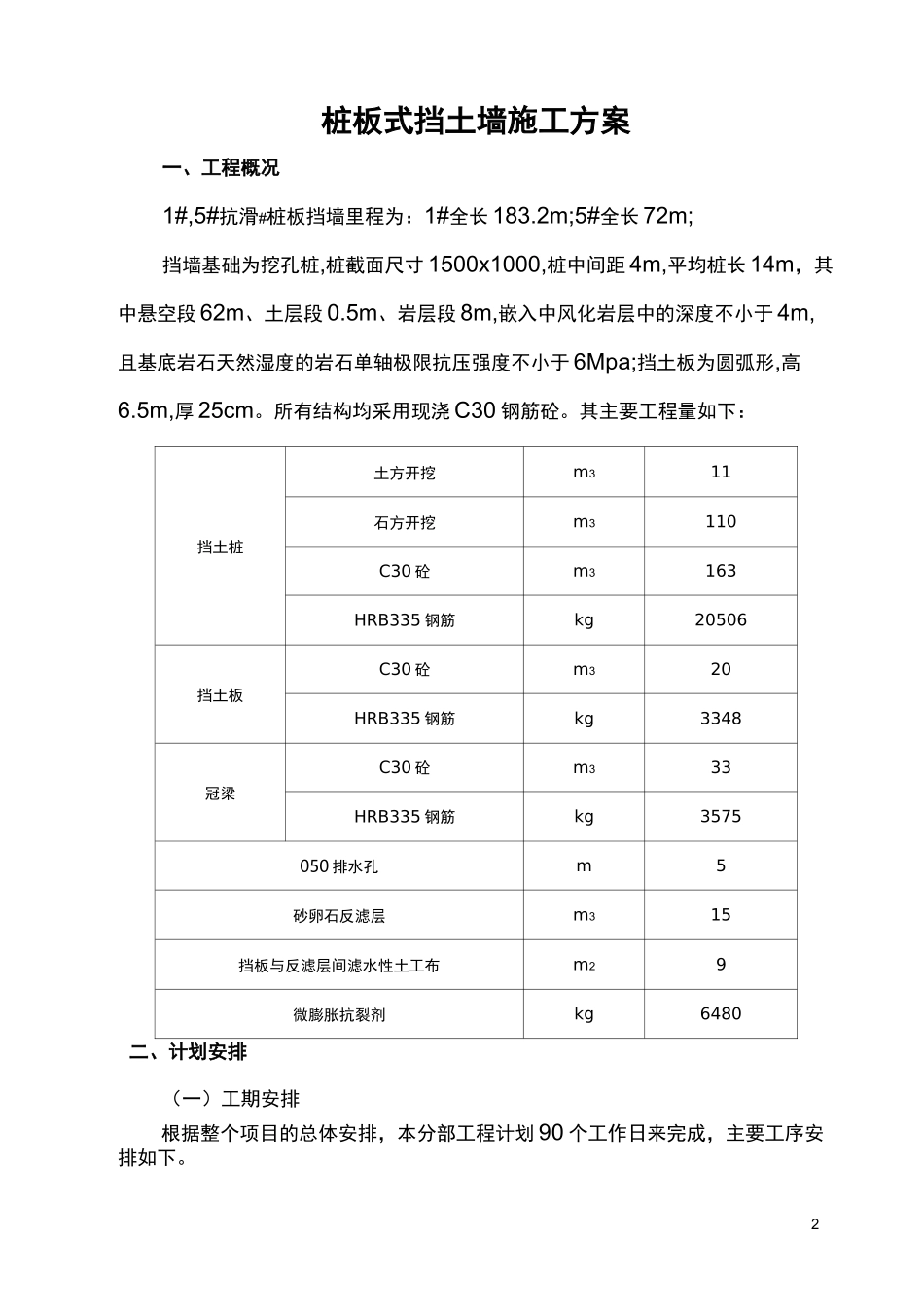

1一、工程概况二、工期计划三、施工方案选择四、总体施工流程五、施工方法及要点六、各项保证措施2桩板式挡土墙施工方案一、工程概况1#,5#抗滑#桩板挡墙里程为:1#全长 183
2m;5#全长 72m;挡墙基础为挖孔桩,桩截面尺寸 1500x1000,桩中间距 4m,平均桩长 14m,其中悬空段 62m、土层段 0
5m、岩层段 8m,嵌入中风化岩层中的深度不小于 4m,且基底岩石天然湿度的岩石单轴极限抗压强度不小于 6Mpa;挡土板为圆弧形,高6
5m,厚 25cm
所有结构均采用现浇 C30 钢筋砼
其主要工程量如下:挡土桩土方开挖m311石方开挖m3110C30 砼m3163HRB335 钢筋kg20506挡土板C30 砼m320HRB335 钢筋kg3348冠梁C30 砼m333HRB335 钢筋kg3575050 排水孔m5砂卵石反滤层m315挡板与反滤层间滤水性土工布m29微膨胀抗裂剂kg6480二、计划安排(一)工期安排根据整个项目的总体安排,本分部工程计划 90 个工作日来完成,主要工序安排如下

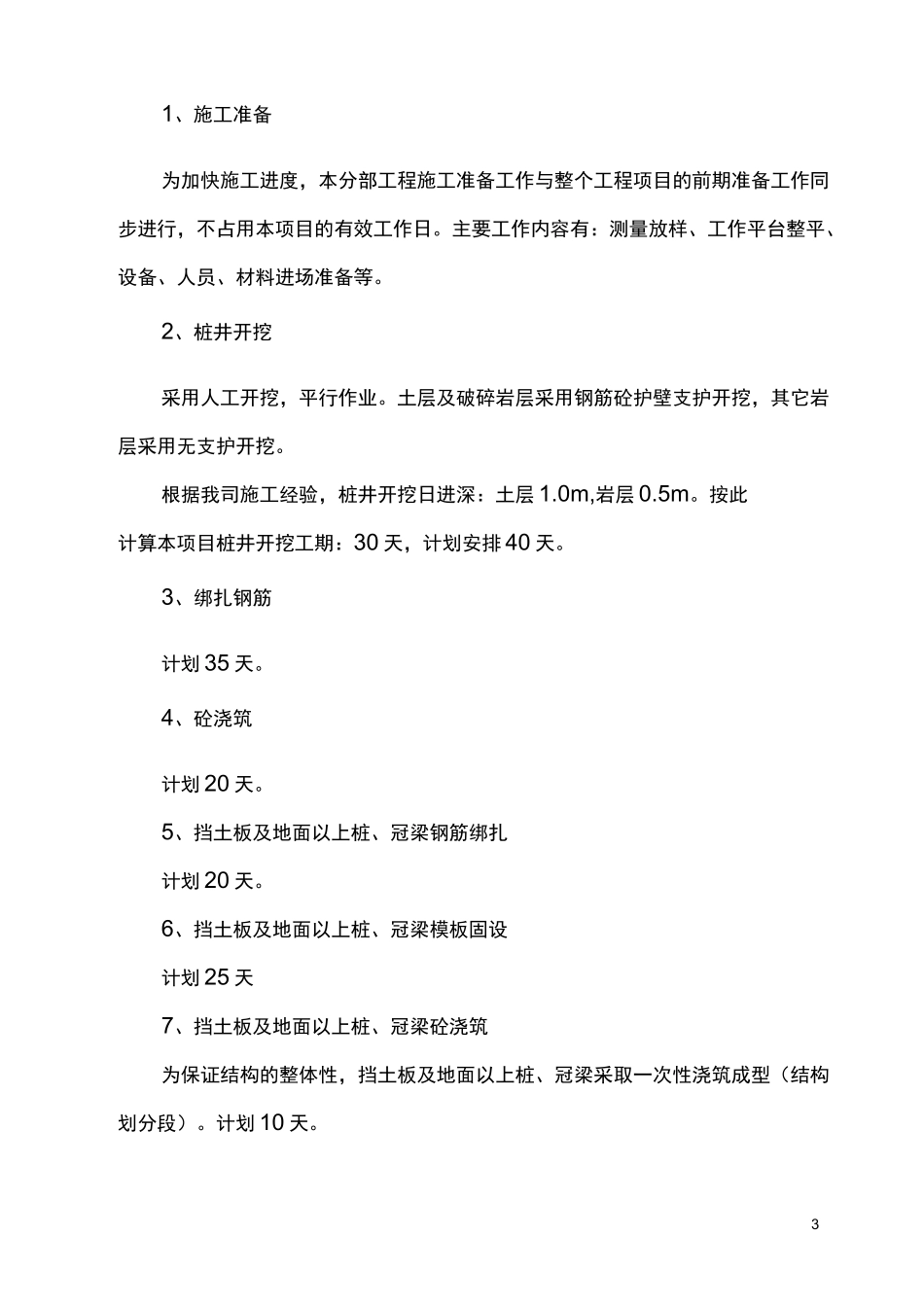

31、施工准备为加快施工进度,本分部工程施工准备工作与整个工程项目的前期准备工作同步进行,不占用本项目的有效工作日
主要工作内容有:测量放样、工作平台整平、设备、人员、材料进场准备等
2、桩井开挖采用人工开挖,平行作业
土层及破碎岩层采用钢筋砼护壁支护开挖,其它岩层采用无支护开挖
根据我司施工经验,桩井开挖日进深:土层 1
0m,岩层 0
按此计算本项目桩井开挖工期:30 天,计划安排 40 天
3、绑扎钢筋计划 35 天
4、砼浇筑计划 20 天
5、挡土板及地面以上桩、冠梁钢筋绑扎计划 20 天
6、挡土板及地面以上桩、冠梁模板固设计划 25 天7、挡土板及地面以上桩、冠梁砼浇筑为保证结构的整体性,挡土板及地面以上桩、冠梁采取一次性浇筑成型(结构划分段)
