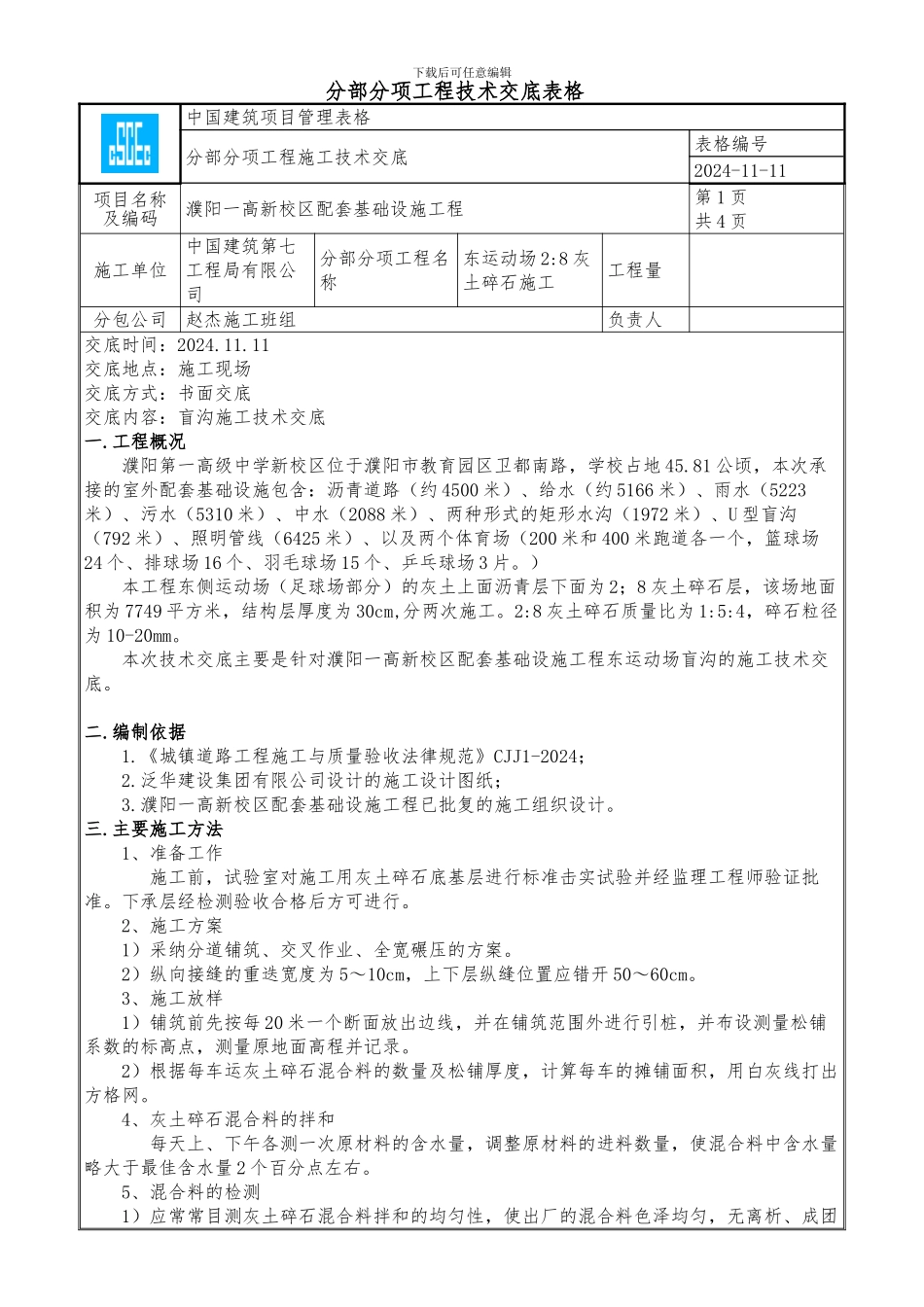

下载后可任意编辑 分部分项工程技术交底表格中国建筑项目管理表格分部分项工程施工技术交底表格编号2024-11-11项目名称及编码濮阳一高新校区配套基础设施工程第 1 页共 4 页施工单位中国建筑第七工程局有限公司分部分项工程名称东运动场 2:8 灰土碎石施工工程量分包公司赵杰施工班组负责人交底时间:2024
11交底地点:施工现场交底方式:书面交底交底内容:盲沟施工技术交底一
工程概况濮阳第一高级中学新校区位于濮阳市教育园区卫都南路,学校占地 45
81 公顷,本次承接的室外配套基础设施包含:沥青道路(约 4500 米)、给水(约 5166 米)、雨水(5223米)、污水(5310 米)、中水(2088 米)、两种形式的矩形水沟(1972 米)、U 型盲沟(792 米)、照明管线(6425 米)、以及两个体育场(200 米和 400 米跑道各一个,篮球场24 个、排球场 16 个、羽毛球场 15 个、乒乓球场 3 片
)本工程东侧运动场(足球场部分)的灰土上面沥青层下面为 2;8 灰土碎石层,该场地面积为 7749 平方米,结构层厚度为 30cm,分两次施工
2:8 灰土碎石质量比为 1:5:4,碎石粒径为 10-20mm
本次技术交底主要是针对濮阳一高新校区配套基础设施工程东运动场盲沟的施工技术交底
编制依据 1
《城镇道路工程施工与质量验收法律规范》CJJ1-2024; 2
泛华建设集团有限公司设计的施工设计图纸; 3
濮阳一高新校区配套基础设施工程已批复的施工组织设计
主要施工方法 1、准备工作 施工前,试验室对施工用灰土碎石底基层进行标准击实试验并经监理工程师验证批准
下承层经检测验收合格后方可进行
2、施工方案 1)采纳分道铺筑、交叉作业、全宽碾压的方案
2)纵向接缝的重迭宽度为 5~10cm,上下层纵缝位置应错开 50~60cm

3、施工放样
