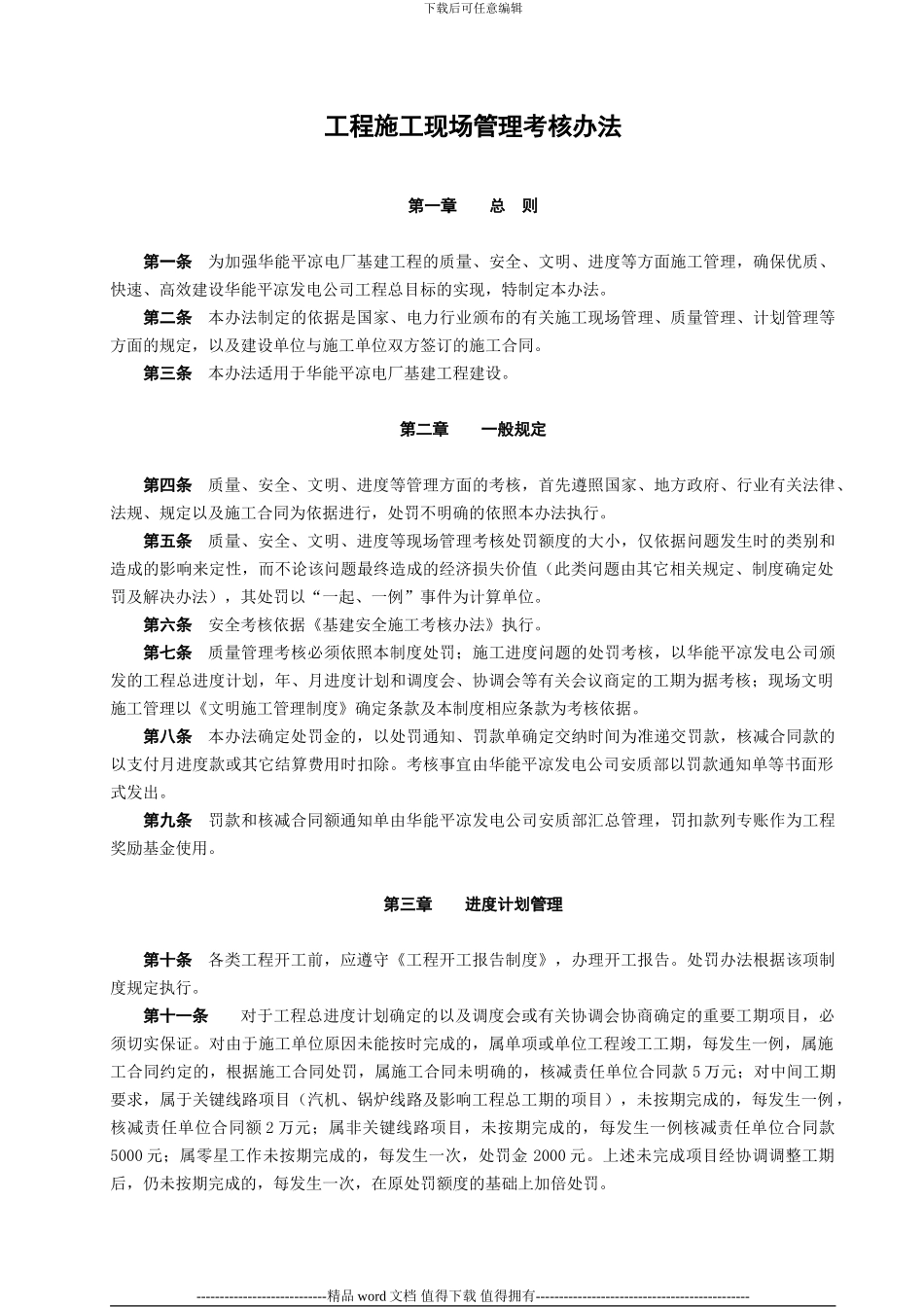

华能平凉发电有限责任公司管理制度 HNPD-19-JG33工程施工现场管理考核办法 2007-12-24 发布 2007-12-24 实施华能平凉发电有限责任公司 发 布华能平凉发电有限责任公司HHNPNPDD下载后可任意编辑工程施工现场管理考核办法第一章 总 则第一条为加强华能平凉电厂基建工程的质量、安全、文明、进度等方面施工管理,确保优质、快速、高效建设华能平凉发电公司工程总目标的实现,特制定本办法
第二条本办法制定的依据是国家、电力行业颁布的有关施工现场管理、质量管理、计划管理等方面的规定,以及建设单位与施工单位双方签订的施工合同
第三条本办法适用于华能平凉电厂基建工程建设
第二章 一般规定第四条质量、安全、文明、进度等管理方面的考核,首先遵照国家、地方政府、行业有关法律、法规、规定以及施工合同为依据进行,处罚不明确的依照本办法执行
第五条质量、安全、文明、进度等现场管理考核处罚额度的大小,仅依据问题发生时的类别和造成的影响来定性,而不论该问题最终造成的经济损失价值(此类问题由其它相关规定、制度确定处罚及解决办法),其处罚以“一起、一例”事件为计算单位
第六条安全考核依据《基建安全施工考核办法》执行
第七条质量管理考核必须依照本制度处罚;施工进度问题的处罚考核,以华能平凉发电公司颁发的工程总进度计划,年、月进度计划和调度会、协调会等有关会议商定的工期为据考核;现场文明施工管理以《文明施工管理制度》确定条款及本制度相应条款为考核依据
第八条本办法确定处罚金的,以处罚通知、罚款单确定交纳时间为准递交罚款,核减合同款的以支付月进度款或其它结算费用时扣除
考核事宜由华能平凉发电公司安质部以罚款通知单等书面形式发出
第九条罚款和核减合同额通知单由华能平凉发电公司安质部汇总管理,罚扣款列专账作为工程奖励基金使用
第三章 进度计划管理第十条各类工程开工前,应遵守《工程开工报告制度》
