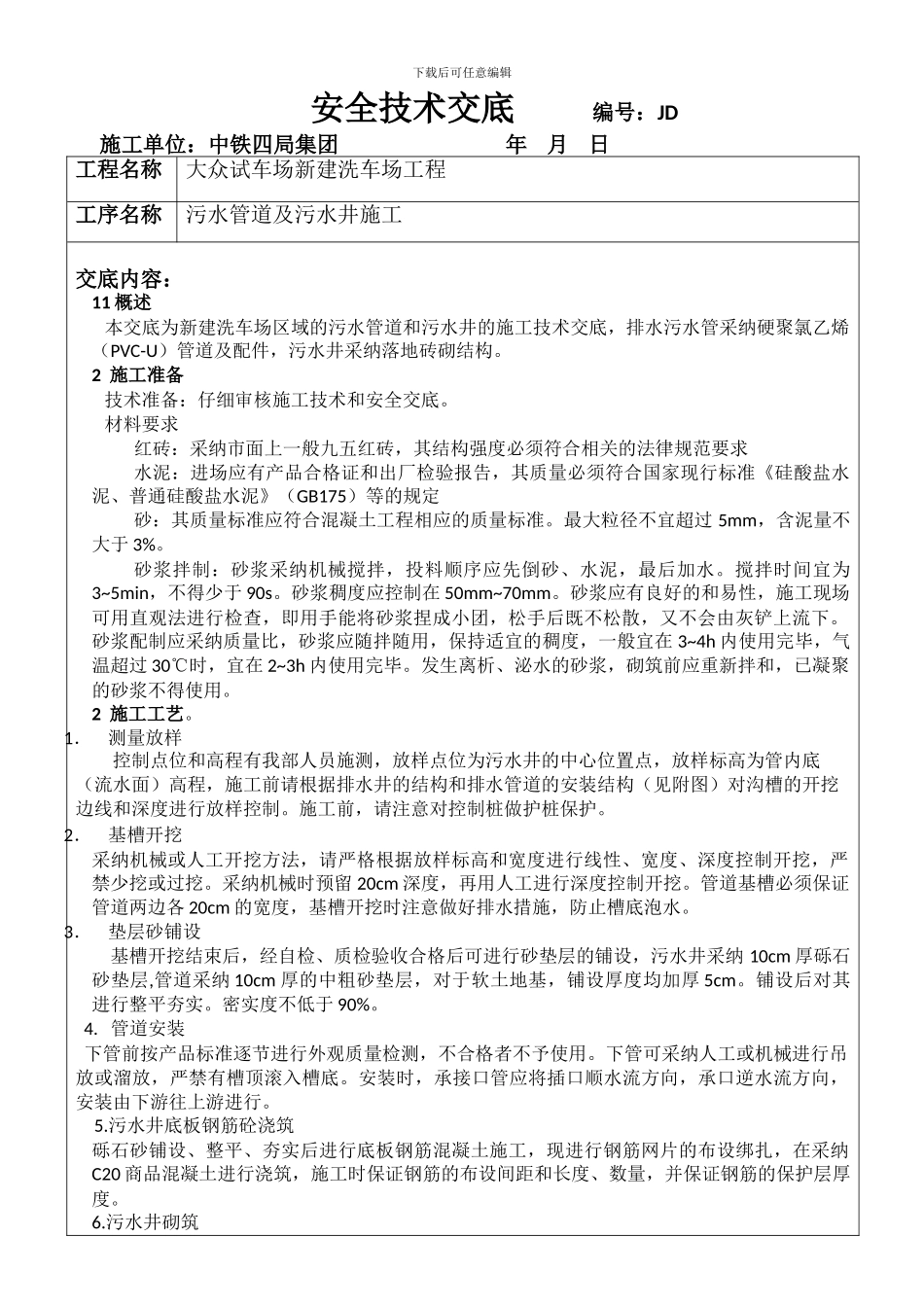

下载后可任意编辑安全技术交底 编号:JD施工单位:中铁四局集团 年 月 日 工程名称大众试车场新建洗车场工程工序名称污水管道及污水井施工交底内容:11 概述 本交底为新建洗车场区域的污水管道和污水井的施工技术交底,排水污水管采纳硬聚氯乙烯(PVC-U)管道及配件,污水井采纳落地砖砌结构
2 施工准备 技术准备:仔细审核施工技术和安全交底
材料要求红砖:采纳市面上一般九五红砖,其结构强度必须符合相关的法律规范要求水泥:进场应有产品合格证和出厂检验报告,其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定砂:其质量标准应符合混凝土工程相应的质量标准
最大粒径不宜超过 5mm,含泥量不大于 3%
砂浆拌制:砂浆采纳机械搅拌,投料顺序应先倒砂、水泥,最后加水
搅拌时间宜为3~5min,不得少于 90s
砂浆稠度应控制在 50mm~70mm
砂浆应有良好的和易性,施工现场可用直观法进行检查,即用手能将砂浆捏成小团,松手后既不松散,又不会由灰铲上流下
砂浆配制应采纳质量比,砂浆应随拌随用,保持适宜的稠度,一般宜在 3~4h 内使用完毕,气温超过 30℃时,宜在 2~3h 内使用完毕
发生离析、泌水的砂浆,砌筑前应重新拌和,已凝聚的砂浆不得使用
2 施工工艺
1.测量放样控制点位和高程有我部人员施测,放样点位为污水井的中心位置点,放样标高为管内底(流水面)高程,施工前请根据排水井的结构和排水管道的安装结构(见附图)对沟槽的开挖边线和深度进行放样控制
施工前,请注意对控制桩做护桩保护
2.基槽开挖采纳机械或人工开挖方法,请严格根据放样标高和宽度进行线性、宽度、深度控制开挖,严禁少挖或过挖
采纳机械时预留 20cm 深度,再用人工进行深度控制开挖
管道基槽必须保证管道两边各 20cm 的宽度,基槽开挖时注意做好排水措施,防止槽底泡水
3.垫层砂铺设基槽开挖结束后,
