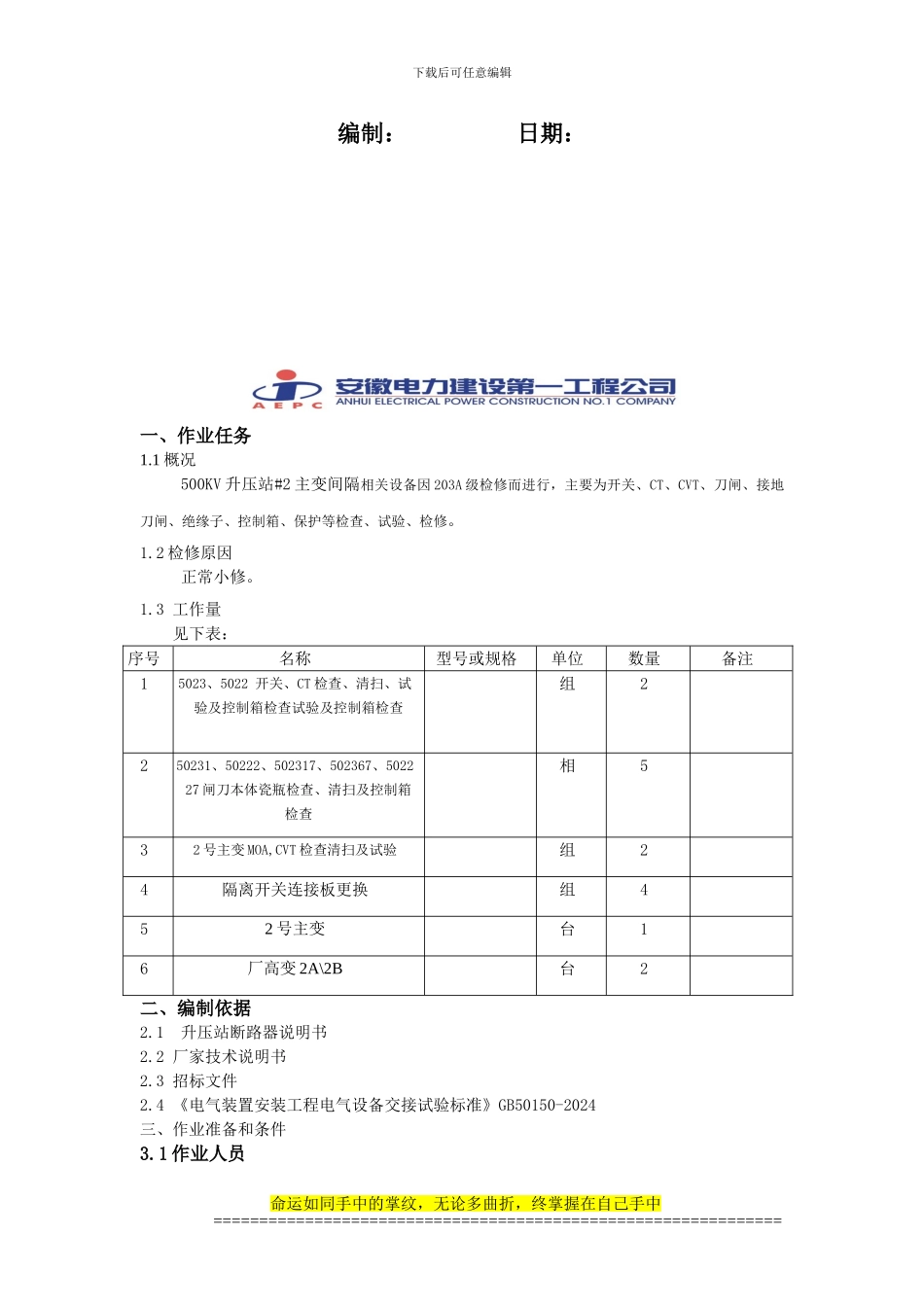

下载后可任意编辑华润电力(常熟)有限公司 3×650MW 检修工程500kv 升压站及 2 号主变厂高变施工安全措施批准:日期: 审核:日期: 命运如同手中的掌纹,无论多曲折,终掌握在自己手中==============================================================下载后可任意编辑编制:日期: 一、作业任务1
1 概况500KV 升压站#2 主变间隔相关设备因 203A 级检修而进行,主要为开关、CT、CVT、刀闸、接地刀闸、绝缘子、控制箱、保护等检查、试验、检修
2 检修原因正常小修
3 工作量见下表:序号名称型号或规格单位数量备注15023、5022 开关、CT 检查、清扫、试验及控制箱检查试验及控制箱检查组2250231、50222、502317、502367、502227 闸刀本体瓷瓶检查、清扫及控制箱检查相532 号主变 MOA,CVT 检查清扫及试验组24隔离开关连接板更换组452 号主变台16厂高变 2A\2B台2二、编制依据2
1 升压站断路器说明书2
2 厂家技术说明书2
3 招标文件2
4 《电气装置安装工程电气设备交接试验标准》GB50150-2024三、作业准备和条件3

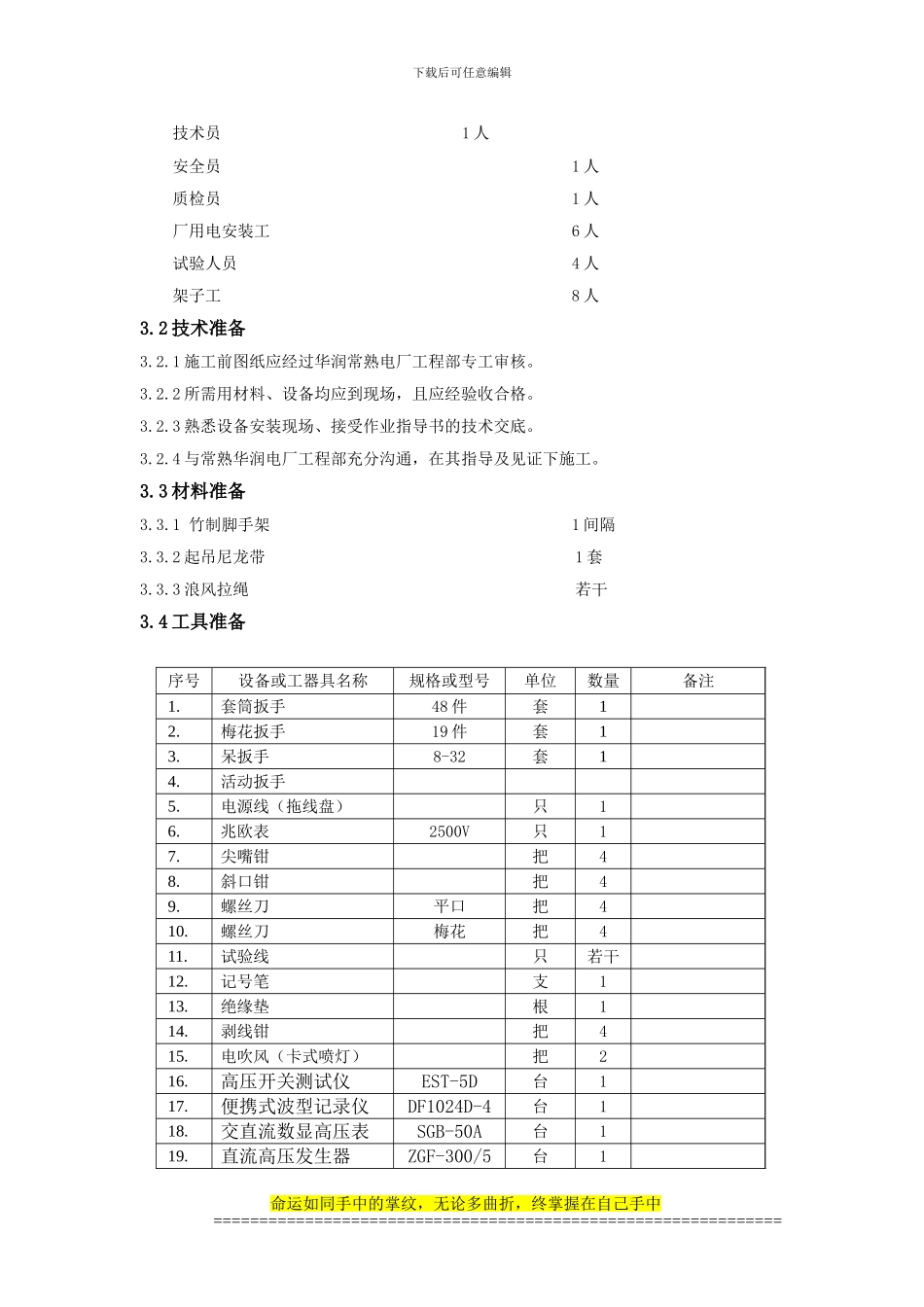

1 作业人员命运如同手中的掌纹,无论多曲折,终掌握在自己手中==============================================================下载后可任意编辑技术员 1 人安全员 1 人质检员 1 人厂用电安装工 6 人试验人员 4 人架子工 8 人3
2 技术准备3
1 施工前图纸应经过华润常熟电厂工程部专工审核
2 所需用材料、设备均应到现场,且应经验收合格
3 熟悉设备安装现场、接受作业指导书的技术交底
4 与常熟华润电厂工程部充分沟通,在其指导及见证
