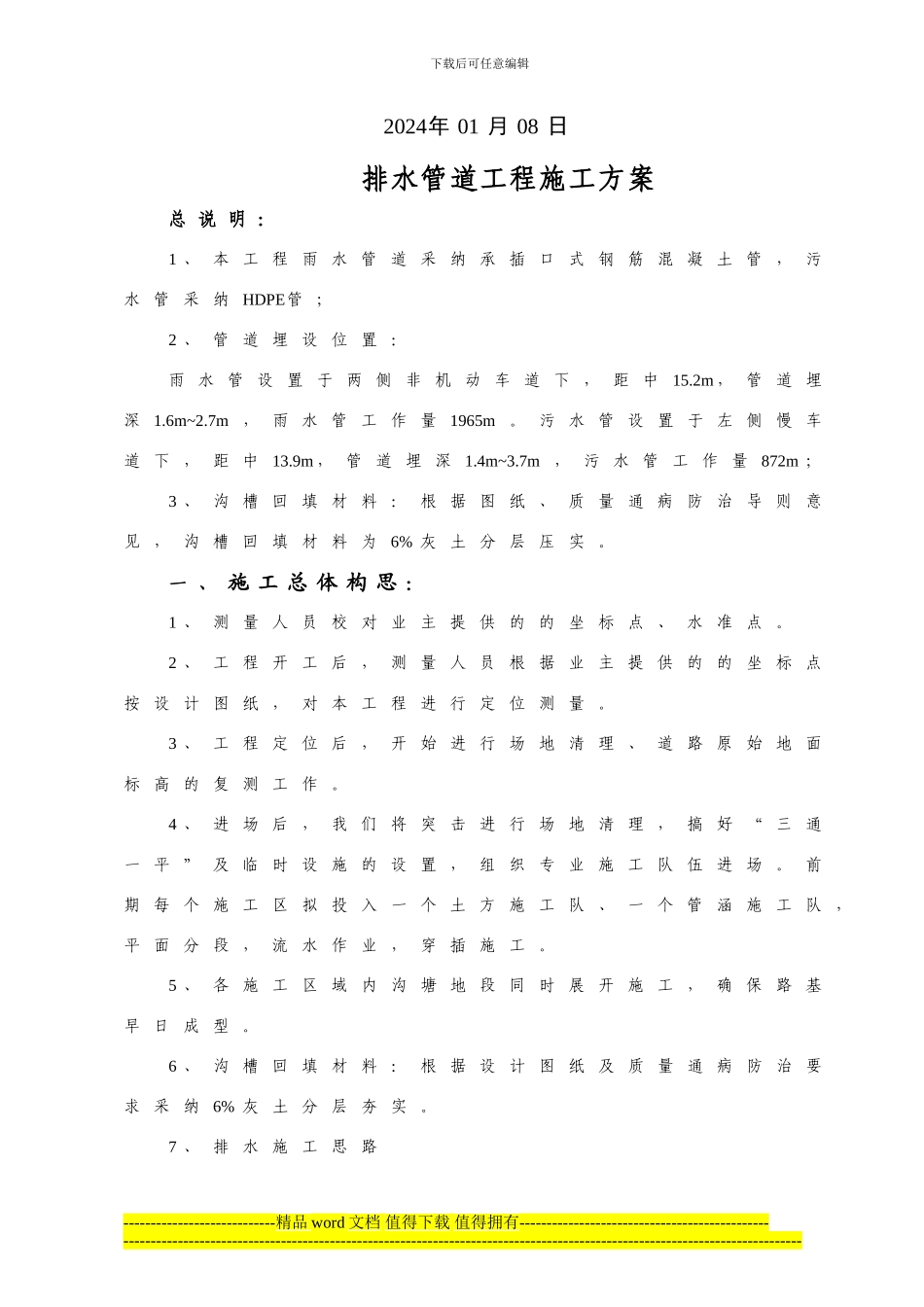

下载后可任意编辑六合区复兴路一期道路改造工程排水工程分部分项工程施工方案编 制 : 复 核 : 审 定 : 南 京 大 地 建 设 ( 集 团 ) 股 份 有 限 公 司----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑2024年 01 月 08 日排水管道工程施工方案总 说 明 :1 、本工程雨水管道采纳承插口式钢筋混凝土管,污水管采纳HDPE管;2 、管道埋设位置:雨水管设置于两侧非机动车道下,距中15
2m ,管道埋深1
7m,雨水管工作量1965m
污水管设置于左侧慢车道下,距中13
9m ,管道埋深1
7m,污水管工作量872m ;3 、沟槽回填材料:根据图纸、质量通病防治导则意见,沟槽回填材料为6% 灰土分层压实

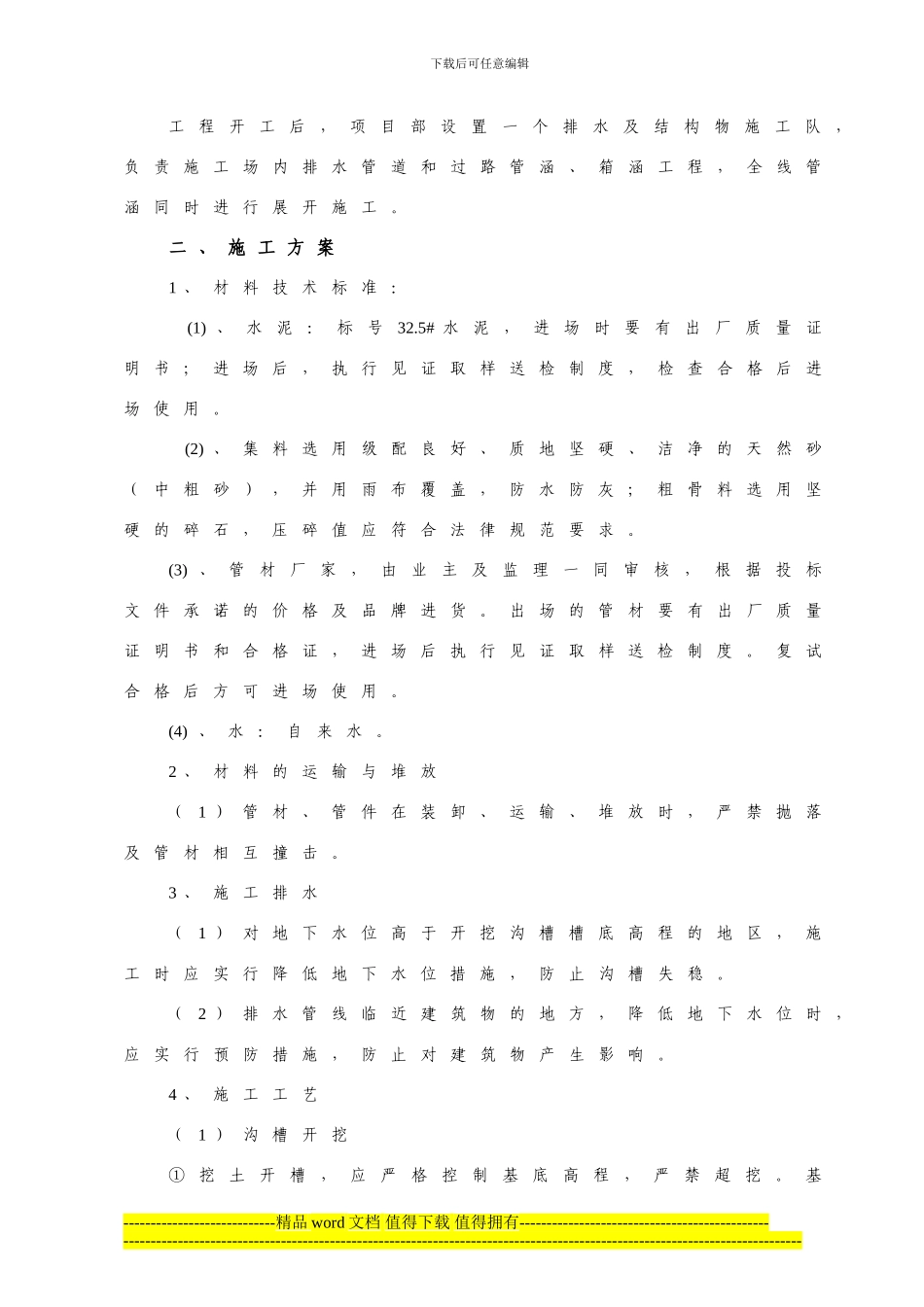

一 、 施 工 总 体 构 思 :1 、测量人员校对业主提供的的坐标点、水准点
2 、工程开工后,测量人员根据业主提供的的坐标点按设计图纸,对本工程进行定位测量
3 、工程定位后,开始进行场地清理、道路原始地面标高的复测工作
4 、进场后,我们将突击进行场地清理,搞好“三通一平”及临时设施的设置,组织专业施工队伍进场
前期每个施工区拟投入一个土方施工队、一个管涵施工队,平面分段,流水作业,穿插施工
5 、各施工区域内沟塘地段同时展开施工,确保路基早日成型
6 、沟槽回填材料:根据设计图纸及质量通病防治要求采纳6% 灰土分层夯实
