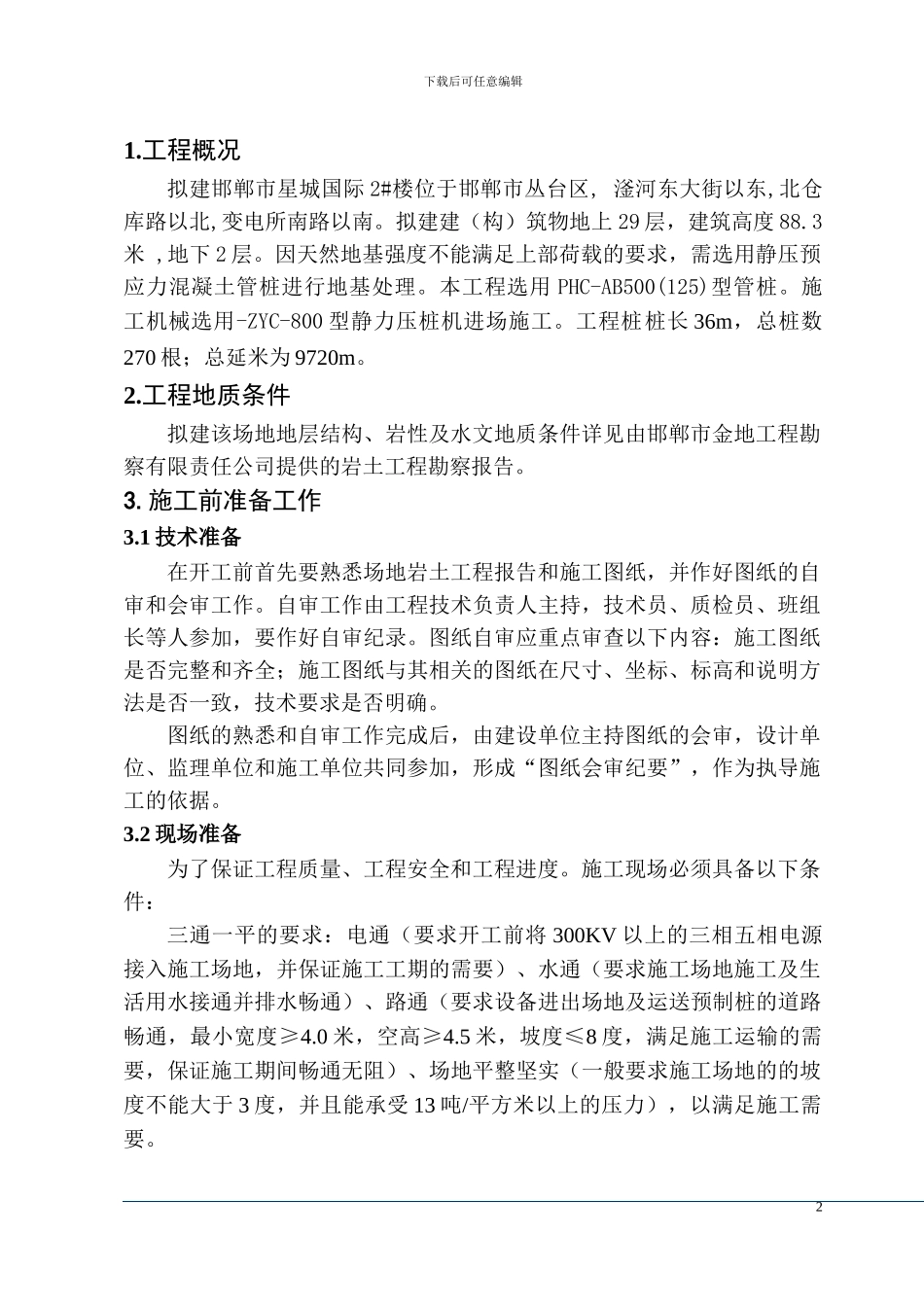

邯郸市星城国际 2#楼 精品文档下载 【本页是封面,下载后可以删除!】长治市建安地基处理有限公司1最新资料,word 文档,可以自由编辑!!下载后可任意编辑1.工程概况拟建邯郸市星城国际 2#楼位于邯郸市丛台区, 滏河东大街以东,北仓库路以北,变电所南路以南。拟建建(构)筑物地上 29 层,建筑高度 88.3米 ,地下 2 层。因天然地基强度不能满足上部荷载的要求,需选用静压预应力混凝土管桩进行地基处理。本工程选用 PHC-AB500(125)型管桩。施工机械选用-ZYC-800 型静力压桩机进场施工。工程桩桩长 36m,总桩数270 根;总延米为 9720m。2.工程地质条件拟建该场地地层结构、岩性及水文地质条件详见由邯郸市金地工程勘察有限责任公司提供的岩土工程勘察报告。3.施工前准备工作3.1 技术准备在开工前首先要熟悉场地岩土工程报告和施工图纸,并作好图纸的自审和会审工作。自审工作由工程技术负责人主持,技术员、质检员、班组长等人参加,要作好自审纪录。图纸自审应重点审查以下内容:施工图纸是否完整和齐全;施工图纸与其相关的图纸在尺寸、坐标、标高和说明方法是否一致,技术要求是否明确。图纸的熟悉和自审工作完成后,由建设单位主持图纸的会审,设计单位、监理单位和施工单位共同参加,形成“图纸会审纪要”,作为执导施工的依据。3.2 现场准备为了保证工程质量、工程安全和工程进度。施工现场必须具备以下条件:三通一平的要求:电通(要求开工前将 300KV 以上的三相五相电源接入施工场地,并保证施工工期的需要)、水通(要求施工场地施工及生活用水接通并排水畅通)、路通(要求设备进出场地及运送预制桩的道路畅通,最小宽度≥4.0 米,空高≥4.5 米,坡度≤8 度,满足施工运输的需要,保证施工期间畅通无阻)、场地平整坚实(一般要求施工场地的的坡度不能大于 3 度,并且能承受 13 吨/平方米以上的压力),以满足施工需要。2下载后可任意编辑清除施工场地地面,使场地边桩外不小于 6 米范围内无任何地面障碍物。清除施工场地地面、地下及架空障碍,如清除地下障碍,要求清除后及时回填夯实,使施工现场具备施工条件。3.3 施工人员的配置(1)该工程由项目经理负责,项目部由项目经理、项目副经理、技术负责人、施工员、质检员、安全员、材料员、资料员等组成。项目经理负总责。(2)劳动力组织每台静压桩机分两个班组,每个班组基本人员组成如下:主机手 2 名,吊机手 2 名,焊工 2 名,辅工 4 名。四...
