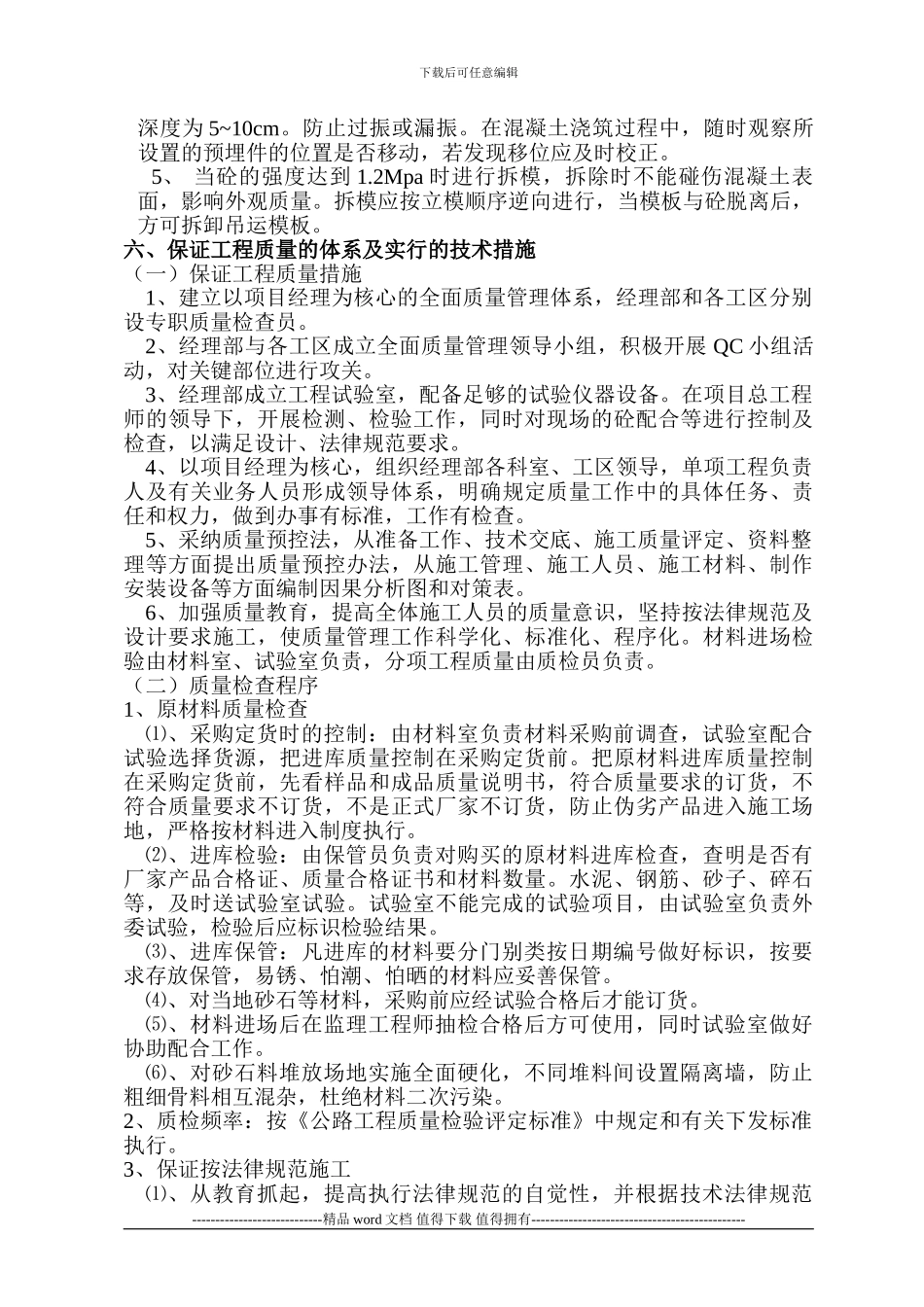

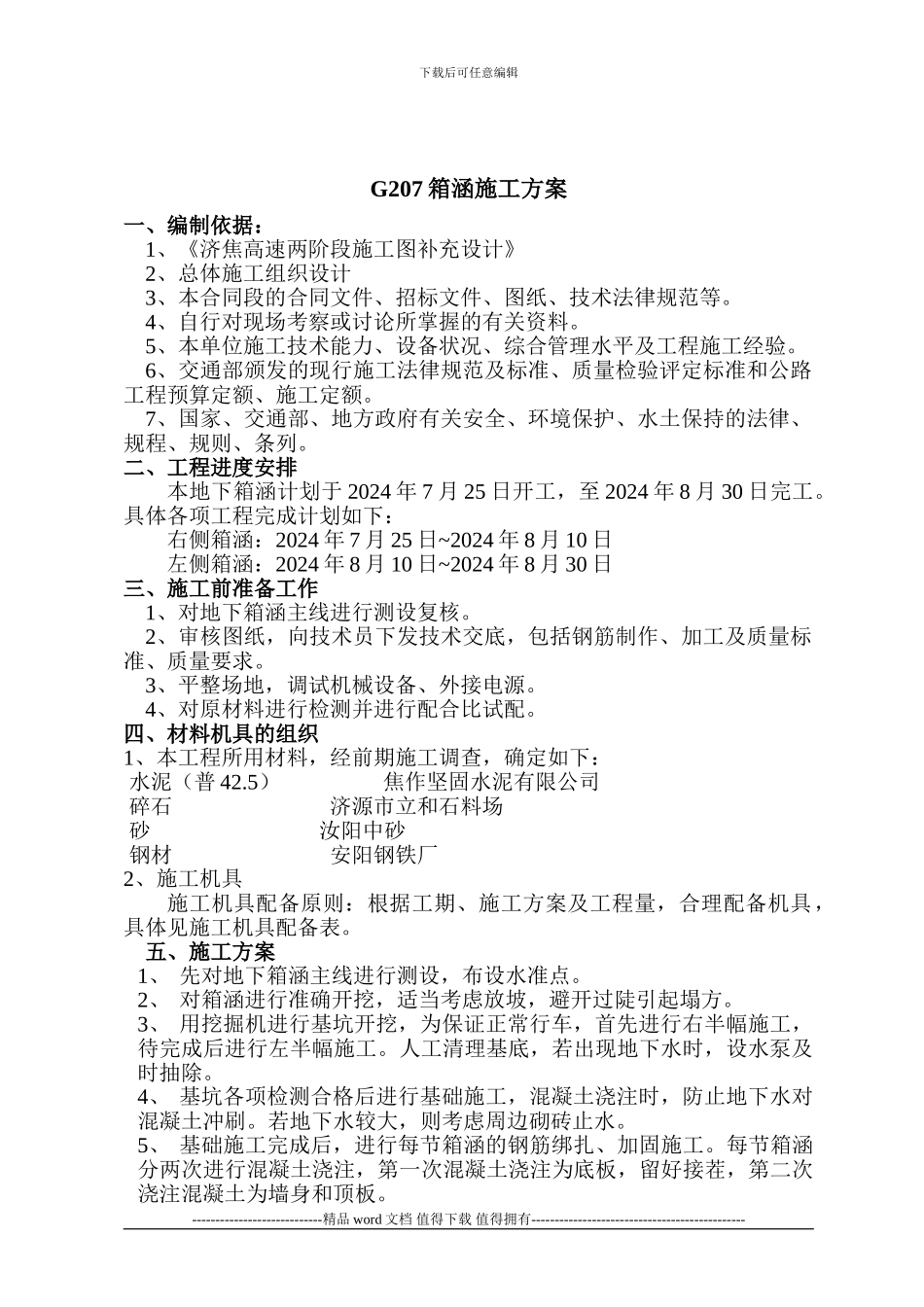

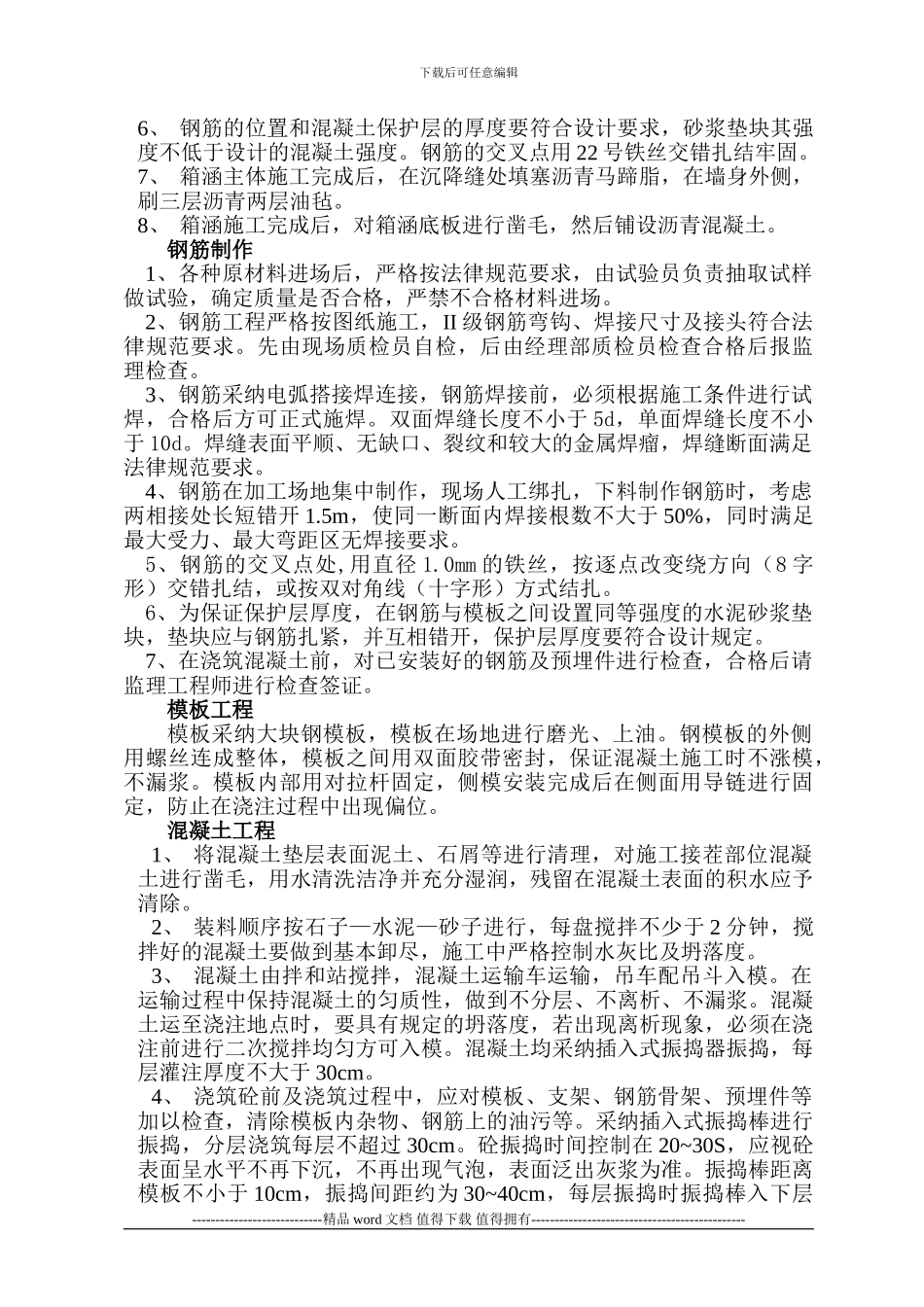

下载后可任意编辑G207 箱涵施工方案一、编制依据:1、《济焦高速两阶段施工图补充设计》2、总体施工组织设计3、本合同段的合同文件、招标文件、图纸、技术法律规范等
4、自行对现场考察或讨论所掌握的有关资料
5、本单位施工技术能力、设备状况、综合管理水平及工程施工经验
6、交通部颁发的现行施工法律规范及标准、质量检验评定标准和公路工程预算定额、施工定额
7、国家、交通部、地方政府有关安全、环境保护、水土保持的法律、规程、规则、条列
二、工程进度安排本地下箱涵计划于 2024 年 7 月 25 日开工,至 2024 年 8 月 30 日完工
具体各项工程完成计划如下:右侧箱涵:2024 年 7 月 25 日~2024 年 8 月 10 日左侧箱涵:2024 年 8 月 10 日~2024 年 8 月 30 日三、施工前准备工作1、对地下箱涵主线进行测设复核
2、审核图纸,向技术员下发技术交底,包括钢筋制作、加工及质量标准、质量要求
3、平整场地,调试机械设备、外接电源
4、对原材料进行检测并进行配合比试配
四、材料机具的组织1、本工程所用材料,经前期施工调查,确定如下: 水泥(普 42
5) 焦作坚固水泥有限公司 碎石 济源市立和石料场 砂 汝阳中砂 钢材 安阳钢铁厂2、施工机具施工机具配备原则:根据工期、施工方案及工程量,合理配备机具,具体见施工机具配备表
五、施工方案1、 先对地下箱涵主线进行测设,布设水准点
2、 对箱涵进行准确开挖,适当考虑放坡,避开过陡引起塌方
3、 用挖掘机进行基坑开挖,为保证正常行车,首先进行右半幅施工,待完成后进行左半幅施工
人工清理基底,若出现地下水时,设水泵及时抽除
4、 基坑各项检测合格后进行基础施工,混凝土浇注时,防止地下水对混凝土冲刷
若地下水较大,则考虑周边砌砖止水
5、 基础施工完成后,进行每节箱涵的钢筋绑扎、加固施工
每节箱涵分两
