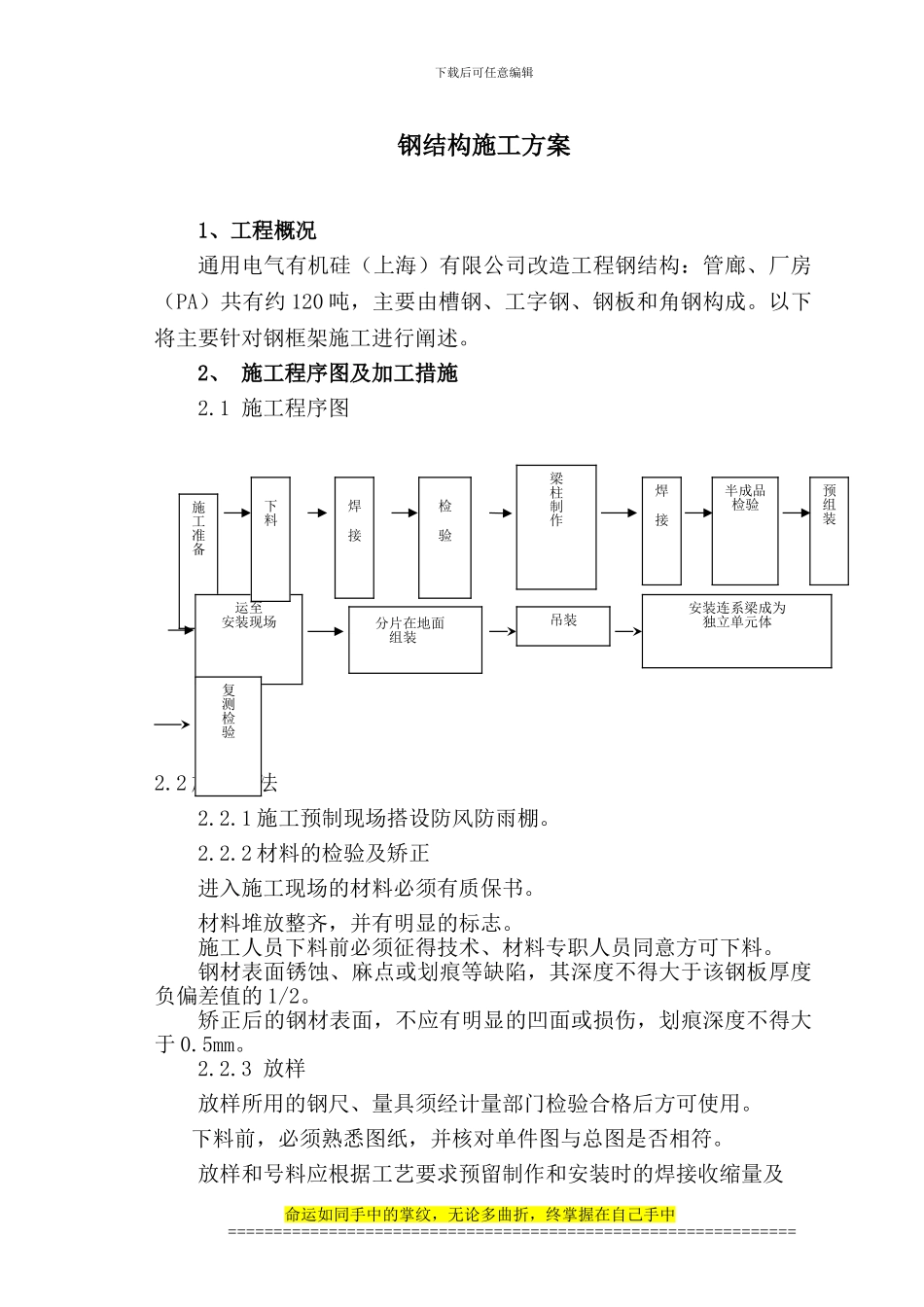

下载后可任意编辑钢结构施工方案1、工程概况通用电气有机硅(上海)有限公司改造工程钢结构:管廊、厂房(PA)共有约 120 吨,主要由槽钢、工字钢、钢板和角钢构成
以下将主要针对钢框架施工进行阐述
2、 施工程序图及加工措施2
1 施工程序图2
2 施工方法2
1 施工预制现场搭设防风防雨棚
2 材料的检验及矫正进入施工现场的材料必须有质保书
材料堆放整齐,并有明显的标志
施工人员下料前必须征得技术、材料专职人员同意方可下料
钢材表面锈蚀、麻点或划痕等缺陷,其深度不得大于该钢板厚度负偏差值的 1/2
矫正后的钢材表面,不应有明显的凹面或损伤,划痕深度不得大于 0
3 放样放样所用的钢尺、量具须经计量部门检验合格后方可使用
下料前,必须熟悉图纸,并核对单件图与总图是否相符

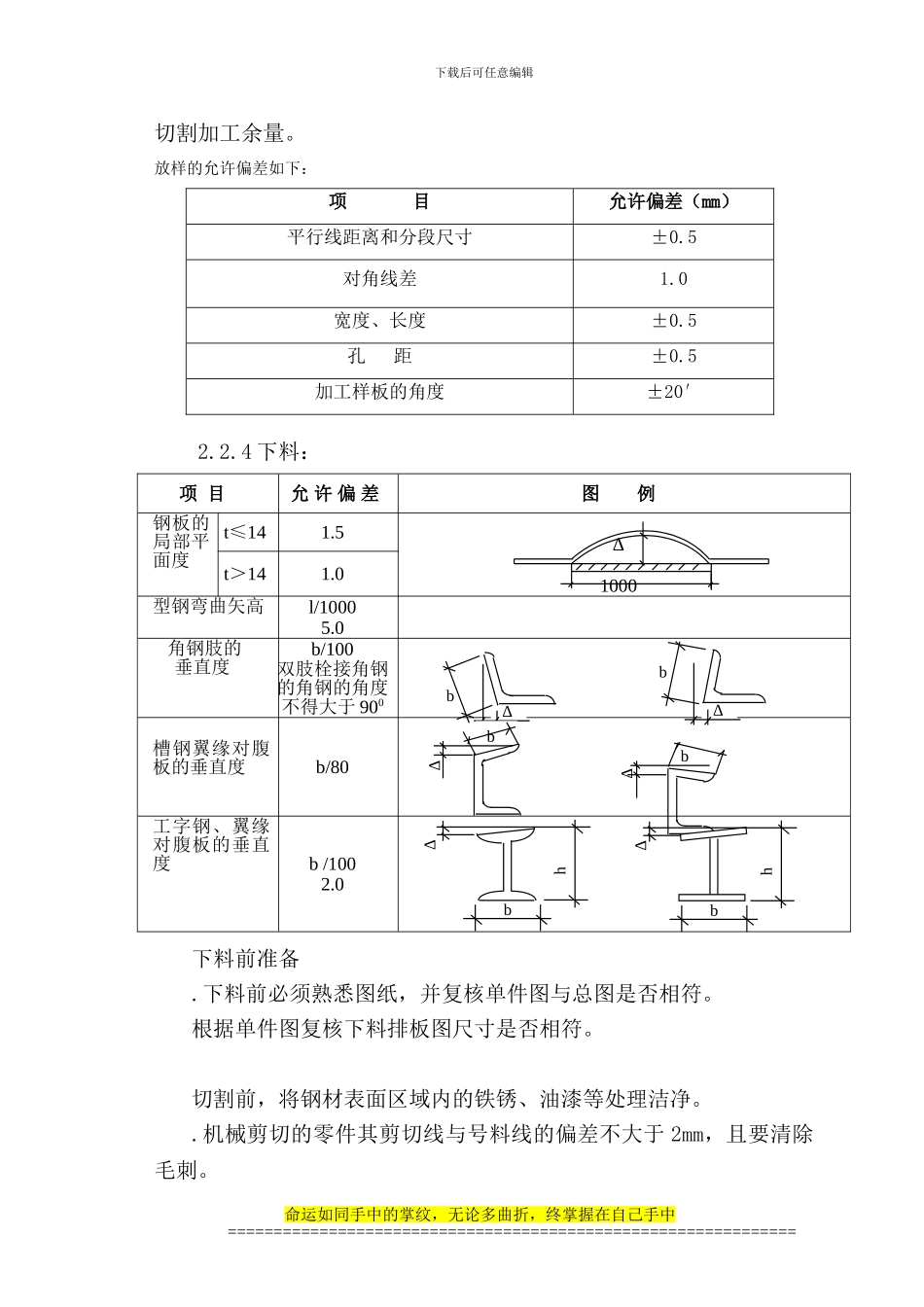

放样和号料应根据工艺要求预留制作和安装时的焊接收缩量及命运如同手中的掌纹,无论多曲折,终掌握在自己手中==============================================================施工准备焊接梁柱制作焊接预组装半成品检验运至安装现场分片在地面组装吊装安装连系梁成为独立单元体复 测检验 检验下料下载后可任意编辑切割加工余量
放样的允许偏差如下:项 目允许偏差(mm)平行线距离和分段尺寸±0
5对角线差1
0宽度、长度±0
5孔 距±0
5加工样板的角度±20′2

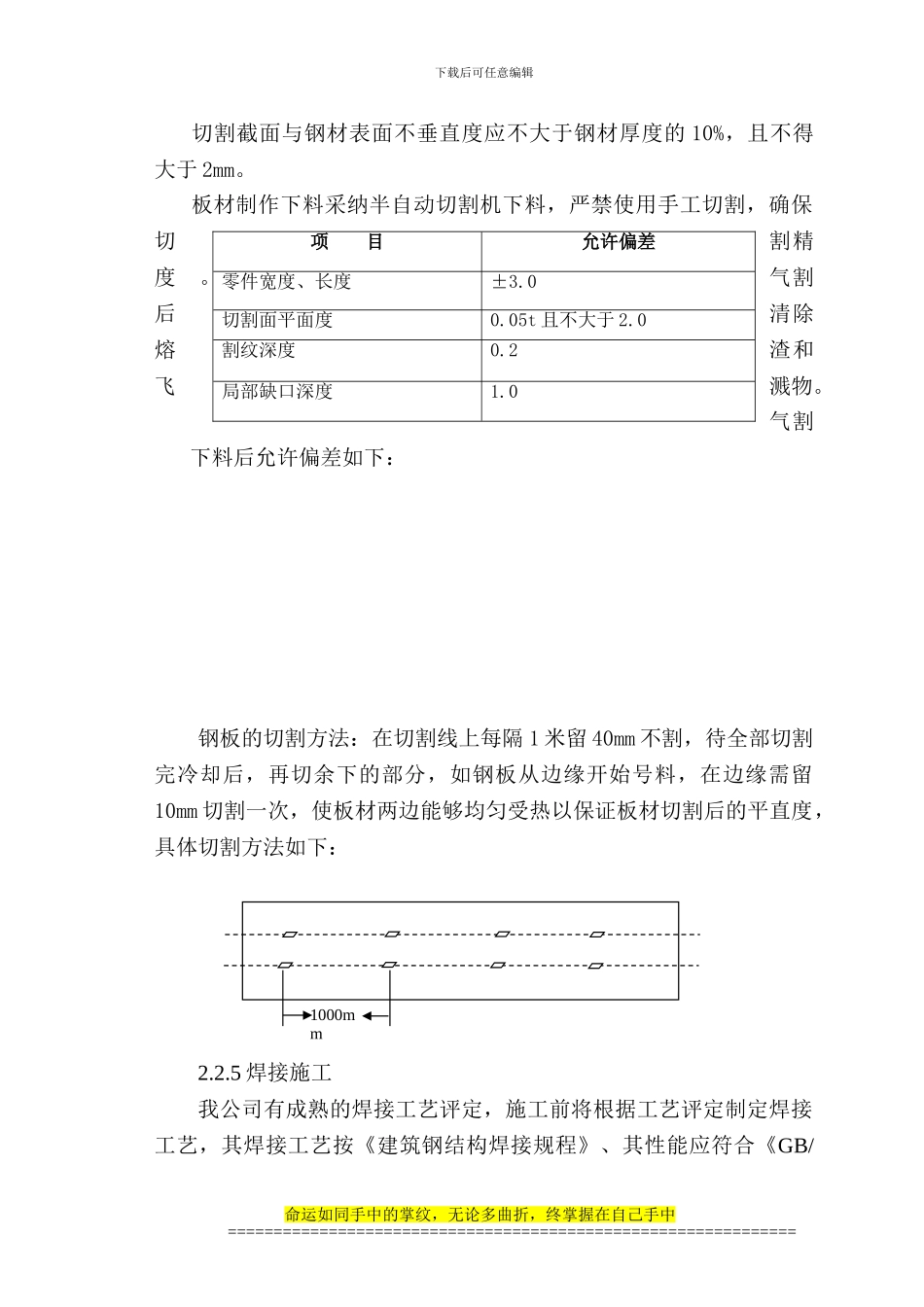

4 下料:下料前准备
下料前必须熟悉图纸,并复核单件图与总图是否相符
根据单件图复核下料排板图尺寸是否相符
切割前,将钢材表面区域内的铁锈、油漆等处理洁净
机械剪切的零件其剪切线与号料线的偏差不大于 2mm,且要清除毛刺
