下载后可任意编辑大庆油建新开汽油储罐 HSE 施工作业 计划书 编制:孙科宇 审核:王坚 日期:2024、9、19下载后可任意编辑审 批 栏审批单位审批意见批准人施工单位施工所在单位机动设备处技术处生产运行处安全环保处下载后可任意编辑一、 工程概况:4 台 9000 m³ 新开汽油储罐安装

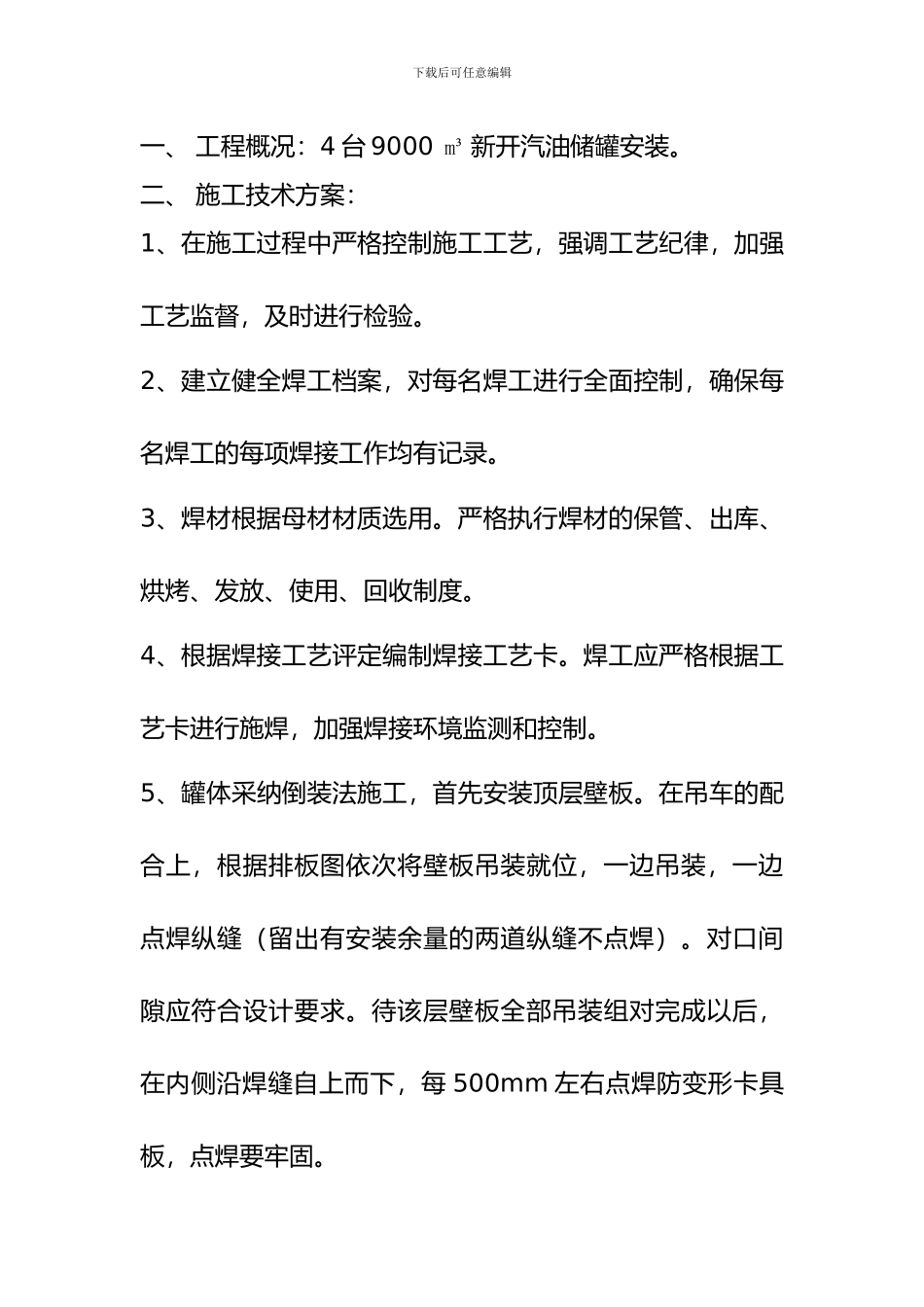

二、 施工技术方案:1、在施工过程中严格控制施工工艺,强调工艺纪律,加强工艺监督,及时进行检验
2、建立健全焊工档案,对每名焊工进行全面控制,确保每名焊工的每项焊接工作均有记录
3、焊材根据母材材质选用
严格执行焊材的保管、出库、烘烤、发放、使用、回收制度
4、根据焊接工艺评定编制焊接工艺卡
焊工应严格根据工艺卡进行施焊,加强焊接环境监测和控制
5、罐体采纳倒装法施工,首先安装顶层壁板
在吊车的配合上,根据排板图依次将壁板吊装就位,一边吊装,一边点焊纵缝(留出有安装余量的两道纵缝不点焊)
对口间隙应符合设计要求
待该层壁板全部吊装组对完成以后,在内侧沿焊缝自上而下,每 500mm 左右点焊防变形卡具板,点焊要牢固
下载后可任意编辑6、围板:围板用 25t 吊车进行,采纳毛料组对,壁板与壁板之间调整好间隙后,直接用手工电弧焊点焊,对于厚度 δ< 15mm 的 壁 板 , 对 称 设 置 两 道 活 口 , 对 于 厚 度δ≥15mm 的壁板,均匀布设 3 道活口,每个活口用两个5t 手动倒链连接(见图 )
7、 焊接施工(1)定位焊及工卡具的焊接,应有符合“焊工资格”的焊工担任,焊接工艺应与正式焊接相同
引弧和熄弧都应在坡口内焊道上
每段定位焊缝长度不宜小于 80mm,焊厚应小于 6mm
120 10080 100 80罐 壁板龙 门板δ=105t 倒链下载后可任意编辑(2) 焊接中应保证焊道始端的质量,始端应将弧坑填满,多层焊的层间接头应错开 30-50mm
(3) 双面焊的对接接头在背
