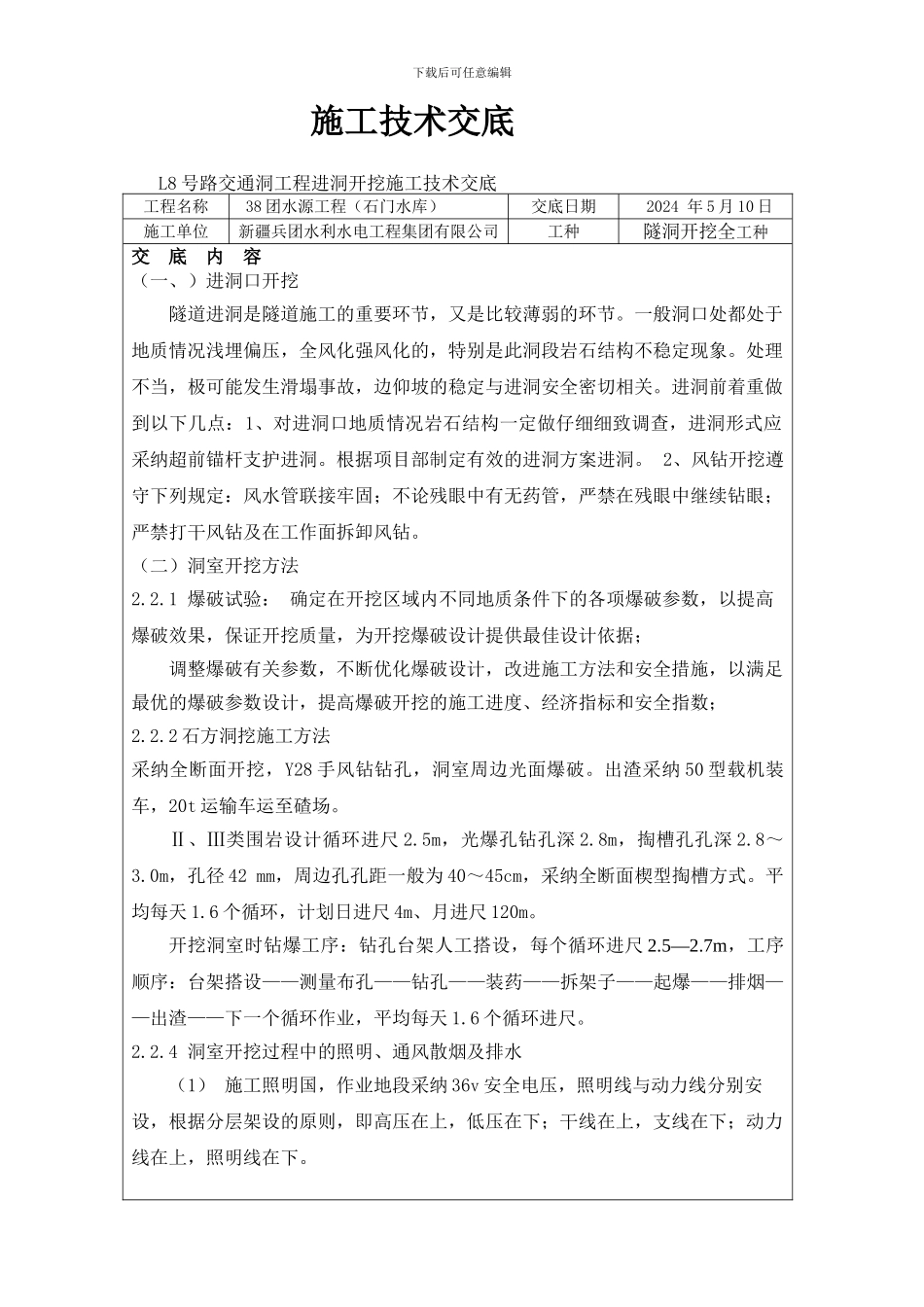

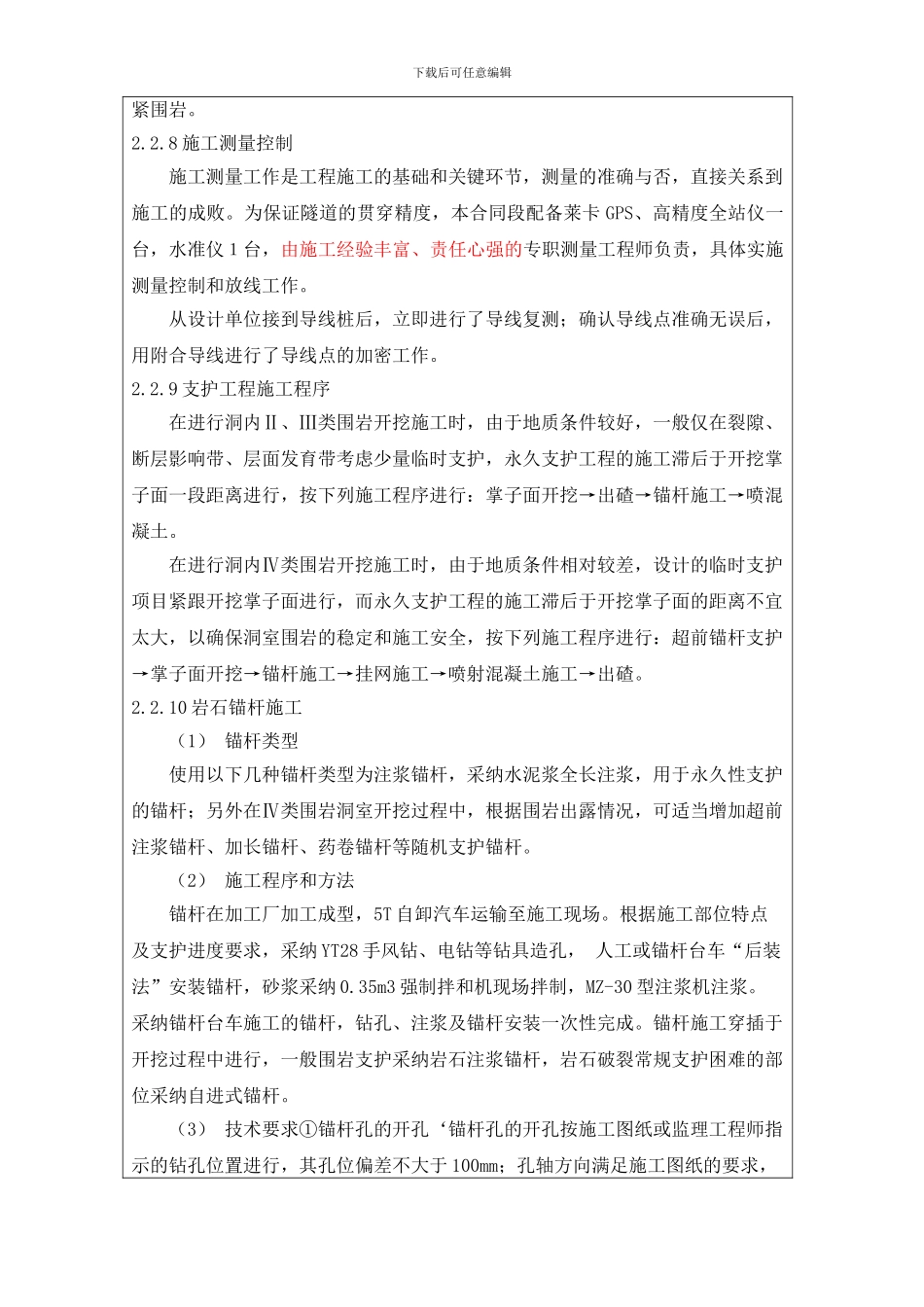

下载后可任意编辑施工技术交底 L8 号路交通洞工程进洞开挖施工技术交底工程名称 38 团水源工程(石门水库)交底日期 2024 年 5 月 10 日施工单位新疆兵团水利水电工程集团有限公司工种隧洞开挖全工种交 底 内 容(一、)进洞口开挖隧道进洞是隧道施工的重要环节,又是比较薄弱的环节。一般洞口处都处于地质情况浅埋偏压,全风化强风化的,特别是此洞段岩石结构不稳定现象。处理不当,极可能发生滑塌事故,边仰坡的稳定与进洞安全密切相关。进洞前着重做到以下几点:1、对进洞口地质情况岩石结构一定做仔细细致调查,进洞形式应采纳超前锚杆支护进洞。根据项目部制定有效的进洞方案进洞。 2、风钻开挖遵守下列规定:风水管联接牢固;不论残眼中有无药管,严禁在残眼中继续钻眼;严禁打干风钻及在工作面拆卸风钻。(二)洞室开挖方法2.2.1 爆破试验: 确定在开挖区域内不同地质条件下的各项爆破参数,以提高爆破效果,保证开挖质量,为开挖爆破设计提供最佳设计依据;调整爆破有关参数,不断优化爆破设计,改进施工方法和安全措施,以满足最优的爆破参数设计,提高爆破开挖的施工进度、经济指标和安全指数;2.2.2 石方洞挖施工方法采纳全断面开挖,Y28 手风钻钻孔,洞室周边光面爆破。出渣采纳 50 型载机装车,20t 运输车运至碴场。Ⅱ、Ⅲ类围岩设计循环进尺 2.5m,光爆孔钻孔深 2.8m,掏槽孔孔深 2.8~3.0m,孔径 42 mm,周边孔孔距一般为 40~45cm,采纳全断面楔型掏槽方式。平均每天 1.6 个循环,计划日进尺 4m、月进尺 120m。开挖洞室时钻爆工序:钻孔台架人工搭设,每个循环进尺 2.5—2.7m,工序顺序:台架搭设——测量布孔——钻孔——装药——拆架子——起爆——排烟——出渣——下一个循环作业,平均每天 1.6 个循环进尺。2.2.4 洞室开挖过程中的照明、通风散烟及排水(1) 施工照明国,作业地段采纳 36v 安全电压,照明线与动力线分别安设,根据分层架设的原则,即高压在上,低压在下;干线在上,支线在下;动力线在上,照明线在下。下载后可任意编辑照明线悬挂高度不少于 2m;(2) 施工通风 ① 通风要求,隧洞开挖中,人体吸入空气中的含氧量应不小于 20%,空气中所含瓦斯、烟雾和粉尘等杂质的浓度不应超过国家规定的人体安全保健水平。② 通风布置及通风机械;根据施工进度安排,通风布置通风机械选用 1 台 15kw 的风机分别布置于进、出口,进行吸出式通风,风管选用 φ600mm 的帆布...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

L8号路交通洞工程进洞及洞口开挖施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
