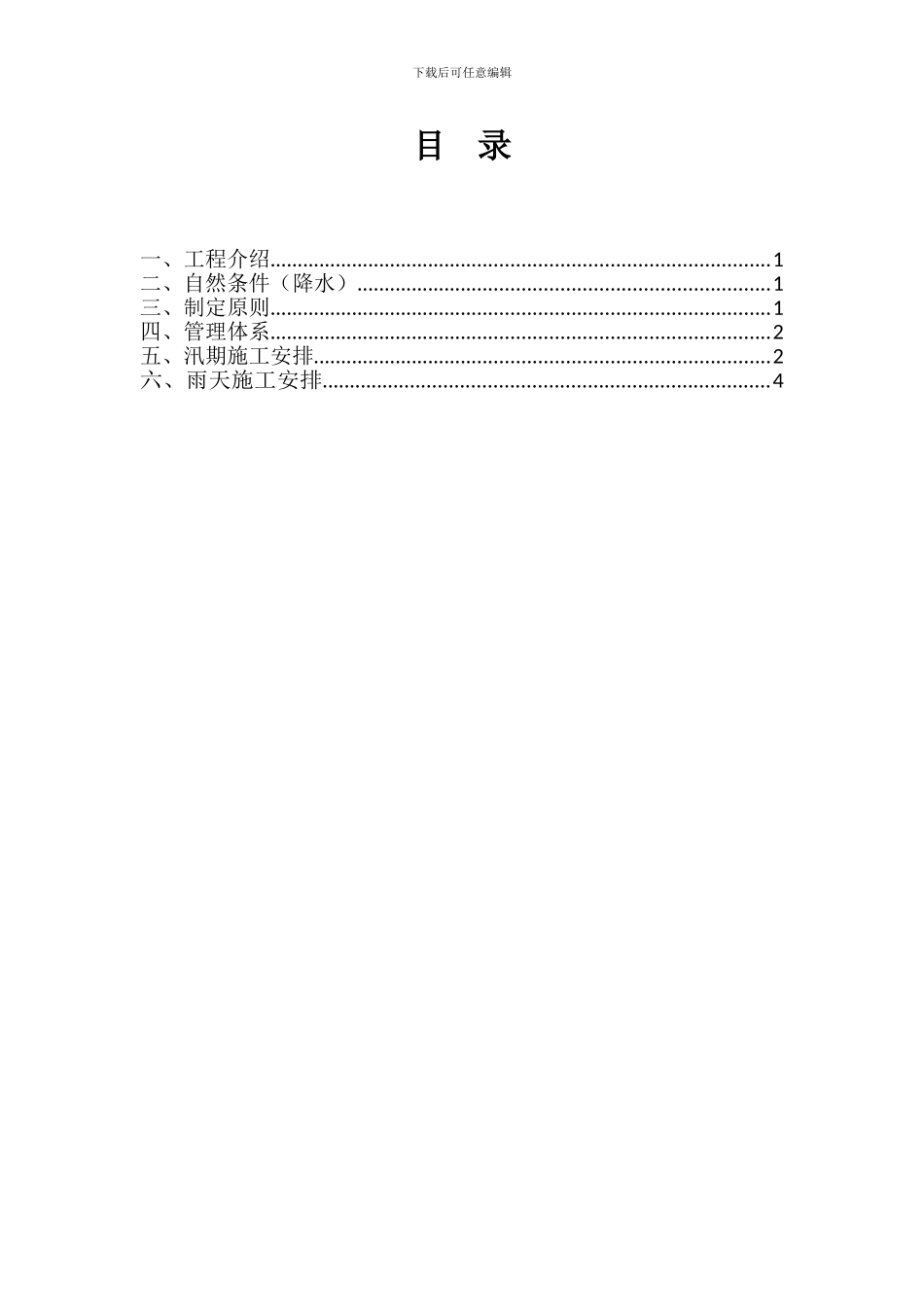

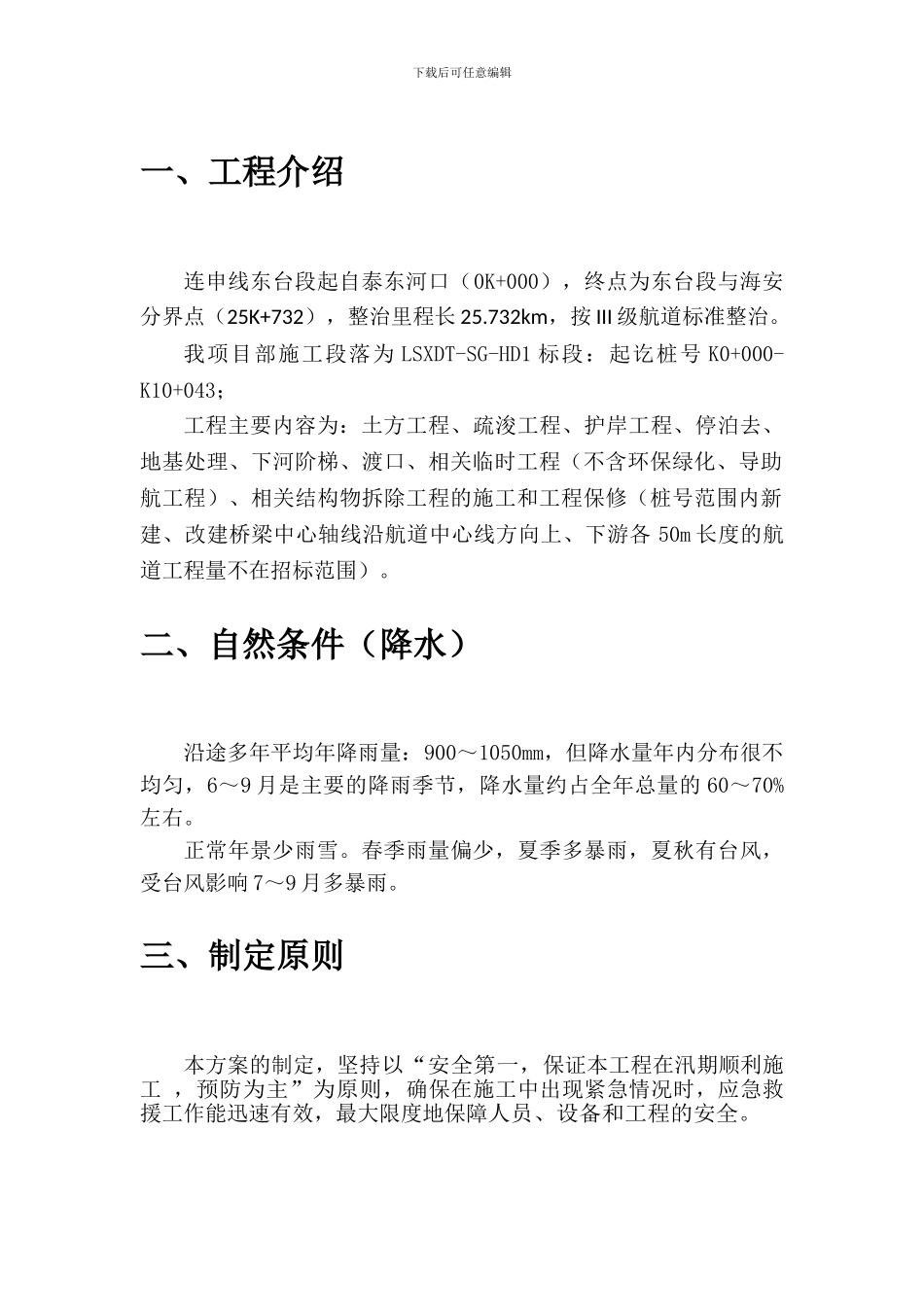

下载后可任意编辑连申线东台段航道整治工程LSXDT-SG-HD1 合同段汛期施工安全专项方案无锡市航道工程有限公司连申线东台段航道整治工程 LSXDT-SG-HD1 项目经理部2024 年 8 月下载后可任意编辑目 录一、工程介绍...........................................................................................1二、自然条件(降水)...........................................................................1三、制定原则...........................................................................................1四、管理体系...........................................................................................2五、汛期施工安排...................................................................................2六、雨天施工安排.................................................................................4下载后可任意编辑一、工程介绍连申线东台段起自泰东河口(0K+000),终点为东台段与海安分界点(25K+732),整治里程长 25.732km,按 III 级航道标准整治。我项目部施工段落为 LSXDT-SG-HD1 标段:起讫桩号 K0+000-K10+043;工程主要内容为:土方工程、疏浚工程、护岸工程、停泊去、地基处理、下河阶梯、渡口、相关临时工程(不含环保绿化、导助航工程)、相关结构物拆除工程的施工和工程保修(桩号范围内新建、改建桥梁中心轴线沿航道中心线方向上、下游各 50m 长度的航道工程量不在招标范围)。二、自然条件(降水)沿途多年平均年降雨量:900~1050mm,但降水量年内分布很不均匀,6~9 月是主要的降雨季节,降水量约占全年总量的 60~70%左右。正常年景少雨雪。春季雨量偏少,夏季多暴雨,夏秋有台风,受台风影响 7~9 月多暴雨。三、制定原则本方案的制定,坚持以“安全第一,保证本工程在汛期顺利施工 ,预防为主”为原则,确保在施工中出现紧急情况时,应急救援工作能迅速有效,最大限度地保障人员、设备和工程的安全。下载后可任意编辑四、实施范围本预案是针对汛期施工中各种不同的安全措施问题及紧急情况所制定的,保证汛期施工安全进行及各种应急资源处于良好的备战状态;而且可以指导应急行动按计划有序进行,防止因行动不力或现场救援工作的混乱而延误事故应急,从而降低人员伤亡和财产损失。施工中的紧急情况是指具有突发性,造成或可能造成较多人员伤亡、较大经济损...
