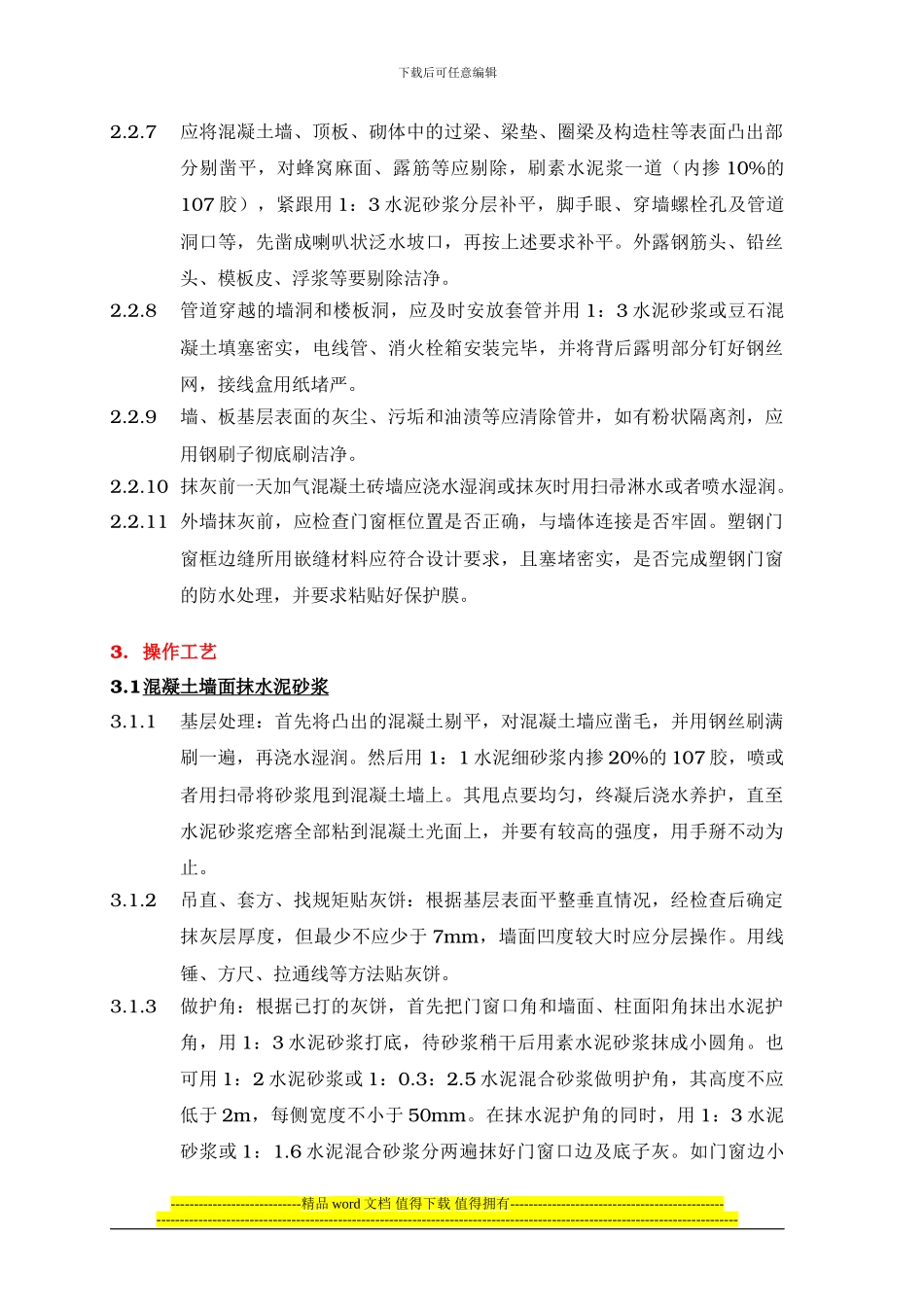

下载后可任意编辑墙体抹灰施工作业指导书修改记录:序号修改内容日期编制修改审核1首次发布2024 年 2 月23为加强精装小户型的砌筑、抹灰质量控制,做好室内的给排水电和燃气管线安装,同时协调总包、安装处和其他分包的工作配合,特制定此砌筑、抹灰工程施工管理制度
适用范围适用于基层为加气混凝土砖墙砌块或混凝土的内、外墙工程
1水泥:325 号矿渣硅酸盐或普通硅酸盐水泥
为减少色差,建议尽量选用同一品牌水泥(尤其是修补抹灰缺陷时)
一般应避开早强型水泥
2砂子:中砂,使用前过 5mm 孔径筛子
3聚乙烯醇缩甲醛:即 107 胶等
2作业条件 2
1必须经过有关部门进行结构验收,合格后方可进行抹灰工程
2根据总包提供的墙体灰饼和楼层的两个标高点,其标高点即是以室内厅房的建筑完成面为基准
安装处完成室内的水电管线安装
3抹灰前,安装处完成室内给水管线安装和室内插座、开关底盒安装
4安装处完成管线后,需用水泥砂浆填实,对于砖墙上开槽的管线要挂钢丝网,避开后期抹灰开裂
5外墙的螺杆洞封堵处理和水电管线安装完成,砼墙面必须甩浆,等甩浆经2~3 天养护强度达到后,经甲方、监理工程师验收同意方可开始抹灰隐蔽
6所有管线安装位置和不同墙体均钉有钢丝网
