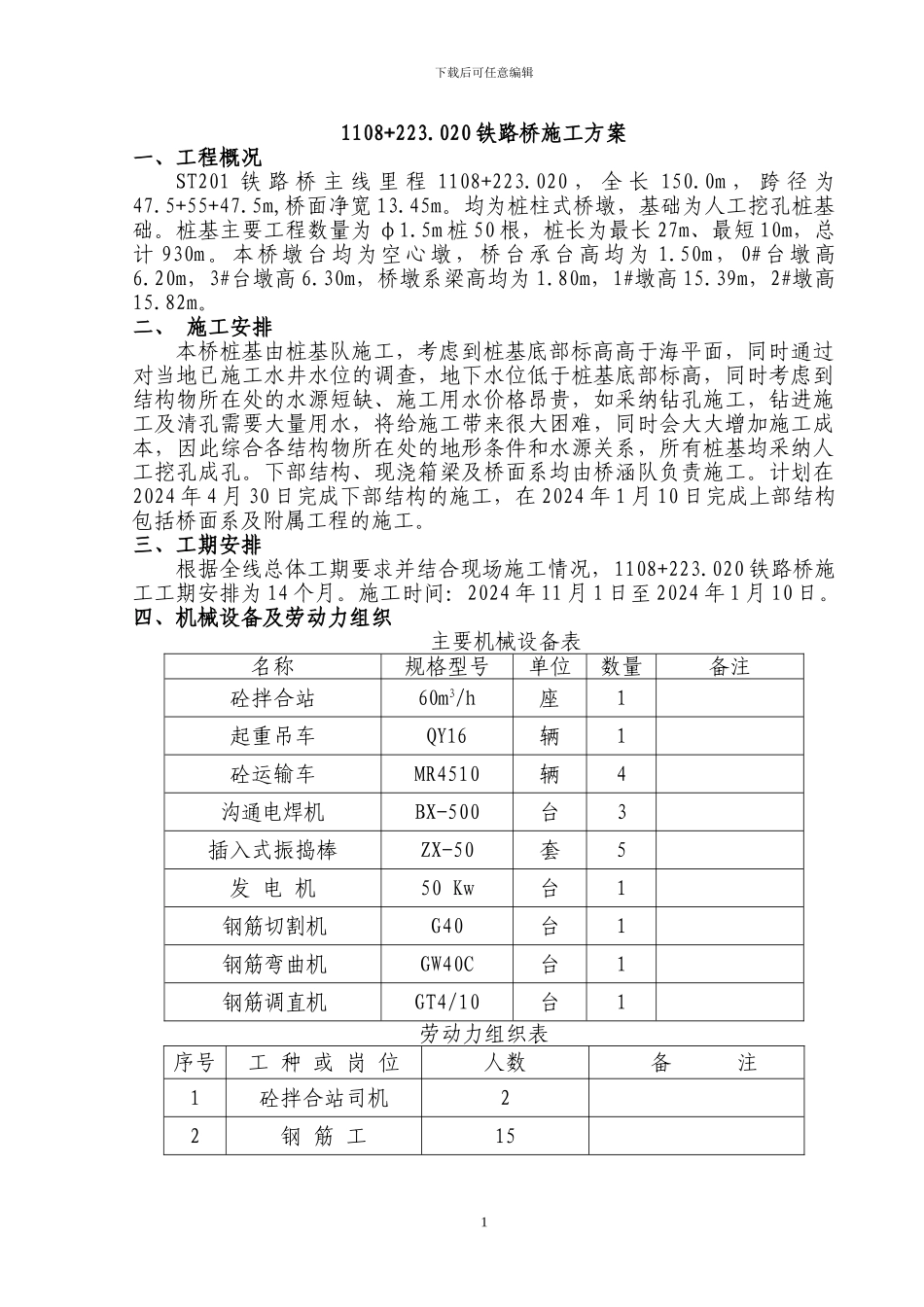

020 铁路桥施工方案一、工程概况ST201 铁 路 桥 主 线 里 程 1108+223
020 , 全 长 150
0m , 跨 径 为47

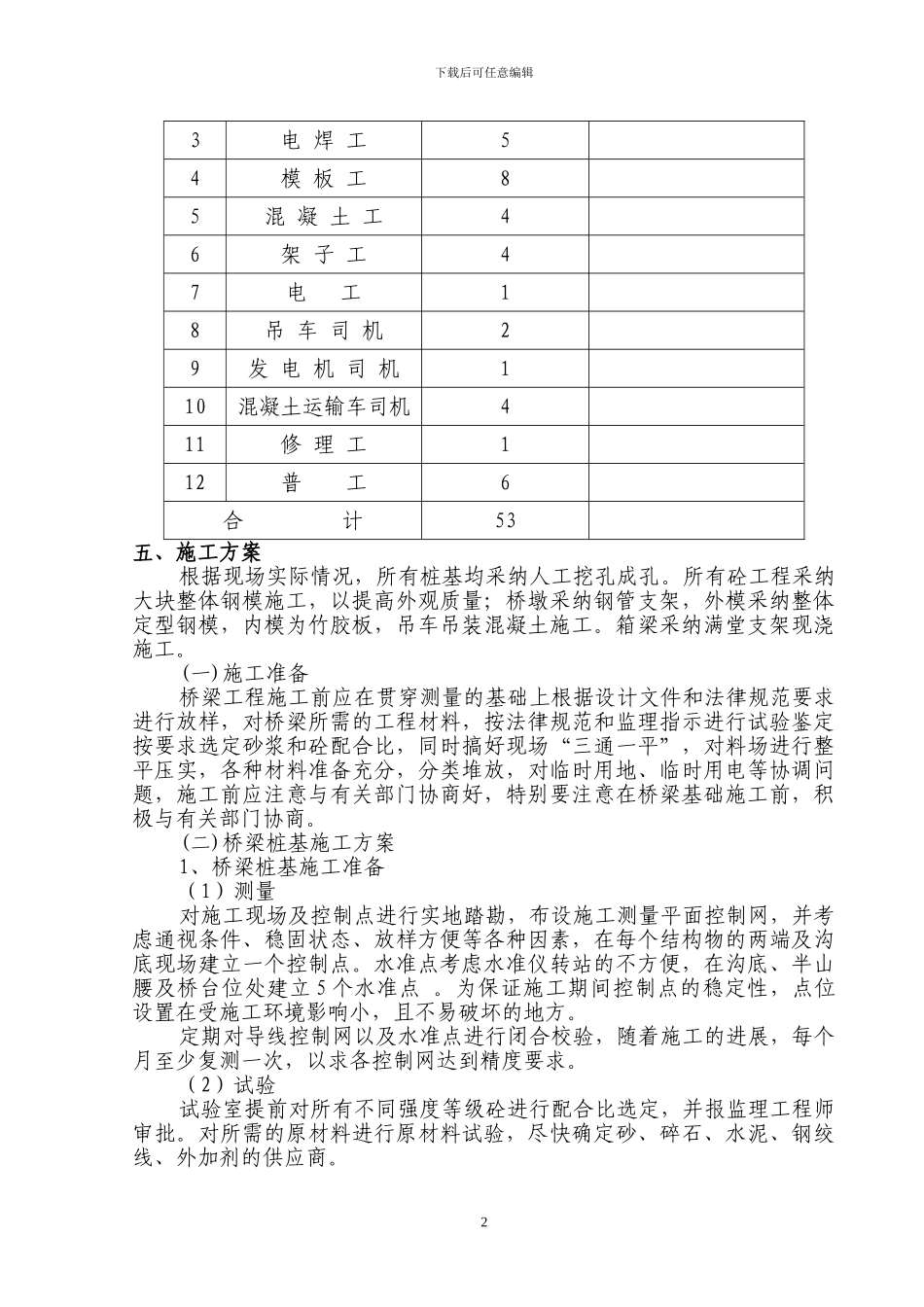

5+55+47
5m,桥面净宽 13
均为桩柱式桥墩,基础为人工挖孔桩基础
桩基主要工程数量为 φ1
5m 桩 50 根,桩长为最长 27m、最短 10m,总计 930m
本桥墩台均为空心墩,桥台承台高均为 1
50m,0#台墩高6
20m,3#台墩高 6
30m,桥墩系梁高均为 1
80m,1#墩高 15
39m,2#墩高15

二、 施工安排本桥桩基由桩基队施工,考虑到桩基底部标高高于海平面,同时通过对当地已施工水井水位的调查,地下水位低于桩基底部标高,同时考虑到结构物所在处的水源短缺、施工用水价格昂贵,如采纳钻孔施工,钻进施工及清孔需要大量用水,将给施工带来很大困难,同时会大大增加施工成本,因此综合各结构物所在处的地形条件和水源关系,所有桩基均采纳人工挖孔成孔
下部结构、现浇箱梁及桥面系均由桥涵队负责施工
计划在2024 年 4 月 30 日完成下部结构的施工,在 2024 年 1 月 10 日完成上部结构包括桥面系及附属工程的施工
三、工期安排根据全线总体工期要求并结合现场施工情况,1108+223
020 铁路桥施工工期安排为 14 个月
施工时间:2024 年 11 月 1 日至 2024 年 1 月 10 日
四、机械设备及劳动力组织主要机械设备表名称规格型号单位数量备注砼拌合站60m3/h座1起重吊车QY16辆1砼运输车MR4510辆4沟通电焊机BX-500台3插入式振捣棒ZX-50套5发 电 机50 Kw台1钢筋切割机G40台1钢筋弯曲机GW40C台1钢筋调直机GT4/10台1劳动力组织表序号工 种 或 岗 位人数备 注1砼拌合站司机22钢 筋 工151下载后可任意
